超高压公司:逐步推进老站焕新工程,力保常州主网安全运行
2022-04-19 15:15:00  来源:中国江苏网
1
听新闻

中国江苏网讯 4月18日中午10时,历经24小时启动,500千伏武南变4号主变顺利投运,标志着武南变瓶武线流变技改工程顺利完成。

此次阶段性流变更换工程更换的3组德国雷兹流变运行近20年,设备老旧,部分流变含有微量乙炔,且该型号产品在系统内已多次出现击穿、爆炸等故障,存在较大的安全隐患,严重影响电网安全运行。此外,更换的16只500千伏避雷器运行时间超过20年,避雷器瓷套存在裂纹,密封件等已超过使用寿命,同样存在安全隐患。而500千伏武南变作为华东地区核心枢纽站,设备的可靠运行至关重要,为此,超高压公司特开展隐患流变差异化运检管控及更换工作,坚决防范人身及设备故障事件发生。

此次工程从本月11日开工,共计更换500千伏流变及配套设备共计3组。“平时正常更换一组设备需要5天,3月下旬和4月中旬的两次停电要在5天内更换3组设备,工时大大缩短,安全风险大大增加。”超高压公司的胡汉介绍道,他也是本次工作的负责人。

此外,面对省内多点频发的疫情,站内值班员缺员加之超高压公司变电检修中心工作人员和厂家人员进驻常州受阻,本次技改工程困难重重。为满足外来人员“3+11”的隔离要求,武南变值班员主动腾出部分宿舍和会议室,给提前到达现场的相关工作人员提供办公和休息场所,并提供日常物资等,解决工作人员燃眉之急。

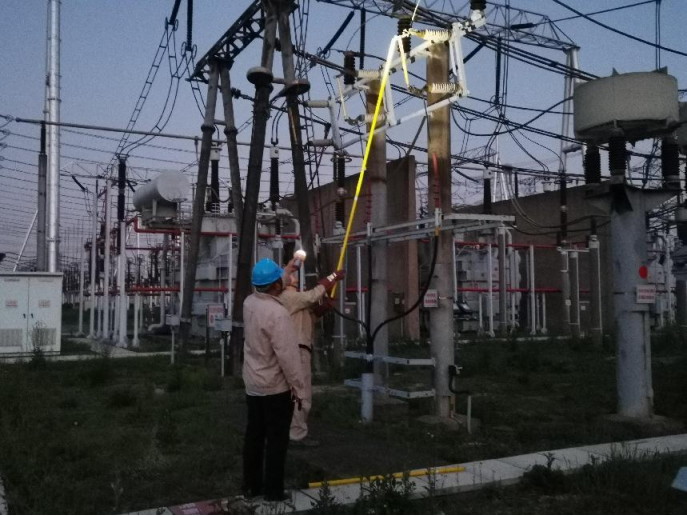

在作业现场,由于设备较大需进行吊装工作,运维人员认真做好旁站监督工作,引导吊车等按计划行进路线进入场地,严格把控现场安全。同时,此次更换工作涉及底座焊接等动火作业,运维人员仔细检查现场动火条件、作业人员资质及灭火器有效期等,确保现场工作有序进行。“本次技改工程施工可利用空间少、时间短,注意与邻近带电设备保持安全距离,电缆敷设时严禁野蛮施工,施工过程设专人监护。”值班负责人朱振华向作业人员详细交代注意事项。

在工程高峰阶段,最多时会有三个作业面同时开工,需要作业人员在3块场地轮流管控。为了加强检修作业现场安全风险管控,并缓解人员紧张的问题,该公司编制了《检修作业安全风险管控指导卡》和《检修作业安全风险管控对照检查表》,并在武南变工作现场进行试用。管控指导卡以及对照检查表涵盖了检修计划、项目资料、作业行为、电气试验、特种车辆作业等共12部分相关违章内容,工作人员可依据风险管控指导卡对项目流程的各相关环节进行违章检查,依据对照检查表对作业现场进行每日检查并记录。“指导卡和检查表将检查重点都分类列了出来,可以像查字典一样翻阅,每个现场我都可以对照快速且高效地检查。”胡汉介绍道。

据悉,500千伏武南变先后对站内14组运行工况不佳的500千伏流变进行更换,截至目前已累计完成12组流变的焕新,剩余2组将于明年更换完成。(倪潇茹 岳海方 万君妍)
