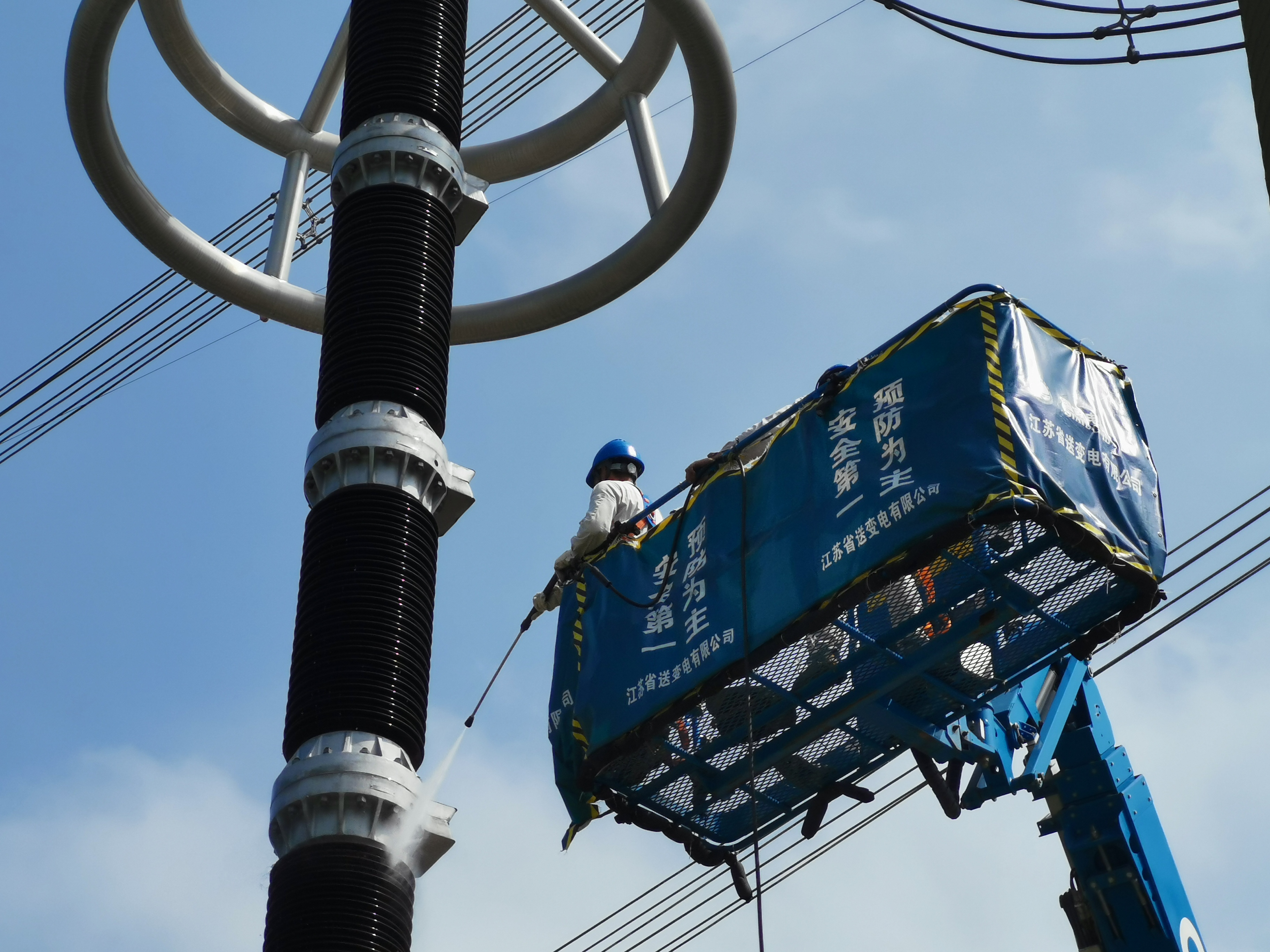

中国江苏网讯 7月23日,历时25天的1000千伏盱眙站淮盱Ⅱ线C相高抗更换紧急抢修工作圆满结束了。

本次抢修工作江苏省送变电有限公司变电施工第二分公司快速响应、精心组织,共计投入25名经验丰富的施工人员、80吨及25吨吊车各1辆、曲臂车1辆,另外协调大件公司倒运高抗本体及附件车辆5辆。

在高抗更换抢修作业期间主要的难点就在于两台高抗的拆除与安装,因为在高抗的拆除与安装作业时受天气影响较大,只有湿度在75%以下才能工作,而本次停电期间又是梅雨季节,天气小雨不断,有效作业时间不能保证。就在刚刚停电的第二天就下起了小雨,高抗不得以进行充干燥空气保压,防止本体受潮影响安装质量。

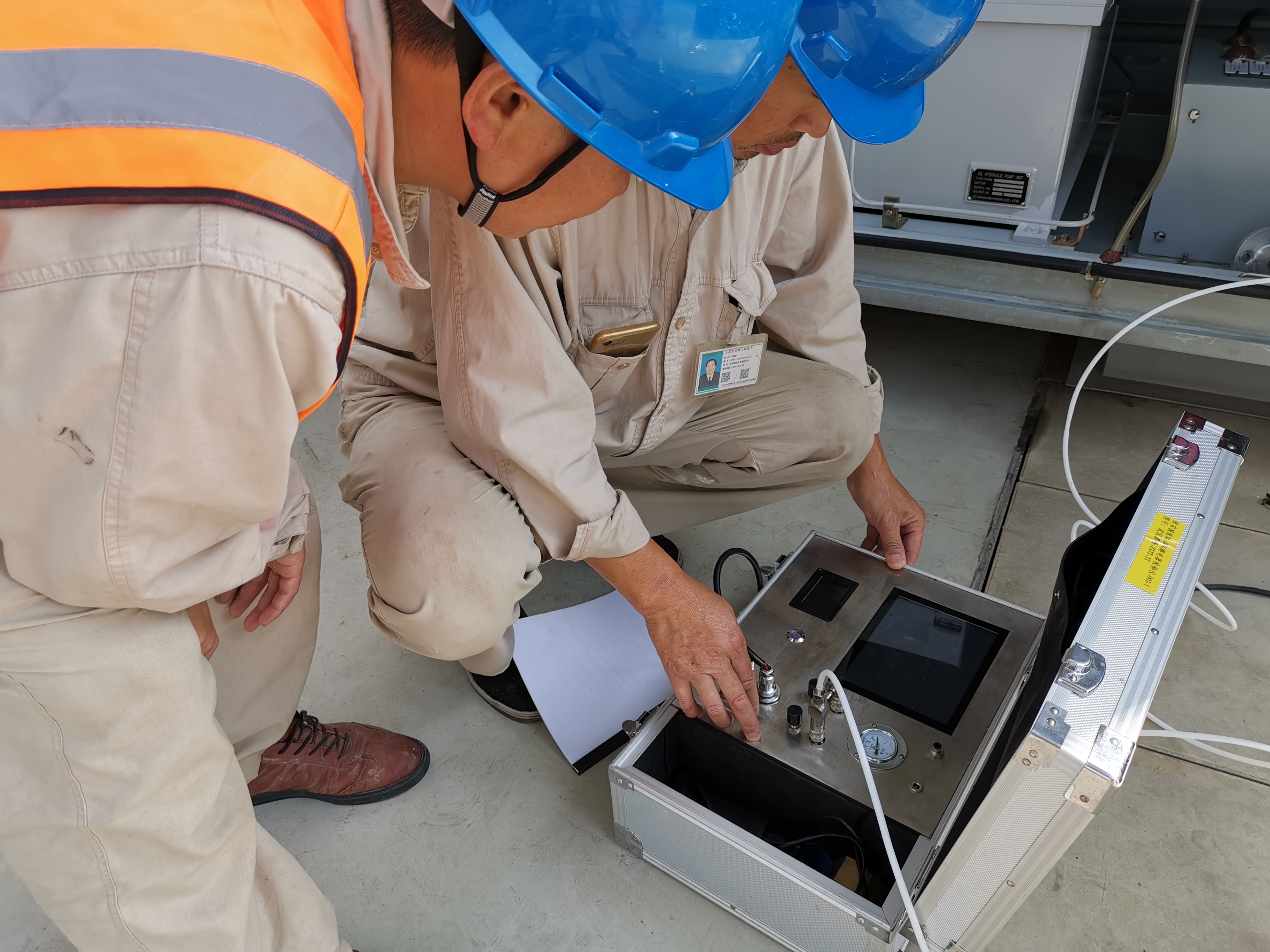

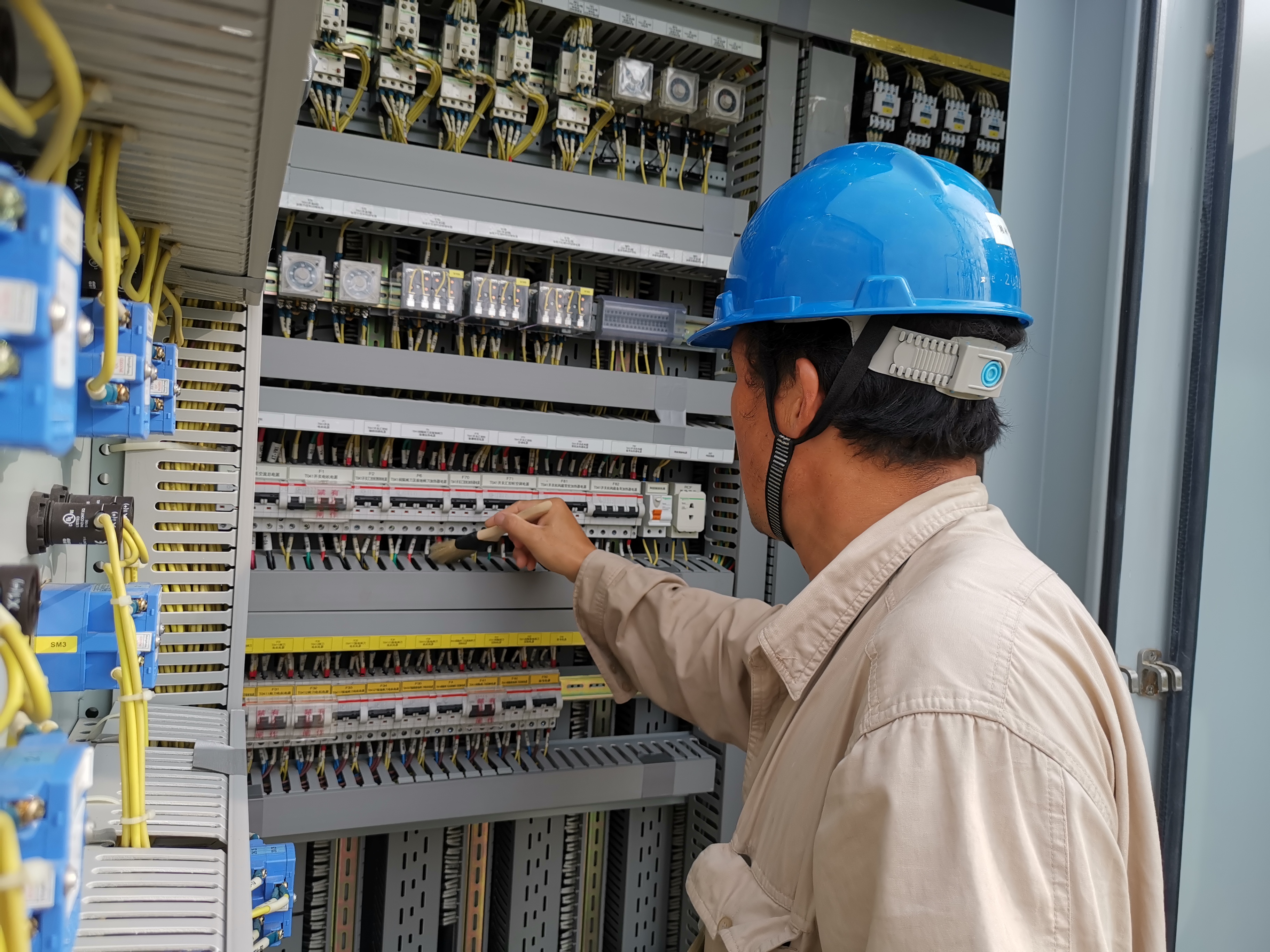

故江苏省送变电有限公司施工人员密切关注天气变化,合理安排工序,利用夜间进行本体排油工作,在雨天来临前加班加点完成拆除与安装工作,在雨天进行高抗的就位工作,在天气不利的条件下最后安装结束比原计划提前1天,保证了后期高抗抽真空、注油、热油循环、静置以及最后试验及验收的作业时间。

本次停电抢修正值迎峰度夏期间,淮盱Ⅱ线停电抢修后,盱眙至淮南1000千伏线路只剩1条,工期紧,保电压力大;另外在本次抢修期间又增加了淮盱Ⅱ线间隔内的年度检修工作,就更加考验省送人的铁军精神了。但江苏省送变电有限公司施工人员迎难而上克服各种困难,根据天气变化提前规划工作计划,积极组织协调,把握每一个环节,在保证质量的同时也掌控进度,保证了抢修工作的顺利完成,有效应对迎峰度夏期间等用电负荷高峰的挑战。(通讯员:张猛)
