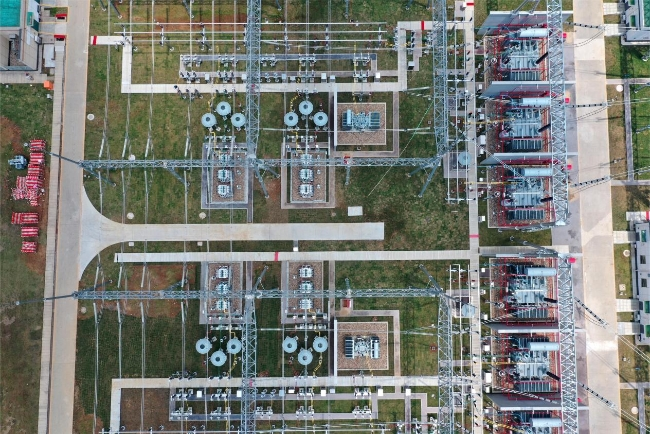

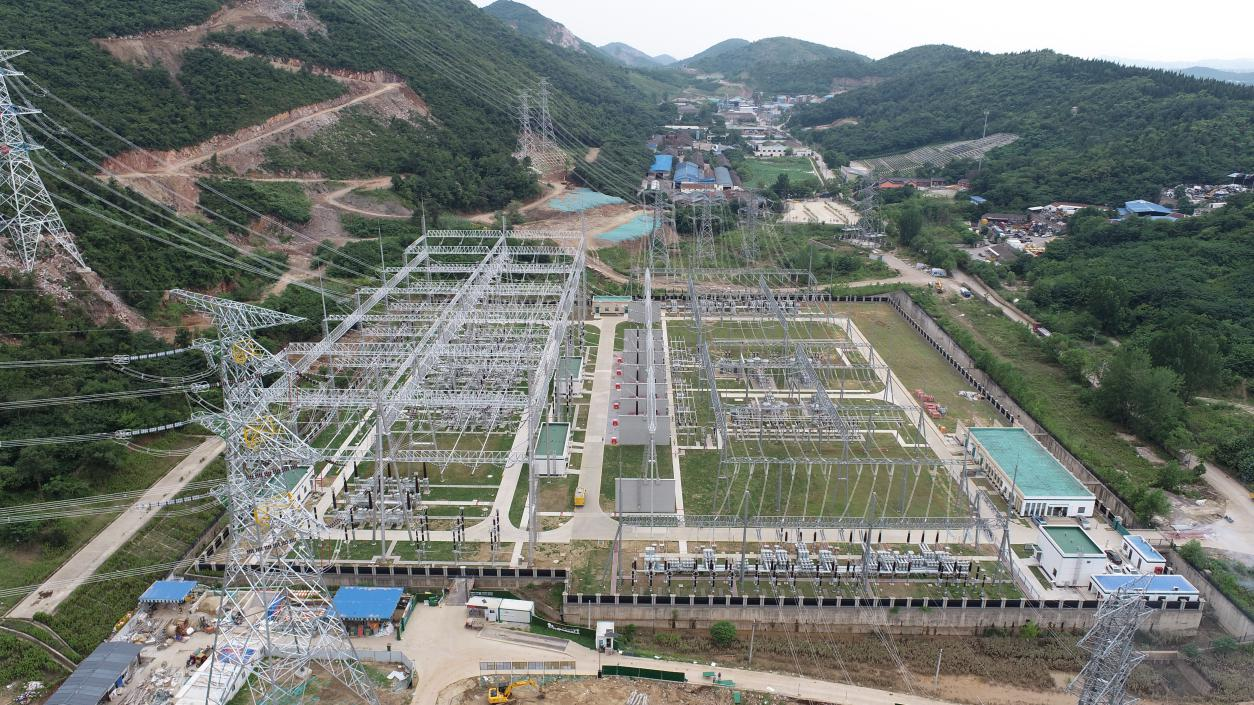

6月30日,由江苏省送变电有限公司承建的南京青龙山220千伏开关站升压建设500千伏变电站工程本期全部新建设备投入24小时试运行。自此,南京第七座500千伏变电站——南京500千伏青石变正式建成投产。
青龙山220千伏开关站升压建设500千伏变电站工程于2021年11月12日土建进场开工,历时8个月,前期按220千伏开关站建设,本期工程升压扩建为500千伏变电站。建设500千伏主变压器2台、500千伏出线4回(分别至龙王山2回、东善桥2回)、新建主变压器低压侧各装设2组60Mvar低压电容器和1组60Mvar低压电抗器。
作为南京东部环网的重要枢纽,青龙山(青石)500千伏变电站的建成投运,有效满足了南京主城东环网负荷发展的需求,提高南京主城东环地区供电可靠性和供电质量同时,切实加强南京主城东环网电网结构,为即将到来的夏季高峰用电提供了稳定的保障,对南京主城东环地区经济发展起到了重大意义。
科学组织 克难攻坚
青龙山工程工期紧,任务重,挑战大。对此项目部在建设过程中始终以问题为导向,在工程前期通过积极与设计人员沟通协调,优化进度计划关键路径上的设计方案,提出防火墙由原“钢筋砼框架+填充墙+干粘石饰面”设计方案优化为“钢筋砼剪力墙”,最终被采纳并节约工期45天。
工程地处南京电网东龙分区,施工涉及临近带电,作业风险较高。为此项目部依托公司三大技术团队,通过现场勘查确定最优停电计划,有效节约停电时间。同时,工程500千伏区域为HGIS设备,构架体量达到总重863.6吨,组装、吊装工作繁重,为有效保障施工进度,变电二分公司与土建分公司协调,优化电土衔接工序,于构架基础完成后即电气进场开展构架安装,完成构架吊装后再开展HGIS基础及电缆沟施工,春节前完成500千伏区域全部构架吊装工作,巧妙利用春节时间窗口,进行构架根部灌浆养护,节后初八复工,成为全省停工最晚、开工最早的500千伏工程。
自主创新 提质增效

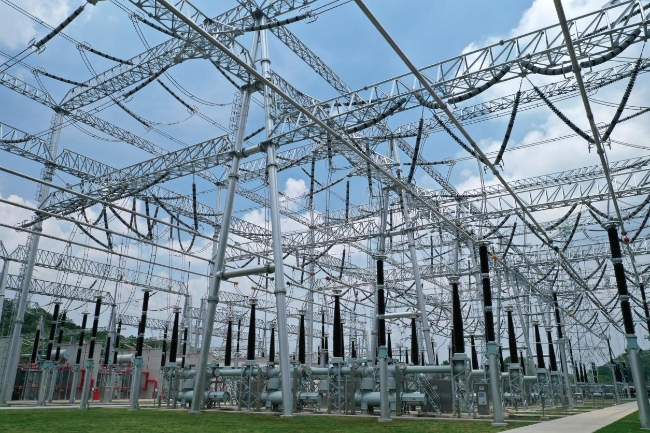

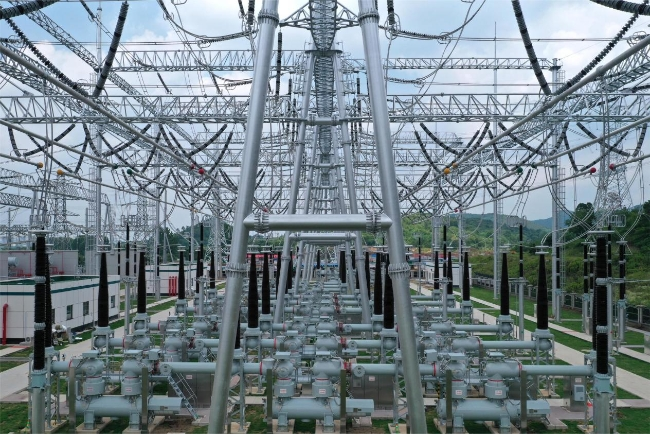

工程500千伏设备由两个完整串和两个半串组成,共计10组断路器单元,采用HGIS方式布置。作为变电站的重要设备,HGIS组合电器安装质量对变电站正常运行起到重要作用。受工期影响,工程HGIS组合电器安装阶段,仍存在大量电土交叉作业,为了提高HGIS设备的安装质量,有效排除环境污染的不利影响,公司自主创新研发了新一代一体化防尘棚,取得了极佳效果。
据项目副经理杨春雷介绍,该轨道移动式操作间主体框架采用不锈钢骨架及有机玻璃板,拼接拓展部分采用透明夹网布减轻操作间整体重量,操作间配备轻量化环境检测及环境调控装置,同时操作间可通过在施工现场铺设简易轨道实现操作间在不同施工间隔中的移动,极大提升安装效率和施工便利性。
青龙山升压工程HGIS电气设备安装的高峰阶段,新型防尘设施的投入使用为安装环境的控制提供了重要的设施保障,切实有效地满足了施工需求,大大提高了工作效率。
严格防疫 落实责任
面对2022年来全国疫情带来的严峻挑战,项目部严格将疫情防控融入日常管理,坚决执行地方政府防疫部署和公司管理规定,谨慎识别物流货运防疫风险、落实风险物资防疫消杀工作。上海疫情期间,项目部对于上海思源电气股份有公司提供的电抗器物资,联系专业消杀检测机构对运输车辆车身及货物进行全面消杀,并对货物外包装、集装箱内壁及门把手等高频接触部位样本进行抽样采集检测,确保本工程实现疫情扩散“零责任”、参建人员“零感染”,在保障工期质量的同时,坚决履行社会责任,得到了建管单位和地方政府的一致好评。
攻坚克难 尽显担当
受疫情形势发展和大件运输大环境的双重影响,工程主变压器到货滞后给电气安装和后续工作受到了较大影响,根据原定施工计划,工程6相主变压器设备应于2022年3月24前完成基础就位工作,交付电气安装,可是直到5月21日最后两相主变才到达现场,五月底才具备安装条件,最晚6月12日就要交付消防验收。在公司的统筹安排和分公司的有效组织下,项目部高效协调人员机具,在特高压年度检修期间,依然全力保障青龙山工程的施工进度不缓、投运目标不变。
“不谈条件,只讲结果,我们必须保质保量按期完成目标。”项目副经理杨春雷表示。正值酷暑,白天温度高达近40℃,置身户外5分钟衣服就已湿透,眼看交付时间将至,杨春雷带领项目部、班组骨干人员每日跟踪施工进度,根据天气情况及时调整工作计划,合理利用资源把握每分每秒。(通讯员:李嘉骐 阮鹏 曹永春 曾玄)
