彻夜鏖战 江苏省电力工程咨询有限公司夜跨地铁保安全
2021-10-19 13:46:00  来源:中国江苏网
1
听新闻

中国江苏网讯 10月17日凌晨,南京地铁S9号线石湫站与明觉站之间,秋夜的气温已降至十度以下,施工人员完成了牵张场布置和封网准备工作,一切就绪,只待地铁方面通知许可即可开始工作。即将开始的,是白鹤滩~江苏±800千伏特高压直流输电线路工程(江苏段)的第一次夜间施工——南京地铁S9号线跨越施工。

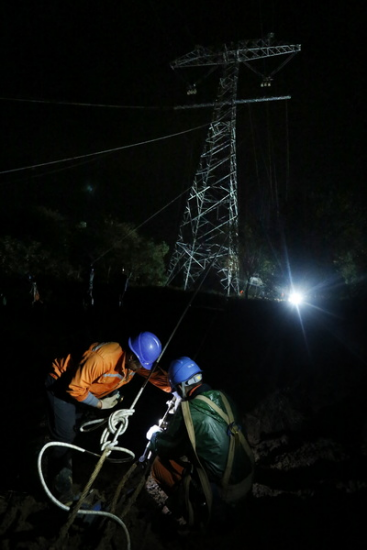

根据施工计划安排,整个跨地铁线路的施工要分为十个工作夜来进行,首夜的施工任务是利用无人机辅助封网,先利用无人机牵引放线将一根很细的引导绳挂到对向铁塔,然后依次由细到粗,层层引渡,最终将承载索和控制绳在铁塔之间挂好收紧并完成绝缘网的铺设,在地铁线路和架线施工作业面之间架设一层安全防护网,保证整个作业期间地铁线路的安全。

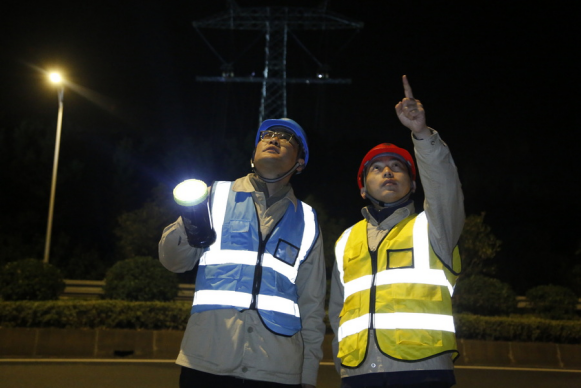

封网作业现场涉及多种不同型号绳索,加之夜间光线差,可视范围小,无人机操作难度大,存在一定的安全风险,在电网建设领域,属于二级风险,现场由江苏省电力公司派驻了专人监督检查,此外工程项目经理、总监、施工单位负责人等均在现场履职,确保整个施工过程处于安全可控状态。

“本次跨南京地铁S9号线的跨越施工作业也是我们白江线路工程江苏段首次夜间施工,为了保证本次作业圆满完成,我们的各参建项目部的主要人员均到岗到位,并且采用了包括无人机辅助施工,红外视频监控等多项高科技手段,来保证我们本次作业首战告捷。”现场总监孙铭泽说。

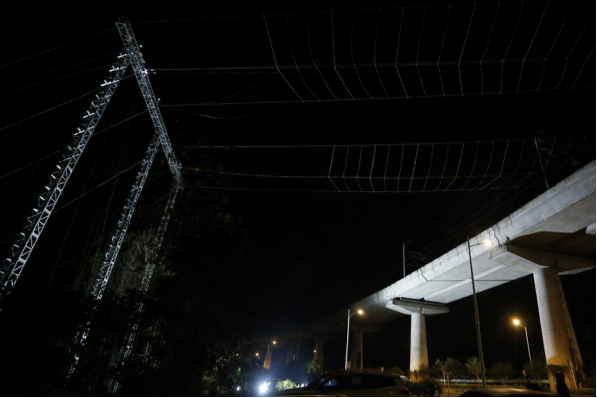

为了不影响地铁的正常运转、保证施工安全,工程选择在11:30-4:30的地铁停运检修“窗口期”进行施工,建设者们将在接下来的持续十天时间内,在地铁同步封锁和停电时期完成封网、导线展放、附件安装紧固、验收拆网等工序,整个放线段长度约为2111m,计划在10月26日凌晨完成全部跨越作业。

“我们的建设者们克服突如其来的大幅降温天气等种种考验,就是为了确保我们的工程建设全程安全可控,保证全线如期按时高质量投运,早日将来自西部的清洁水电送到江苏地区,造福江苏人民,这就是我们电力建设者的使命”项目经理陈兵说。

白鹤滩~江苏±800千伏特高压直流输电线路工程(江苏段)是国网江苏省电力工程有限公司建设分公司重点建设工程,工程西起苏皖省界石湫街道,途径南京、常州、无锡、苏州等地,末端连接常熟虞城换流站,线路全长约220千米。建成后将成为落点江苏的第五条区外特高压工程,将来自四川的清洁水电输送至江苏省内,届时江苏区外来电规模将达3800万千瓦,可进一步改善江苏电网的调节能力,助力“双碳”目标。

(董小强 王雨萌 孙铭泽)
