中国江苏网讯(孙志翔 陈振新) 12月10日,连云港中科院热能研究所变电站顺利竣工验收,该项目自疫情后开工建设,电力接入整体建设进度比预期工期缩短1个月,“获得电力”提速20%。
2020年,国网连云港供电公司围绕“环节少、时限短、造价低、服务优”,实施优化办电服务、促请政策发布、突破关键技术等方面,促使“电力接入”时限再提速。
受理申请再提速
“今天路过供电公司营业厅,本想进来咨询一下如何办理过户,房产证件落在家里也没带,没想到供电公司还就将这事办好了。”11月17日上午,家住海州区万象后街小区的王女士,为“零证件”办好房屋供电过户业务感到欣喜。
今年9月,该公司年初主动对接大数据中心和各个数据的主管单位,实现实时调取身份证照、不动产证照、营业执照等6项常用证照资料。新海营业班长陈彤说,“现在只要客户报出身份证号码,柜台人员即可通过政务信息共享查询客户不动产证,实现当场受理办结。”同月,该公司率先实现“房、电、水、气、广电”联合过户,让用户体验到过户业务“只进一次门”,截止目前,该公司预计可减少用户临柜一万余次。

与陈彤同柜台的另一位营业员正与远在5公里外市政务中心的新田板材厂的老板莫禾联系,协助办理供电项目。电话对侧的莫禾说,“以前都是要跑到供电公司,这次政府的建厂批文刚办下来,你们已经主动询问办理用电的事宜了。今年10月,该供电公司打通了江苏政务一体化平台接口,高压用电客户的项目在政府批复的同时,供电公司可实时接收项目信息。该公司市场室主任李伟说,“前期由业务内勤人员联系客户的办电诉求,后期由外勤客户经理主动对接上门勘查,为用户提供办电咨询及能效分析相关服务。”自“实时”抓取政府工改系统的潜在客户以来,高压用户的办电效率提速20%以上。
行政审批再提速
“原先电力施工的行政审批都要跑几个部门,没想到今年免审批了。”连云区堡马餐馆唐老板对前来用餐的客人感概。“加上供电公司现场施工一共才2天时间,让我顺利赶上了年底的旺季。”堡马餐馆是从事汉堡餐饮经营的小微企业,今年11月餐馆规模扩张申请低压非居民增容,享受到“今日报装明日接电”极简报装模式。
据悉,9月14日,公司促请政府颁布《连云港市2020年优化营商环境行动计划》,对长度1000米内的配套电力工程不再办理行政审批事项。营电室主任管亚表示“今年,市政府对优化营商环境的支持力度非常大,全市整体接电效率较去年提升近30%。”该公司今年累计完成高压客户送电容量1028.30万千伏安,完成容量及同比增幅均为全省第一。

在行政审批方面,该公司变电站建设审批也开始提速。供电公司建设部专职祁昊说,“政府刚颁布文件规定,变电站的行政许可办理变得更加便捷,节省变电站整体建设周期超过一个月时间。”
11月16日,该公司促请市发改委联合9家政府部门,印发《关于贯彻江苏省电力条例加快推动连云港电网发展的意见》,对电网规划建设提出了更高要求与支撑力度,提速电网接入。
外线施工再提速

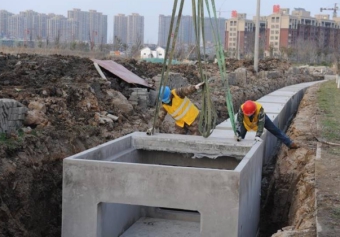

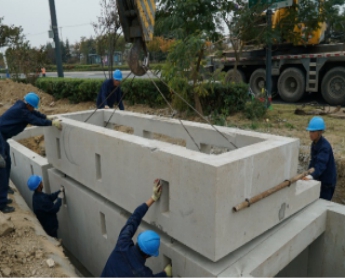

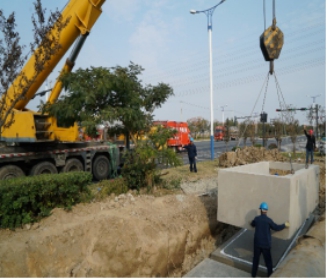

12月1日,连云港市自贸区的一建筑工地,国网连云港供电公司的工作人员正将事先预制好的配电网土建模块吊运至现场进行装配。“采用这种‘搭积木式’的预制模块装配方法后,施工现场的扬尘抛洒大大减少了,而且可以帮助我们企业至少提前半个月投产,受疫情影响的损失就可以少一点。”正在工地忙于施工协调的自贸区工程负责人陈万才说。

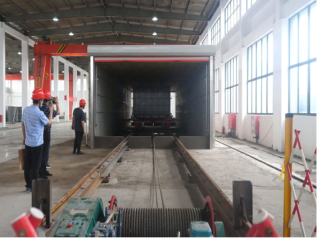

与传统配网工程建设方法相比,配电网预制装配式生产工艺成效明显。预制件在工厂车间实现流程化、标准化生产作业,检验合格后再到现场装配,工程质量得到全面提升。此外,土建模块预制装配技术可以减少钢筋、混凝土、模板等损耗和浪费,大幅节约人工成本。“这项技术有效解决了疫情过后中小企业用电需求迫切的难题,提升客户电力营商环境体验感。”该供电公司运检部主任王炜说。
与此同时,连云港市自贸区10kV泰展线HG76环网附近,国网连云港供电公司工作人员正在调试配网自动化终端的全自愈功能。“在配电网发生故障时,利用自愈技术电网可自动快速恢复供电,整个过程不需要人工干预,全部由智能系统自动完成,不仅缩小了故障范围,还大大节省了故障查找及复电时间。”自贸区现场调试人员杨帅说。
据了解,连云港公司在全市范围内共建设全自愈线路200余条,可实现故障秒级定位,分钟级转供。当故障警报一响,全自愈配网即刻启动,迅速把故障点隔离,能够有效避免中华药港、新海连大厦等特殊重要客户失电,提升供电可靠性。运检部副主任王华说,“今年以来,通过工厂化预制土建模块现场机械化装配的方式完成配网项目68项,工程建设成本下降约8%,节约成本约240万元,配电网土建施工周期缩短75%以上。”
