三千米海拔上的“守关人”——国网江苏电力工程咨询公司攀西特高压交流工程监理团队攻坚纪实
2026-09-02 10:14  来源:交汇点新闻
1

大凉山腹地,金沙江畔。海拔3250米之上,云海翻涌,山势如刀削斧劈。这里是攀西特高压交流工程的最前沿,也是自然环境最为恶劣的“无人区”。

攀西特高压交流工程,是“十五五”时期国家电网首个开工的特高压交流输变电工程。工程途经凉山、宜宾、乐山3市(州)12县(区),总投资约232亿元,预计2028年建成投运。

国网江苏电力工程咨询公司承担该工程施工7-8标段的监理任务——线路折单总长142.869公里,新建铁塔372基,全线海拔跨度从800米到3250米。沿线地貌以山地、高山为主,峻岭占比约10%,垂直高差悬殊。

全线135基塔位于陡坡区域,需要专项搭设施工平台。规划布设施工索道244条。仅基础施工阶段,就涉及三级风险1025项。

“几乎每一基塔都是一个独立的战场。”项目总监陈天宇说。

安全关——“脚下是险峰,头顶是风雨”

6月29日,四川宜宾高县发生5.5级地震,震源深度6公里,距项目所在地乐山市马边彝族自治县仅110余公里。“凌晨被晃醒,第一反应是确认现场人员安全。”安全总监余仁敏说,今年以来四川宜宾发生3.0级及以上地震已经达到40余次。

面对地震频发,项目部制定应急预案,遇到震情第一时间逐一核实所有施工点位的人员安全状况。待震情平稳后赶赴各作业现场开展震后隐患排查,重点核查临时驻地、施工便道、临建设施等险情,确保人员和项目安全。

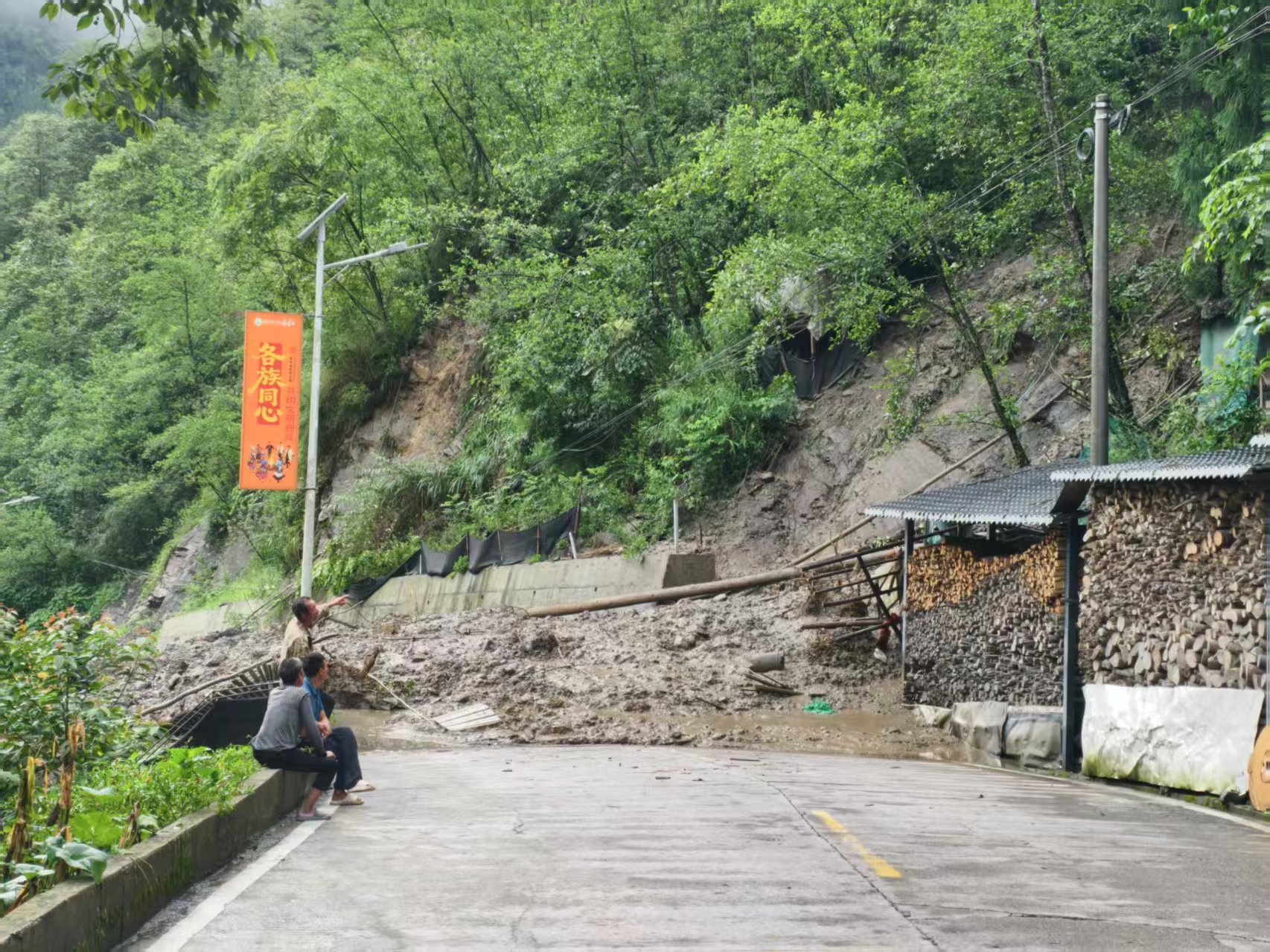

地震刚过,暴雨又至。7月10日,马边县遭遇强降雨,最大降雨量254.5毫米,山洪暴发、道路中断,县防汛应急响应提升至Ⅳ级,部分进场道路被冲毁。监理项目部迅速启动应急响应,暂停全部野外作业,对高陡边坡、塔基基坑、临建设施开展拉网式排查。

“攀西地区是全省地质灾害高发区,5至9月是重点防范期,主汛期6至8月风险陡增。”陈天宇说,监理项目部未雨绸缪,编制防汛应急预案,明确撤离路线与避险点位,配齐应急物资,建立预警联动机制,筑牢现场安全防线。

8月22日,马边再次遭遇更大规模山洪灾害,千余辆车辆被冲毁。安全监理工程师戴少军彻夜值守,紧盯雨势与河道水位。得益于前期充分准备,项目未遭受财产损失。灾后,监理人员主动伸出援手,协助周边受灾群众清理淤泥,助力群众开展灾后恢复。

质量关——“差一丝一毫,就是失守”

海拔高,标准更高。

全线基础开挖地层中,岩石占比高达73.97%。人工挖孔桩基础数量多,现场混凝土浇筑以自拌为主。作业点分散、单次浇筑方量小,监理旁站覆盖难度大。

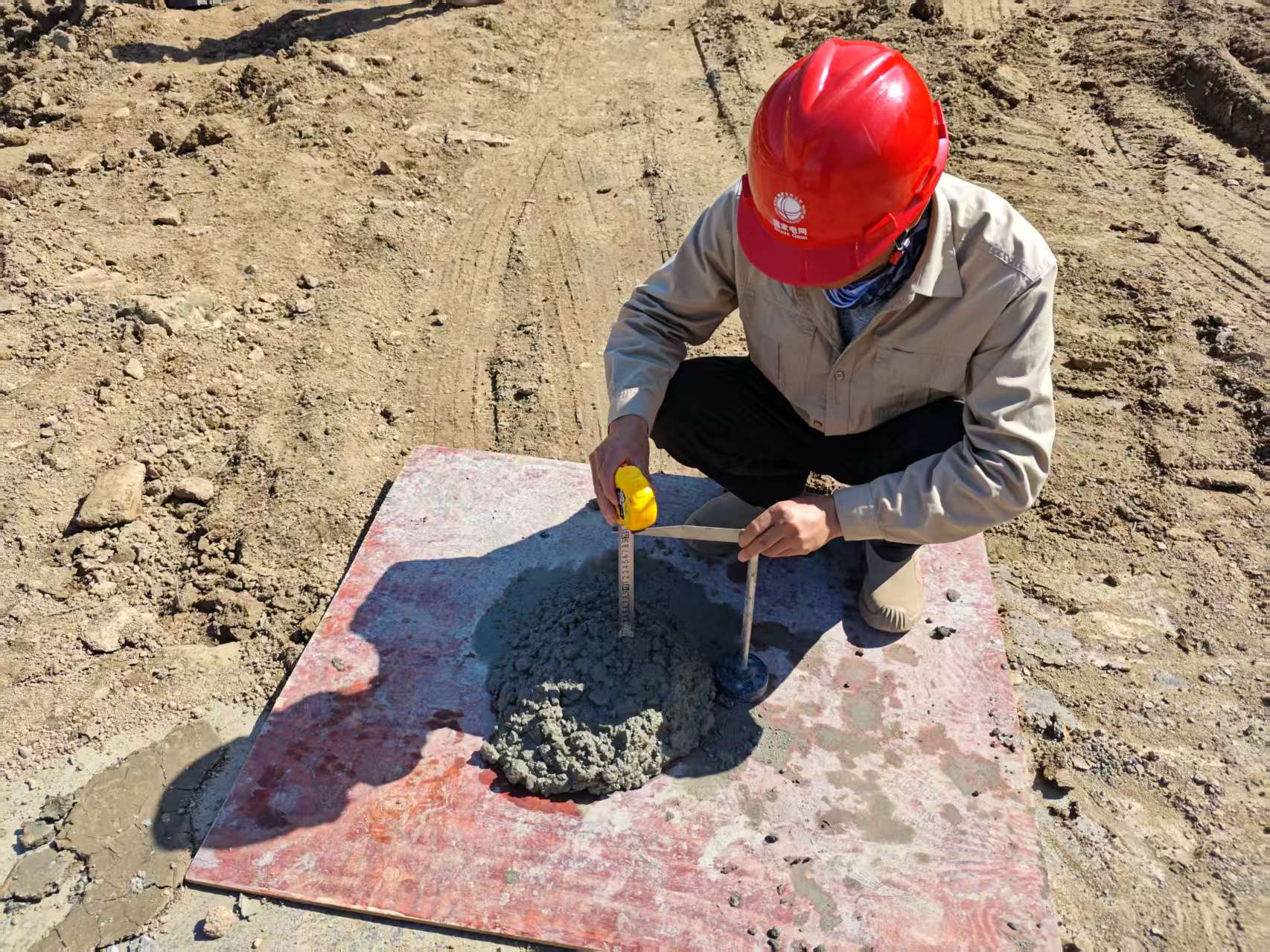

“混凝土质量来不得半点马虎。”项目质量专监吴春喜说,监理人员不定期抽查每盘材料的实际用量,每班检测坍落度不少于2次,投料顺序逐项核对。

较真到什么程度?7L041塔基浇筑护壁时未按规范搅拌,现场监理发现后立即要求拆除已浇筑的锁口,全部返工。每批次砂石取样送检,监理部都会留存样品,防止“取样用好的、浇筑用差的”。巡查中,监理发现两起现场使用的石子与送检品含泥量严重不符。立即下发暂停令——“石子不换,不得开工”。

比材料更复杂的,是设计。线路覆冰分为15mm、20mm、30mm、50mm四类冰区,风速涵盖27m/s至31m/s多个标准区段。不同冰区、风速区段的导地线型号、铁塔结构形式均差异化配置。材料领用、塔材组立、导地线展放,都必须按气象分区精准区分。

“错不得,一错就是质量隐患。”总监代表李中然说。

生态关——“每一铲土的去向,都要核查到位”

与输电铁塔同步立起的,还有一道看不见的防线。

全线76基塔位于大风顶国家自然保护区、麻咪泽省自然保护区。沿线分布珙桐、红豆杉等珍稀植物,大熊猫、金丝猴等野生动物栖息活动频繁。

“生态红线,就是施工的红线。”水保监理刘永新说。

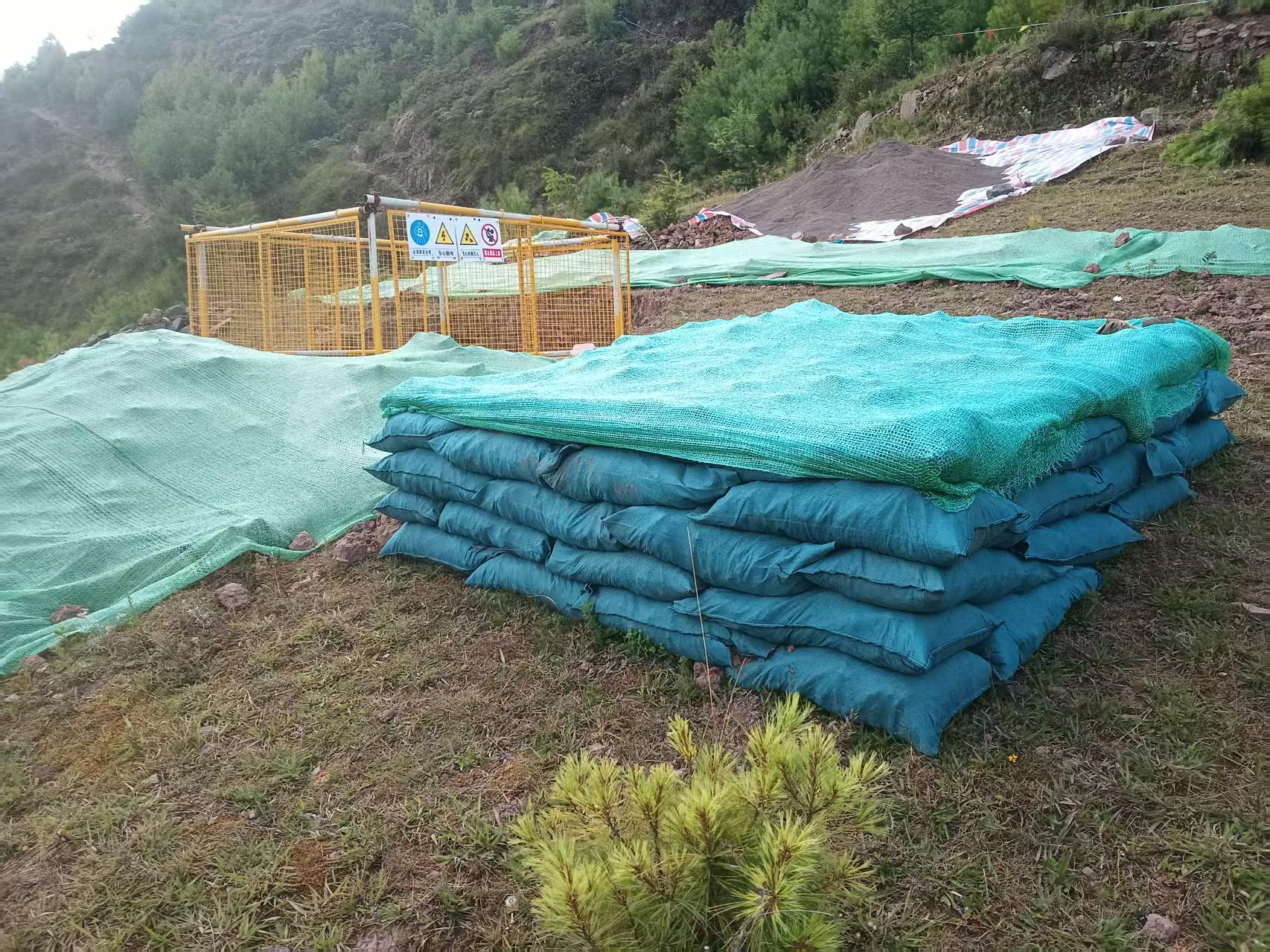

《特高压线路工程环保水保设计施工过程管控实施细则》首次在四川落地,没有先例可循。监理团队对照设计院编制的“一塔一图”,逐基核查,督促施工单位将表土足量剥离、妥善堆放保存,落实彩条布垫底、密目网苫盖、植生袋拦挡、截排水沟等环水保措施,确保环水保施工与主体工程同步推进。

每一铲土的走向、每一棵树的距离、每一条汇水路线的原貌,都要核查到位。

没有轰轰烈烈,只有日复一日地“较真”——这是“绿色特高压”背后的日常。

环境关——“无人区无信号,靠规矩靠科技靠脚步”

比自然灾害更让人揪心的,是通讯的失联。

施工7标6L011至6L118、6R014至6R118区段地处无人区域,移动信号全域无覆盖。现场调度、安全巡查、数据报送、应急联络,都没有稳定的通讯渠道。

“每次进入这个区段,我们都要提前做好万全准备。”施工7标监理站站长曹国培说,项目部要求施工班组配备卫星电话,作业人员进山前统一登记报备,明确作业范围和预计返程时间,严格执行定时报平安制度。

为了破解山区巡查难题,项目部引入无人机对塔位进行360度实景采集,每周飞行3至4次,重点核查施工进度与环水保措施落实情况,弥补深山密林人工巡查盲区。目前已累计完成125基塔位采集。

同时,基础阶段1025项三级风险,结合施工高峰期的立塔作业,单日最高100余条风险作业,每个点位需监理人员到场确认。监理人员日均徒步两万余步,单日爬升数百米。

面对新形势下的监理工作要求,项目部利用工程间歇期组织针对性培训。“我们的目标,是让每个监理人员都成为现场管理的‘明白人’。”陈天宇说。

攀西特高压交流工程建成后,每年最大可输送电能约182亿千瓦时,相当于替代标煤约588万吨、减排二氧化碳约1446万吨。

而在这条能源大动脉的背后,是一群来自千里之外的“守关人”——他们在三千米海拔之上,守着安全、质量和生态环境的每一道关口。(陈文浩)
