江苏盐城高荣500千伏变电站第二台主变扩建工程投运
2026-07-24 17:17  来源:中国江苏网
1

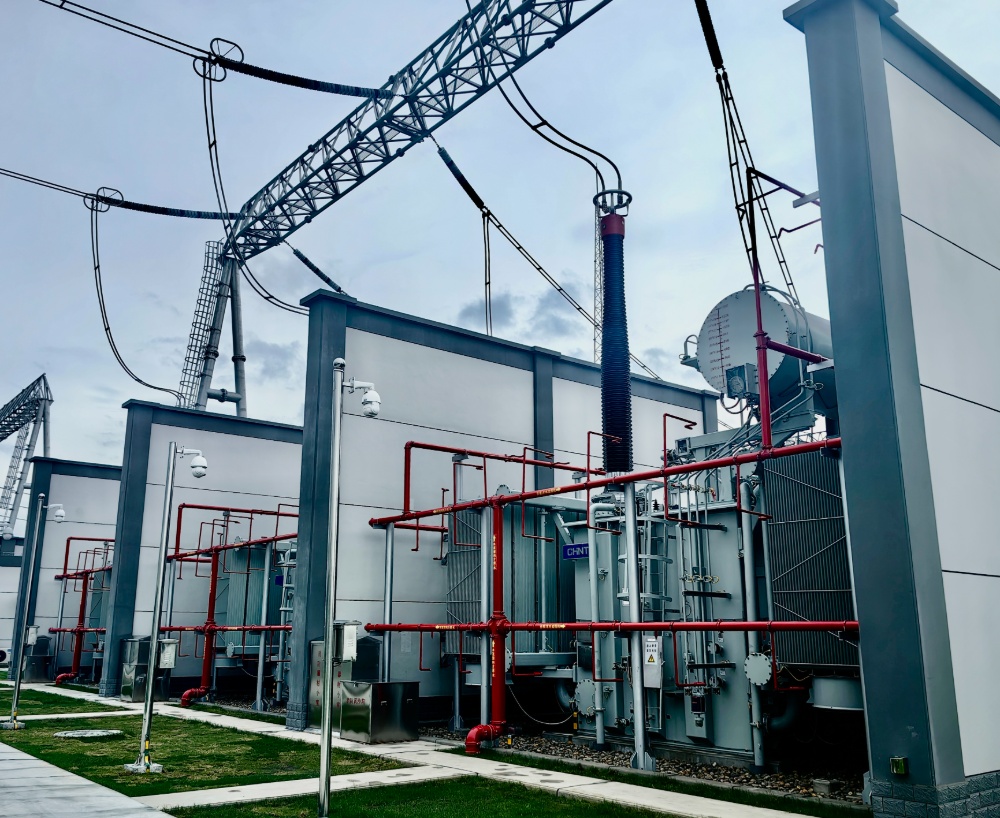

中国江苏网讯  724日,随着江苏盐城500千伏高荣变电站5号主变压器24小时试运行结束,江苏盐城高荣500千伏变电站第二台主变扩建工程投运。这是2026年下半年江苏首个投运的500千伏电网工程,工程的建成将补强区域电网骨架,为盐城深度融入长三角一体化发展、打造绿色低碳发展示范区注入强劲电力动能。

江苏盐城高荣500千伏变电站坐落于盐城市亭湖区,是苏北地区重要的电网枢纽节点。本期工程自20257月开工,在高荣500千伏变电站内扩建11000兆伏安主变压器,同时在主变压器35千伏低压一侧配置160兆乏电容器和360兆乏电抗器。

与常规改扩建工程不同,本次建设过程与江苏盐城500千伏高荣输变电工程(简称“高荣升压工程”)同步推进,兼具“新建”与“改扩建”双重属性。高荣升压工程是在原有220千伏变电站基础上实施的升压改造工程,已于今年331日建成投运。此次扩建工程同步进行,涉及场地交叉、工序衔接、资源调配及安全管控等多维度协同,协调难度大。

面对挑战,建设前期,工程按新建工程标准与高荣升压工程并行建设,重点关注工艺质量管控、场地统筹规划及施工队伍分区作业管控等方面。同时系统梳理交叉作业工序清单,确保两项工程互不干扰、齐头并进。高荣变电站升压工程投运后,工程又迅速切换为改扩建管理模式,在已运行的站内施工,管理更加注重设备安全防护、安全隔离及临近带电体精细化施工等内容。例如严格执行临近带电作业专项审批制度,设置绝缘硬质隔离防护屏障,细化二次电缆搭接、保护调试等高危作业流程等,确保施工与运行“零干扰”。

“为缩短停电时长,最大限度降低工程建设对电网运行的影响,我们在前期高荣升压工程实施期间,就同步完成了本次扩建所需的500千伏主变间隔施工。”国网江苏电力工程咨询公司项目管理中心项目经理、工程业主项目经理张海东说:“前期需要统筹两个工程交叉施工的工序衔接与资源调配,后期则要严格把控带电区域作业安全边界,管理重心的转换对现场团队的专业能力也提出了更高要求,包括施工组织优化、安全风险辨识及多专业协同等方面的综合能力。”

国网江苏电力工程咨询公司项目管理中心主任赵会龙介绍:“工程的成功实践也为同类复杂条件下的电网改扩建项目积累了经验,彰显江苏电网在服务国家战略、保障能源安全中的责任担当与行动力。”

据悉,工程投运后,将持续发挥区域电网枢纽作用,支撑盐城新能源高比例接入和消纳,助力沿海风电、光伏等清洁能源高效送出,为盐城加快建设绿色低碳发展示范区、打造长三角北翼高质量发展新高地提供坚实的能源保障。

(张海东 霍雨佳)
