国网江苏超高压公司:梅雨季紧抓停雨窗口完成迎峰度夏首次带电作业
2026-07-03 15:32  来源:中国江苏网
1

近日,在1000千伏淮盱Ⅰ线313号塔下,国网江苏超高压公司输电中心带电作业班全员10人到岗。开展绝缘工具耐压检测,在地面布设安全围挡;操控无人机升空,把绝缘升降绳、止坠防护绳精准挂载至上相导线,同步调试电动升降平台……大家各司其职,有条不紊而又紧凑地为开展导线间隔棒隐患整治前期准备工作。

此前,该公司输电运检三班巡线发现,线路多处导线间隔棒出现断爪、外盖板脱出问题,若不及时处理,导线长期摩擦受损,严重影响电网安全稳定运行。

青年员工李颖洁是其中一员。本次作业是她人生第一次开展高空等电位实操。高湿环境、百米高空、限时作业三重压力叠加,这场带电作业对她而言是实打实的硬仗。

8时43分,地面准备工作全部就绪。李颖洁穿上厚重密闭的特高压专用屏蔽服,搭乘升降台升至百米高空。到达距离导线0.5米安全距离后,她规范汇报:“申请进入等电位!”得到工作负责人许可后,她手持电位转移棒轻触导线,一道细微电弧转瞬消散,顺利跨入百万伏强电场。

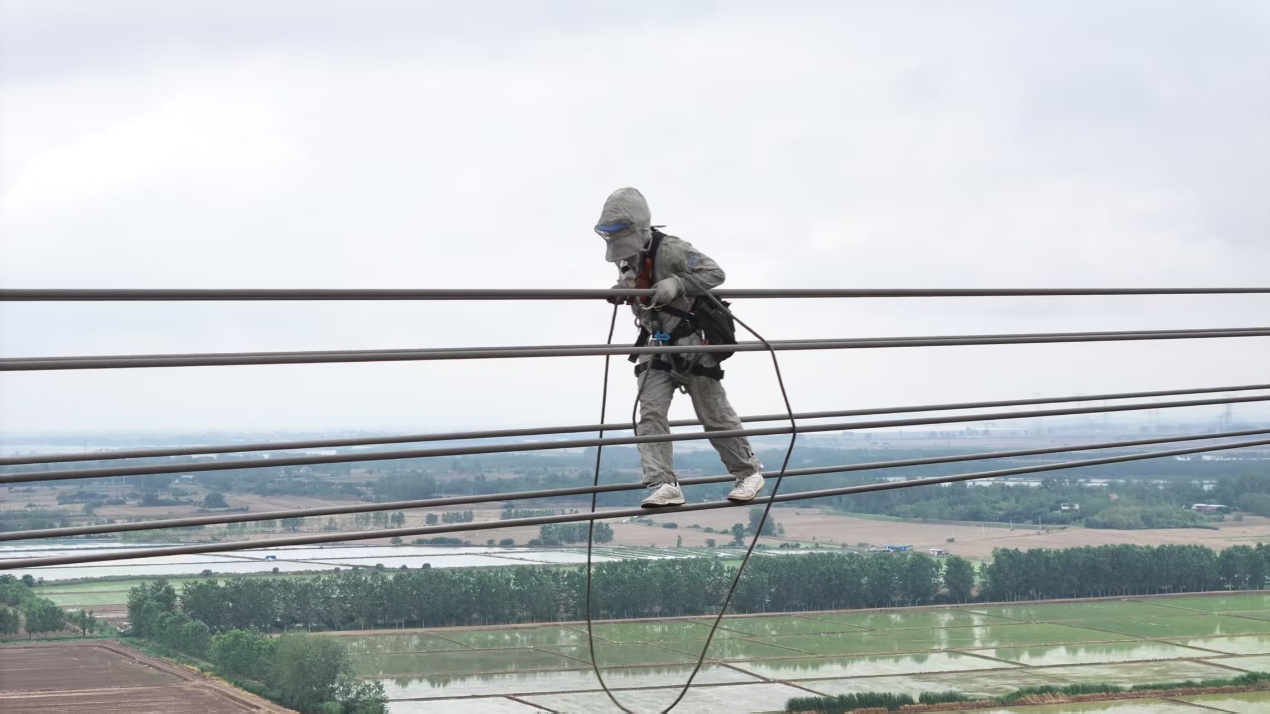

置身1000千伏高压电场,耳边持续响起“滋滋”的电流声。高压线上无任何遮挡,李颖洁仅靠单根导线支撑,手脚协同缓步挪向缺陷位置。湿热空气裹挟着电场热浪,她的汗水顺着脖颈、脊背不断流淌,短短数十米走线路程格外耗费体力。

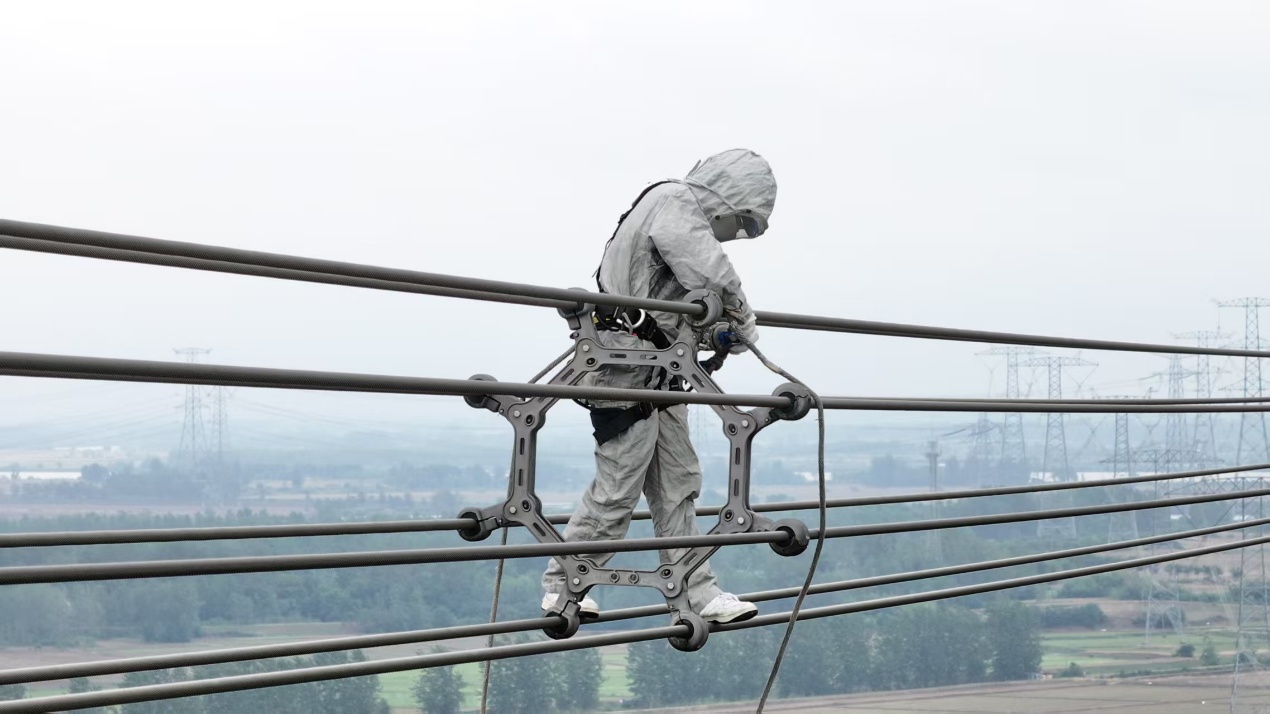

抵达间隔棒缺陷点位后,李颖洁与搭档配合作业。两人依次校正移位盖板、穿入销轴固定、灌注密封胶、缠绕铝单丝加固。整套工序繁杂精细,高空无处借力,所有操作全靠手臂支撑,长时间保持固定姿势,闷热与高压环境带来的不适感不断挑战她的耐力。

上午9时47分,缺陷处理完成,两名工作人员有序撤离电场。作业结束仅十分钟,雨点便落下。班组精准抓住梅雨季短暂的晴天,顺利完成本次带电消缺。

落地脱下屏蔽服,李颖洁浑身被汗水浸透。但她全然不顾,第一时间对照作业流程复盘高空操作细节,梳理实操经验,为后续特高压线路隐患治理积累宝贵经验。(吴桐 仇玉)
