中国江苏网讯 5月4日,江苏上河—高邮500千伏线路增容改造工程(简称“上高线”)全线投运。这条连接淮安与扬州的“北电南送”关键通道,输送容量一举提升65%,达到660万千瓦,将显著增强苏北新能源外送能力,优化区域电网结构,为即将到来的迎峰度夏电力保供和全省能源绿色转型打下坚实基础。
据气象部门预测,今年夏季全国降水分布不均,大部地区气温较常年同期偏高,华东地区可能出现阶段性高温热浪,空调制冷负荷将快速攀升。而上高线原线路1985年投运,已“服役”近40年。“十四五”期间,江苏新能源呈爆发式增长,装机规模从3430万千瓦跃升至1.18亿千瓦,原有线路输送能力严重不足,成为制约新能源消纳的“卡脖子”环节,老旧杆塔运行安全性也难以满足要求,增容改造迫在眉睫。

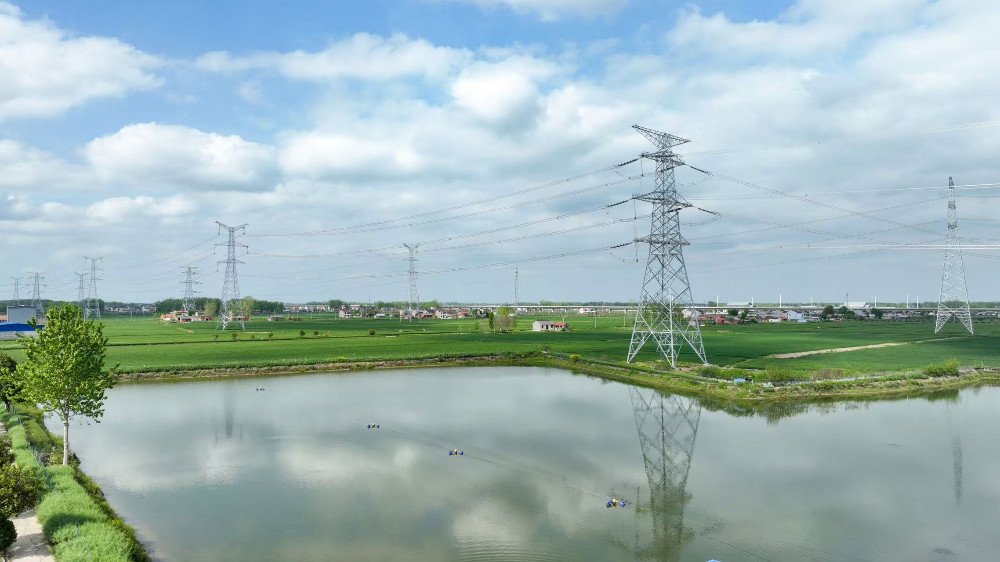

上高线增容改造工程于2024年6月开工,总投资约8.9亿元,由5683线、5684线两条500千伏线路及上河、高邮两座变电站配套改造组成,途经淮安市淮安区、扬州市宝应县和高邮市。工程新建架空线路146千米、铁塔364基,将原本直径400平方毫米的普通导线更换为直径630平方毫米的耐热导线,大幅提升输送容量。

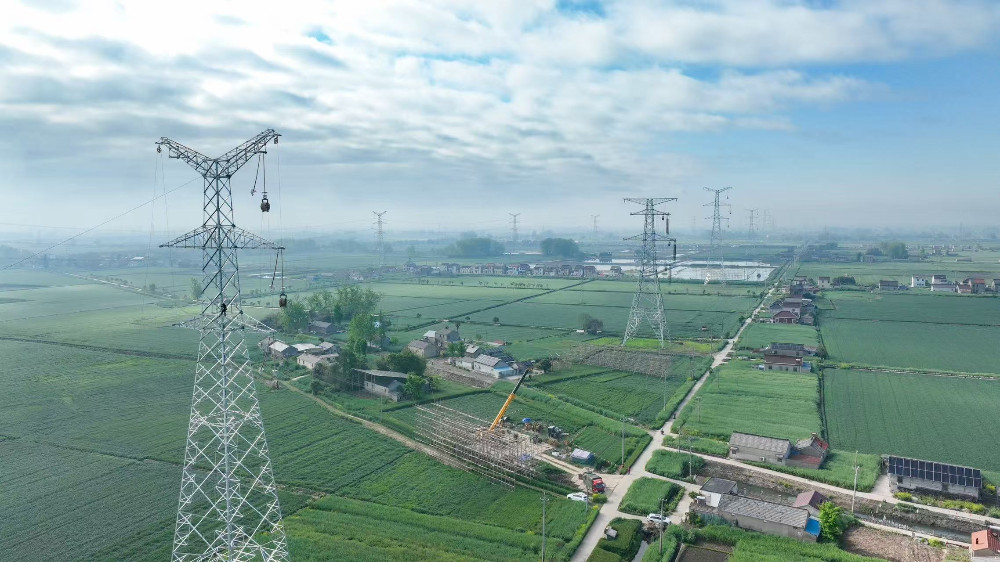

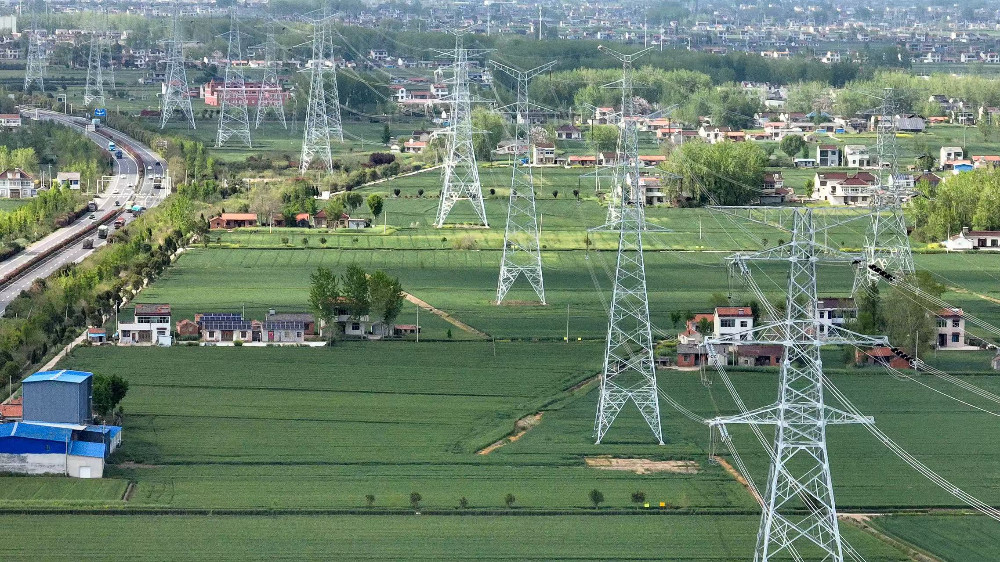

施工过程中,63%的基础施工作业临近带电区域,还需要跨越高铁、高速公路及多条河流。项目团队在建设初期就利用无人机三维扫描生成数字模型,预先标注数百个风险点。现场试点应用路基板、钢浮箱平台、铺路机等新设备,在河网密布地区打通设备进场通道,提升效率、降低风险。针对临近带电施工,吊车大臂加装近电报警装置,进一步提升了安全管控精准度。夜间跨高铁施工作业中,采用搭载照明设备的无人机实施高空补光,将传统低位照明优化为高空全域照明,有效解决夜间高空压接作业照明光线直射刺眼、光照盲区大的难题。
“我们设立了班组‘红黑榜’,对可能发生的违章行为举一反三,逐项落实防控措施。”国网江苏电力工程咨询公司项目经理王诚禹介绍,“现场所有高风险作业都编制专项方案,实行‘单基策划’和‘单牵策划’制度,安排监理人员全程旁站,确保安全防线牢固。”
值得一提的是,工程建设始终将生态保护放在首位。由于线路途经国家一级保护动物东方白鹳的栖息地,项目主动为鸟类繁衍“让路”,压缩停电作业窗口期至80天,实现工程建设与生态保护协同推进。同时,工程参建单位与属地开展党建结对,提前踏勘现场,协调解决政处难点,形成了政企协同、多方联动的推进模式。
作为江苏电网迎峰度夏重点工程,上高线全线投运后,可有效缓解淮安、扬州区域供电压力,为夏季全省高负荷用电提供坚实支撑,并满足连云港田湾核电站及苏北大规模新能源外送需求,助力新能源高效消纳。
