中国江苏网讯 1月13日,江苏今年首个500千伏电网重点工程——国电投滨海2×100万千瓦机组扩建项目配套送出工程顺利投运。该工程是江苏省2026年投运的首个重大能源送出项目,标志着全省“先立后改”支撑性煤电配套电网建设取得关键进展,为冬季用电高峰期间区域电力稳定提供坚实保障。
国电投滨海电厂2×100万千瓦扩建项目位于盐城滨海港区,是江苏省“十四五”规划重点工程,于2023年8月省发改委核准,2024年9月开工建设。本次扩建2台100万千瓦燃煤发电机组,投产后预计年发电量可达100亿千瓦时,相当于满足约400万户家庭一年用电需求。

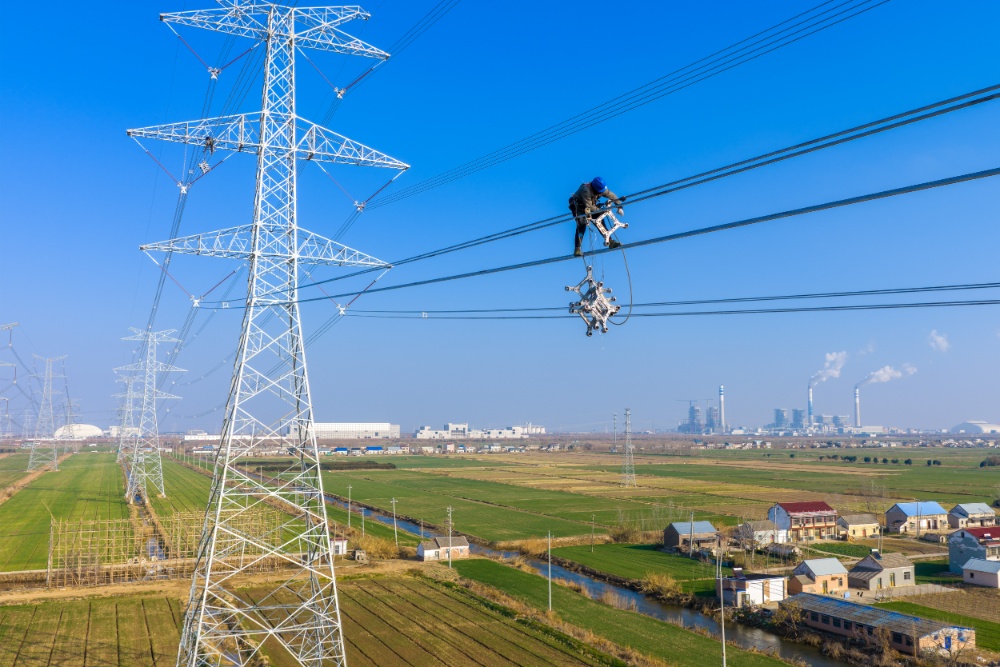

此次投运的配套工程,起自江苏盐城滨海电厂,止于鹤栖500千伏变电站,新建线路全长89.045公里,构成了电力外送的主通道。工程投运后,将有力保障“十四五”末至“十五五”初期江苏省快速增长的用电需求,提升电网安全运行水平,并为盐城沿海地区风电等新能源规模外送与高效消纳提供重要网架支撑,是江苏构建新型电力系统、优化能源结构的关键一环。
2025年5月,江苏新能源装机突破1亿千瓦,成为长三角首个“破亿”省份。同年9月,盐城新能源并网规模达到2034万千瓦,成为长三角地区首个新能源并网容量突破2000万千瓦的城市。在此背景下,该送出工程的建成进一步强化了区域电网承载与调节能力。
工程建设过程中面临诸多挑战。线路途经河网密布的沿海区域,地质条件复杂,还需跨越高速公路、铁路及多条输电线路,协调难度大、施工风险高。尤其在鹤栖500千伏变电站进行扩建改造时,所有作业均在带电运行区域旁开展,犹如“微创手术”,安全与精度要求极高。
“面对挑战,我们创新管理方式,在变电站内严格实行分区隔离与多重监护,确保运行与建设安全。”国网江苏电力工程咨询公司项目管理中心二室主任孙铭泽介绍,针对复杂的交叉跨越,团队利用无人机精准勘测,制定“一跨越一方案”,利用有限作业窗口期高效完成施工。
此外,工程始终贯彻绿色低碳理念。线路采用同塔双回及四回路混合架设方式,集约利用廊道资源,为未来新能源接入预留空间。施工中采取广泛使用装配式便道、严格处理施工废水、落实植被恢复等措施,最大限度减少了对沿线生态环境的影响。
据悉,除盐城滨海电厂送出工程外,华能通州湾电厂送出、盐城高荣500千伏输变电等一批主网工程正加快建设,投运后将进一步优化江苏电网新能源消纳和整体供电能力,全面支撑冬季电力安全供应。
通讯员 霍雨佳 王驰 张海东 董小强
新华日报·交汇点记者 戚阜生
