国能常州机组扩建项目送出工程顺利完成第二阶段启动
2025-06-30 10:59  来源:中国江苏网
1

中国江苏网讯 6月27日,江苏国能常州2×100万千瓦机组扩建项目500千伏配套送出工程第二阶段启动调试工作顺利完成,江苏首个开工建设的支撑性煤电送出工程至此收官。

工程包含常州西500千伏开关站新建工程、斗山500千伏变电站低压电抗器扩建工程、常州电厂二期-常州西开关站500千伏线路工程、茅山~武南/斗山双回π入常州西开关站500千伏线路工程、晋陵~张家港500千伏线路改造工程共五个单体项目,整体分两个阶段启动,第一阶段于6月13日完成。第二阶段启动常州电厂-常州西500千伏线路工程两条线路及常州西开关站对应间隔。

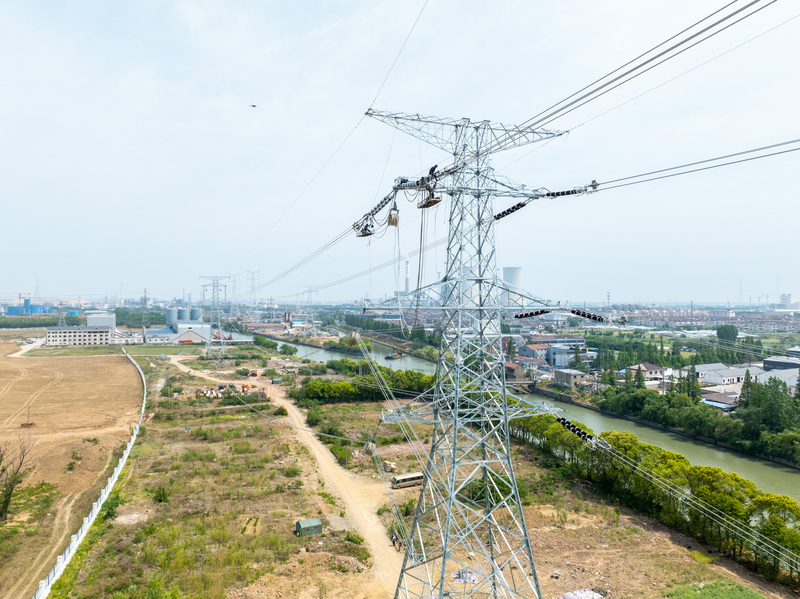

本期配套工程包括常州西开关站建设和6回500千伏线路建设,其中,常州西开关站于2024年11月15日正式开工,线路于2024年9月12日开工,路径全长54.936千米,新建铁塔120基。

作为江苏省首个开工建设的支撑性煤电送出工程,也是首批煤电送出工程中建设难度最大的工程,江苏国能常州2×100万千瓦机组扩建项目500千伏配套送出工程建设时间紧张,2024年8月完成施工图评审,9月即正式开工,2025年6月投运,有效工期仅9个月。工程结构复杂,涉及3条500千伏线路改造,建设范围涵盖线路新建、拆旧、光缆更换、老线路开环改造、“三跨”改造等,3个单体线路需分阶段启动投运,沿线拆迁难度大,仅基础阶段有26基必须“先拆后干”,且沿线多厂房、民房;重要跨越繁多,涉及3处铁路及2处高速升高改造工作,且同档存在多次跨越,地形条件恶劣,施工难度较高。

为确保工程按期投产,工程项目部积极对接属地推进政处工作,严格管控关键路径,2025年春节前全线120基基础完成交付108基,其中影响项目建设的重要节点基础全部施工完成,保障工程基础施工进度节点满足后续立塔架线需要。为确保工程按期投运,在劳动节、端午节期间现场仍处于如火如荼的施工状态中,各项目部管理人员始终坚守现场,确保安全、质量、进度在控,自3月11日架线分部工程开工,至6月6日线路全线贯通,在3个月的有限工期内完成了三个单体线路工程的基础、立塔、架线各项施工任务,确保工程建设稳定有序。

因线路工程平行多条重要运行线路,线路测参均按照无陪停考虑,为确保测参工作顺利开展,项目部事前组织常州、无锡两家属地供电公司以及省送变电公司、常州电厂等各相关单位、部门密切配合,制定了覆盖信息收集、测参条件确认、测参许可、感应电实测、测参指令配合等测参全流程管理办法,测参前协调省送变电公司和电科院完成估算值计算和校核工作作为后备方案,确保测参工作顺利完成,为线路保护整定提供宝贵数据。

据了解,江苏国能常州2×100万千瓦机组扩建项目配套500千伏送出工程是省内首批“先立后改”清洁支撑性电源项目,工程投运后,能够有效缓解江苏省“北电南送”的供电压力,满足常州电厂二期送出供电需求,并能统筹兼顾茅山分区、武北分区、武南分区的供电需求,实现常州各供电片区的灵活转供。

(王斐元 殷鑫 )
