7月23日15时许,在上河-高邮500千伏线路增容改造工程的施工现场,江苏省送变电有限公司施工人员正在开展附件安装工作。

刚下过一场大雨,塔身和作业平台被雨水打湿,绝缘子串表面残留的水渍也增加了安装难度。“作业时注意防滑,必须抢在下一场雨前完成关键工序。”A69号塔下,现场技术员吴畏正在指挥塔上作业。

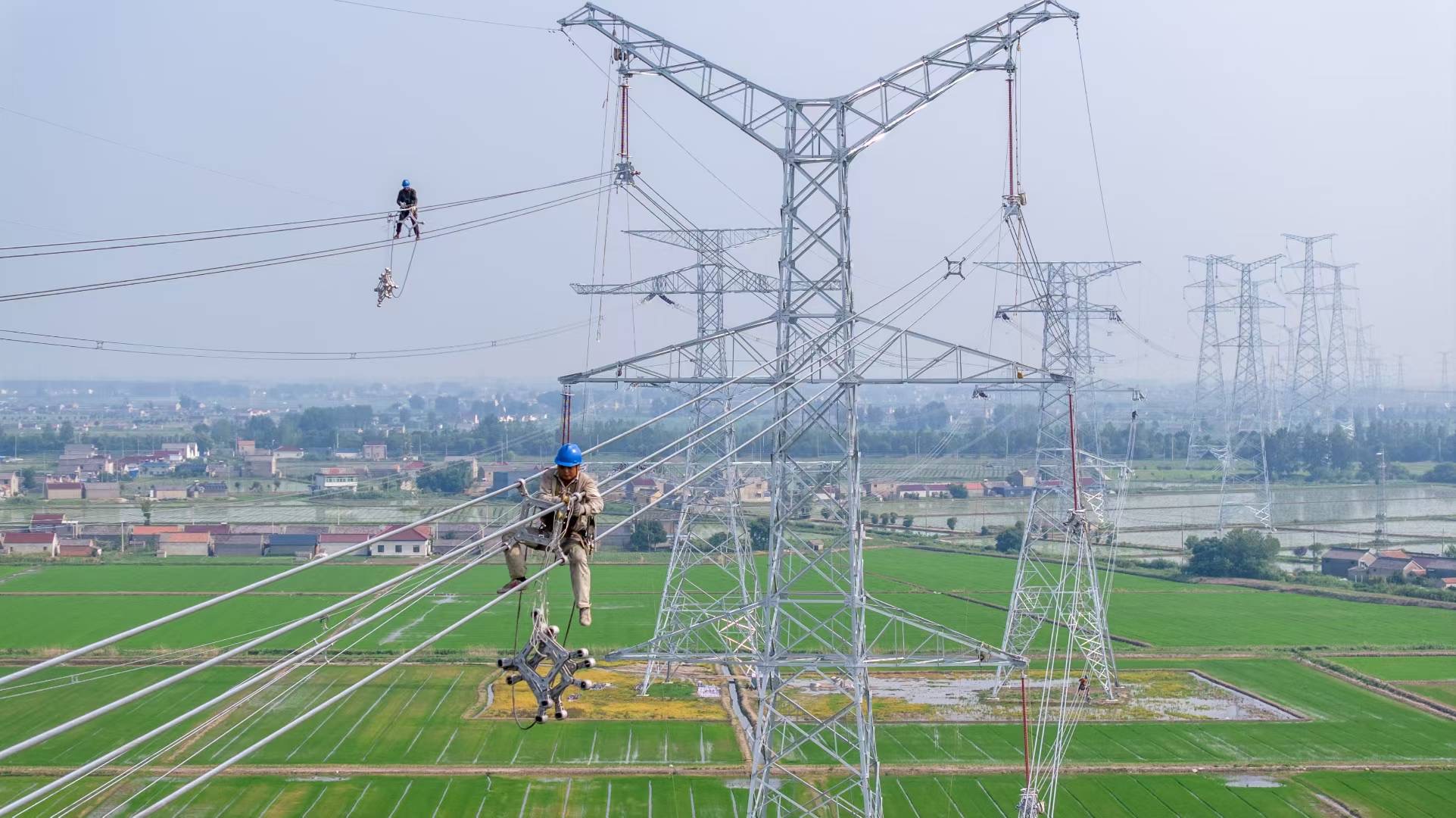

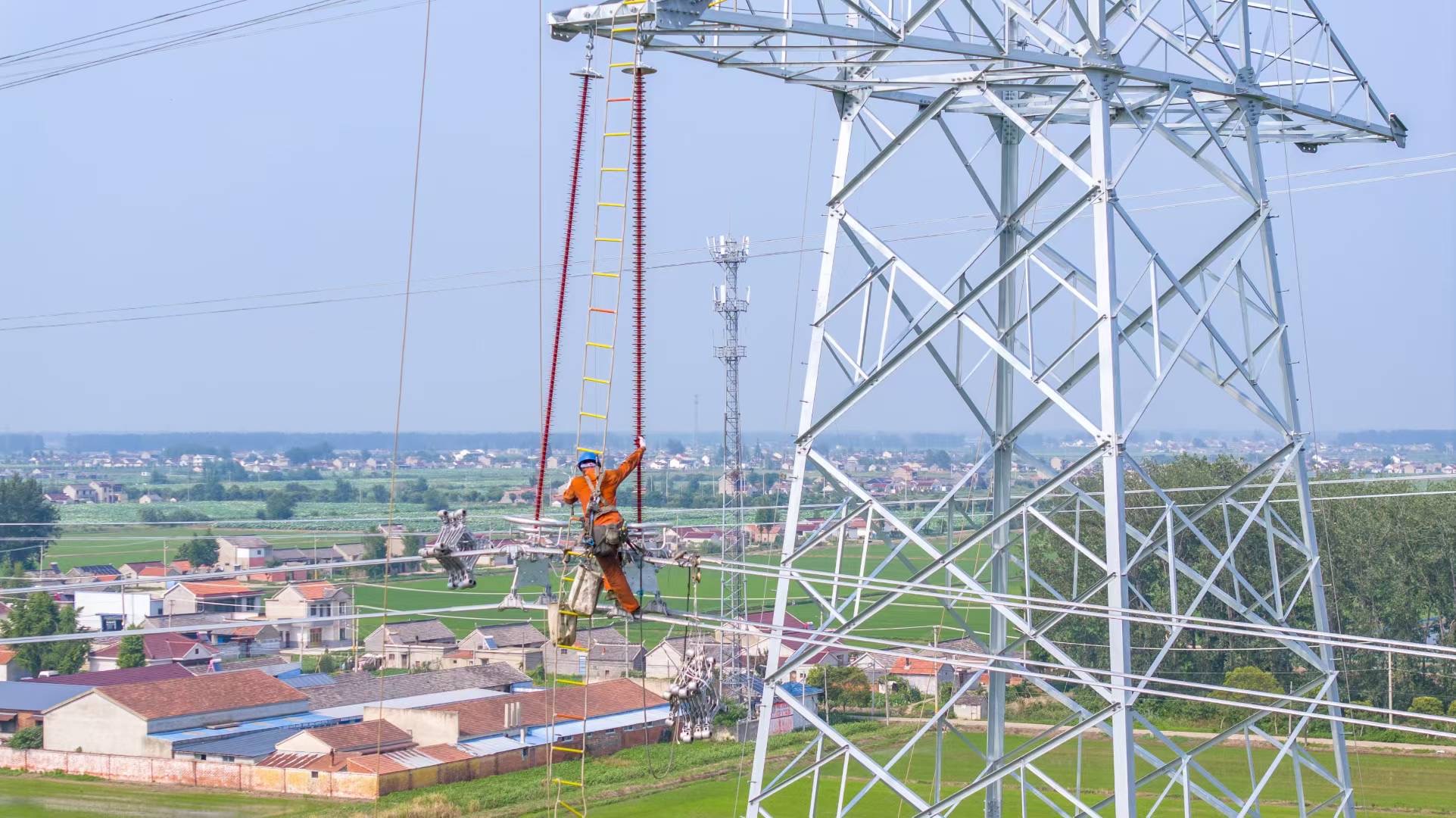

17时许,云层渐散,但空气依然闷热潮湿。只见绞磨机在泥地上稳稳支起,导线金具缓缓上升。所有人的注意力都集中在高空那串即将就位的绝缘子上。扳手与螺栓的碰撞声、对讲机里的指令声,在施工人员屏息凝神的专注中显得格外清晰。

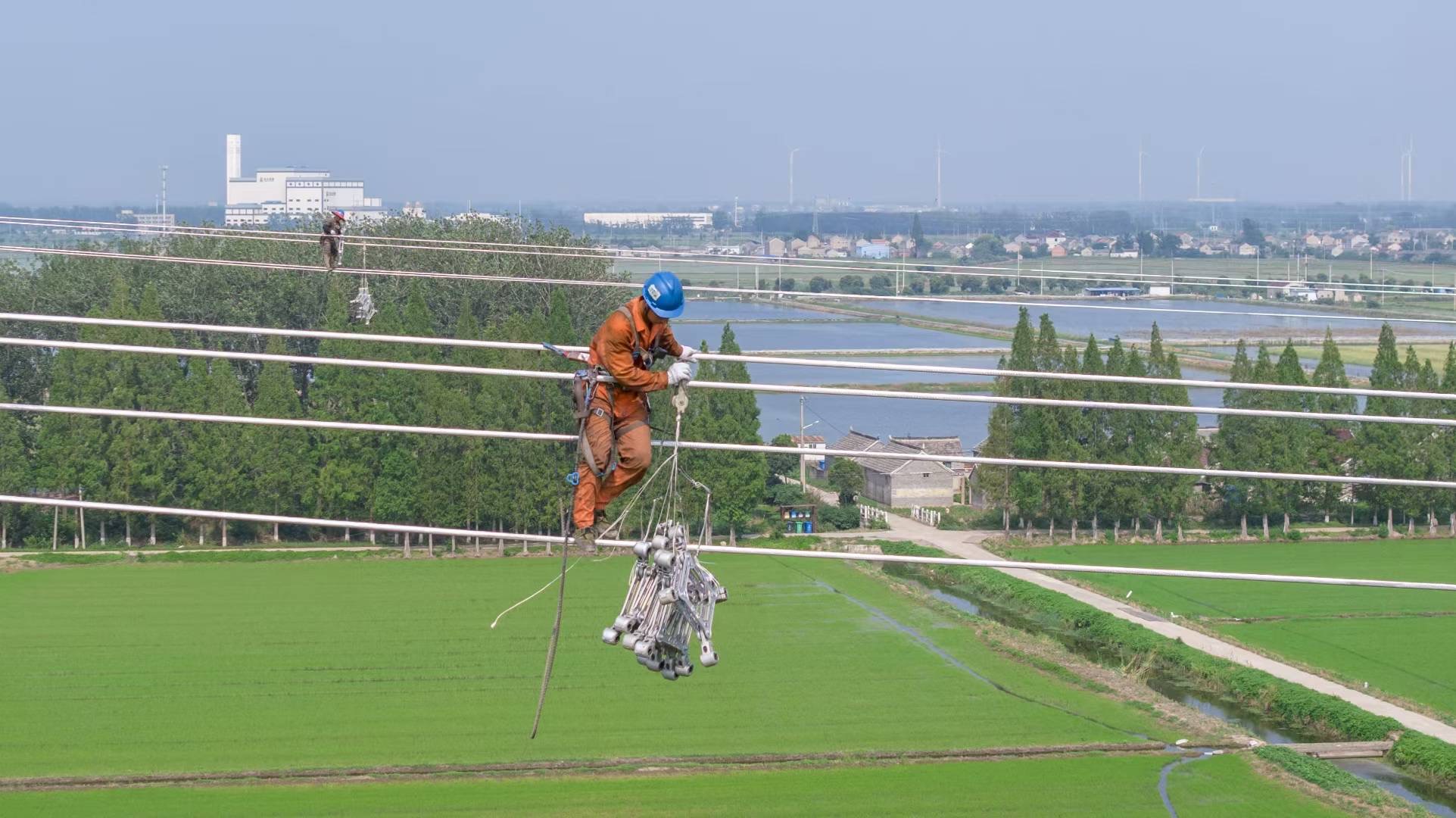

“大家加把劲,这是今天最后一组了。”吴畏的安全帽下,汗水不断滴落。据介绍,此次作业是线路投运前的核心环节,涵盖平衡挂线、耐张线夹安装、间隔棒安装等精细操作。

这场大雨打乱了原定的施工计划。为了不影响施工进度,该公司施工项目部重新规划流程,先完成塔上干燥区域的附件安装,同时派专人清理积水部位,为后续作业创造安全条件。施工人员分成两组轮换作业,一组负责塔上安装,一组在地面做好工器具传递和防滑措施。两组人员密切配合,争分夺秒追赶进度。
为了做好电力保供,该公司科学避开午间高温,采取“早五晚八”避开午间高温时段的错峰施工方案。“雨后的现场像蒸笼,但工期不等人。为了应对高温天气,我们全天供应防暑药品和降温设备,确保施工人员安全和任务按时高效完成。”吴畏说。
据了解,该工程是江苏电网北电南送的重要通道,建成后每年可将苏北地区风电、光伏等清洁电能安全高效地送入苏南负荷中心,为区域电网迎峰度冬提供坚强保障,为江苏地区经济社会发展提供强劲的电力支撑。(通讯员 顾妙淼 吴畏)
