国能龙源射阳100万千瓦海上风电项目一期工程开工
2026-04-30 19:09  来源:中国江苏网  作者:高陈斌 彭岭
1

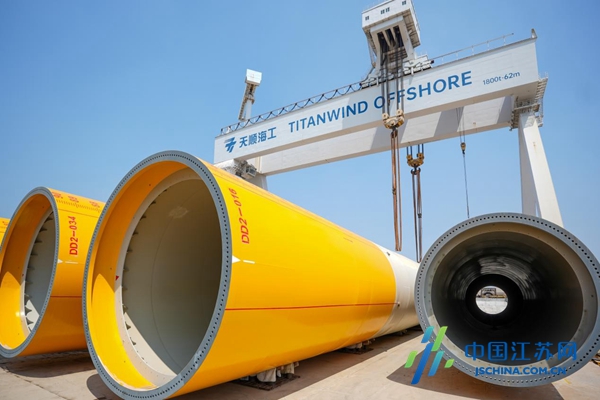

中国江苏网430日盐城讯 430日上午,微风和畅,万物竞发。“嘟……起锚出发!”随着一声洪亮厚重的汽笛声,一艘装载巨大圆柱形钢结构单桩的货运船舶开始缓慢驶离江苏射阳港经济开发区长风码头,向着蔚蓝的海洋进发。这标志着“十五五”期间,射阳首个海上风电项目——国能龙源射阳100万千瓦海上风电项目一期工程正式开工。

该项目位于射阳河口东南侧海域,辐射沙洲最北端,场区中心点离岸约65km,项目分批进行建设,一期工程计划布置358.5MW远景能源风电机组,总装机容量29.75万千瓦,并配套新建1220kV海上升压站、1220kV陆上集控中心。“作为江苏首批平价海上风电项目,项目建成后年发电量可达9.91亿千瓦时。这不仅将有效补齐区域绿色能源供给短板,每年还可节约大量标煤、减少二氧化碳排放,生态与经济效益十分显著。”国家能源集团江苏海上龙源新能源有限公司工程部主任刘思轶介绍道。

项目坚持以“创新引领、价值创造、协同高效、追求卓越”为导向,以打造清洁低碳、安全可靠、智能高效的海上风电标杆工程为目标。一期主体工期预计用时8个月,计划于今年9月首批风机并网发电运行,12月底一期工程全部竣工。“我们将坚决扛起央企责任担当,严把安全、质量、进度三道关口,高标准、高效率推进施工,全力推动项目早竣工、早并网、早增效,政企同心打造国家级海上风电精品标杆,为射阳绿色低碳高质量发展注入澎湃动能。”刘思轶信心满满地说道。

项目顺利落地离不开政企紧密协作。作为射阳港零碳园区创建以来首个大规模绿电资源接入项目,射阳港经济开发区将实行全周期跟进、全要素保障,精准对接项目建设、施工运维全流程需求,确保项目建设蹄疾步稳、高效推进。同时,联合各涉及单位,统筹整合海域资源、港口航道、电力网架、基础配套等核心要素,全方位保障项目设备运输、施工运维、并网投运等关键环节,严格锚定安全生产、生态环保底线,以最大诚意、最优举措、最实作风,全程护航项目建设提速提质、落地见效。刘思轶表示,将以此为契机深化与射阳的战略协作,结合已经并网的储能电站和海洋牧场,积极探索“海上风电+”新模式,带动风电配套、海上运维等上下游产业链集聚,助力地方擦亮“绿电洼地”名片。(高陈斌 彭岭)
