7月13日下午3时许,地表温度已突破60摄氏度。而在国电投滨海电厂~鹤栖500千伏线路工程A40立塔现场,江苏省送变电有限公司的施工人员正顶着酷暑、开足马力、抢抓工期,确保这一重大民生工程按期投运。

据了解,国电投滨海电厂~鹤栖500千伏线路工程是省“十五五”煤电送出规划的重点工程,计划于今年11月份投运。投运后将显著增强盐城北部沿海地区的电力输送能力,该线路不仅输送火电,还为沿海风电、光伏等清洁能源的规模化外送提供通道,促进新能源就近消纳,对于推动盐城绿色低碳发展示范区建设、实现“双碳”目标具有重要支撑作用。
为了配合9月初跨越220千伏隆曙线及110千伏隆友线等陪停线路,江苏省送变电有限公司必须在8月底前完成50基铁塔的组立工作,时间紧、任务重,为确保进度在控,省送变电公司目前投入了十个立塔班组共计450人同时进行施工。

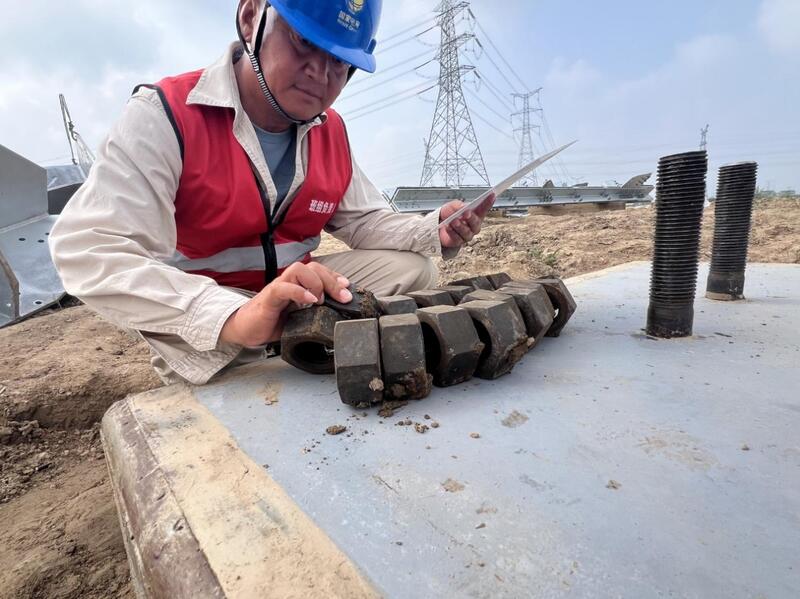

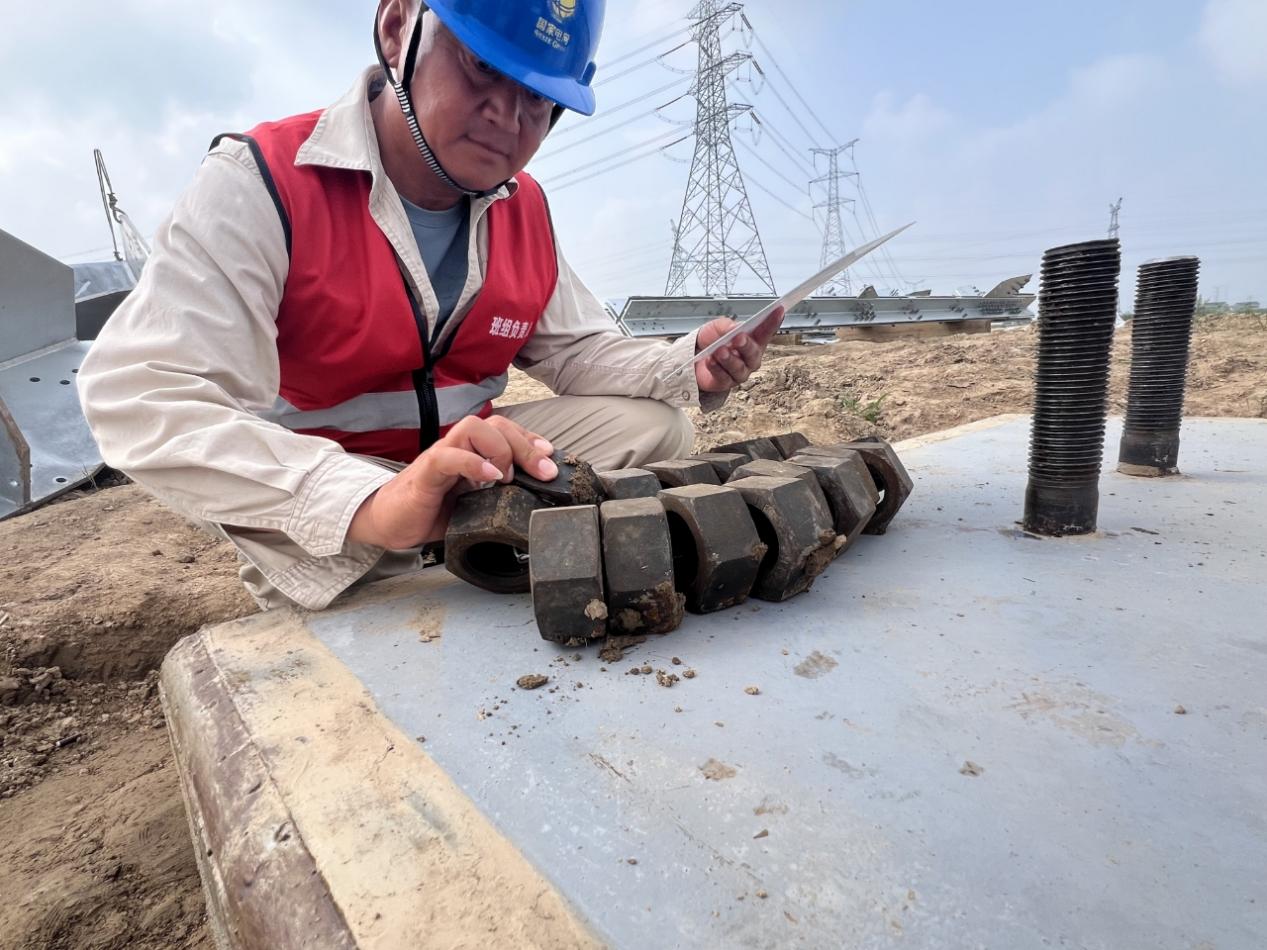

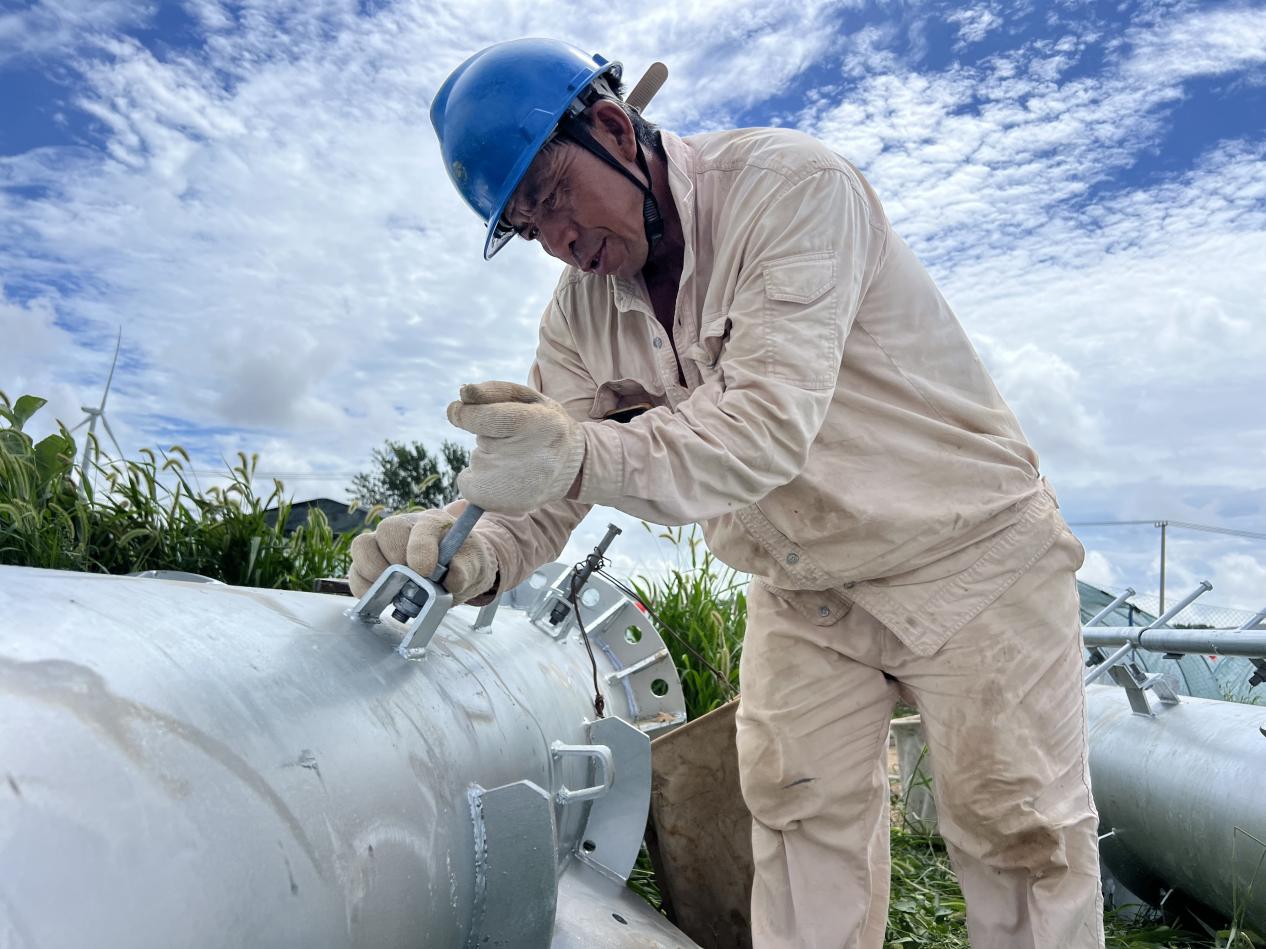

现场负责人邱德茂迎风擦了把汗并指了指身前的塔材,“曝晒下,隔着两副手套都觉得烫呢。”作者抱着几分好奇,试着摸了下钢管,灼烧感一下子由指尖直达掌心,果然烫手。“可以装横担了!”邱德茂接到地面人员示意按下对讲机说道。

从6月1日工程开始立塔以来,邱德茂已经在这里工作了1个多月。这位50多岁的现场工作负责人,由于连续长时间在户外工作,脖颈已被晒得黝黑,两侧脸颊上的“Y”形帽扣印记清晰可见。“吊件上升注意方向,控制绳放低一点,千万不要与主材缠绕。”他目光如炬,时刻观察着高空的动向。“越是高温天气,越要注意安全。”
“为确保全省今冬明春电力供应,施工团队在科学避开午间高温的同时,采取‘早五晚八’的错峰施工方案,日均工作达10小时。”该工程项目负责人周旭日对记者说道。“为了应对高温天气,我们在施工现场早早配备移动式降温设备,全天供应防暑药品和盐汽水,在确保施工安全的前提下与时间赛跑”。
烈日炙烤下,电力建设者们挥汗如雨,在滚烫的塔材间争分夺秒。这条即将贯通的能源“大动脉”,不仅承载着进一步优化完善区域电网结构的重任,更将为冬季用电高峰提供坚实保障,为经济社会发展注入强劲动能,点亮万家灯火。
(通讯员 顾昊宇 余福祥)
