江苏省送变电公司:缩短工期40%,“红色引擎”驱动特高压抢修新速度
2025-03-03 16:25  来源:新江苏客户端·中国江苏网
1

3月1日凌晨3时28分,时隔12个日夜,随着操作员按下启动钮,泰吴Ⅱ线重新并入华东电网。

2月17日,一场与时间赛跑的电力保卫战在江苏泰州悄然打响。泰州站1000千伏泰吴Ⅱ线高抗A相在线监测数据显示乙炔含量突破1.1μL/L安全阈值,这个看似微小的数值波动,却如同特高压电网的“健康警报”,牵动着长三角能源命脉的安全。

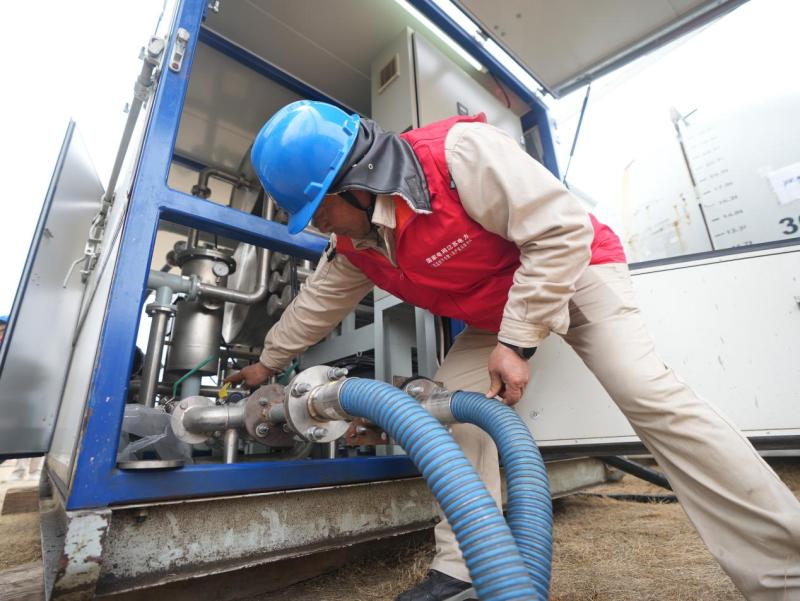

当日18时18分故障相停运后,江苏省送变电有限公司立即启动应急响应机制。由该公司变电一分公司苏中片区15名骨干组成的“突击队”驰援。凌晨1时,在临时成立的抢修指挥部里,国网江苏电力(苏送铁军)共产党员服务队成员刁全胜、张勇凭借着丰富的经验,带领团队连夜制定“三班倒”作战计划,将原本需要72小时的方案编制压缩至8小时完成,抢修物资清单精确到每颗螺栓的规格型号,为后续作业赢得宝贵时间。2月18日破晓时分,15名抢修人员已展开立体化作业。地面组同步进行故障相排油及附件拆除,高空组在20多米的绝缘平台上精准拆解引流线。

此次抢修最大亮点在于创新采用整体带油运输方案,将重达270吨的备用相高抗“全副武装”平移就位。“经过计算,备用的高度的运输路径与站内运行线路能够满足安全运行距离,我们与大件公司商议后,决定进行整体运输。”本次抢修负责人、该公司变电一分公司项目经理马俊杰介绍,按照惯例是备用相油排掉后拆除附件,然后分散倒运至故障相重新安装,这次只是把备用相散热片和油枕小排油,然后本体带油带套管运输至故障相。2月22日,备用相高抗具备运输条件,基于去年排油整体运输的经验,本次移相工作顺利开展。

2月24日,起重吊车缓缓升起吊臂,带着高抗油枕,在地面指挥的指令下,稳稳地停在了高抗上方。在高抗上的抢修人员微微移动油枕,对准高抗本体上的接口,用力矩扳手打上螺栓,至此,新换高抗的“呼吸系统”形成闭环,抢修人员将对其进行注油。另一边,被更换下来的高抗需要进行解体操作,最难的就是总长14米、重6吨的套管拆除工作,它如一根巨型的圆柱一样插在升高座内。吊车必须垂直吊起整根套管,且左右摆幅不能超过10厘米,否则瓷质的套管撞击到升高座内壁会造成损伤。设备越大,抢修时越要精细。套管缓缓上升,党员服务队全体出动,紧盯各个环节,最终经过5分钟的紧张操作,套管完全脱离高压套管。随后在另一辆吊车的配合下,垂直的套管被安全调整为水平状态后,装至专用包装箱内。

在“苏送铁军”共产党员服务队的示范带动下,现场形成“党员带班组、班组赛进度”的火热氛围。该公司调试试验组创造2小时完成对异常高抗的分析检测工作。2月28日15时30分,随着最后一项局放试验数据达标,这场持续240小时的攻坚战完美收官。较传统抢修模式缩短工期40%,减少停电损失约2.3亿千瓦时。

3月1日凌晨3时28分,当泰吴Ⅱ线重新并入华东电网时,监控大厅的电子屏上,那条象征电力动脉的红色曲线平稳跃动。本次抢修不仅创造了江苏特高压抢修的新纪录,更彰显了“党建+重大工程”的硬核力量。正如现场指挥马俊杰所说:“270吨的重量压不垮党员的担当,危急时刻,我们就是要做守护万家灯火的红色脊梁!”(通讯员 蒋江磊)
