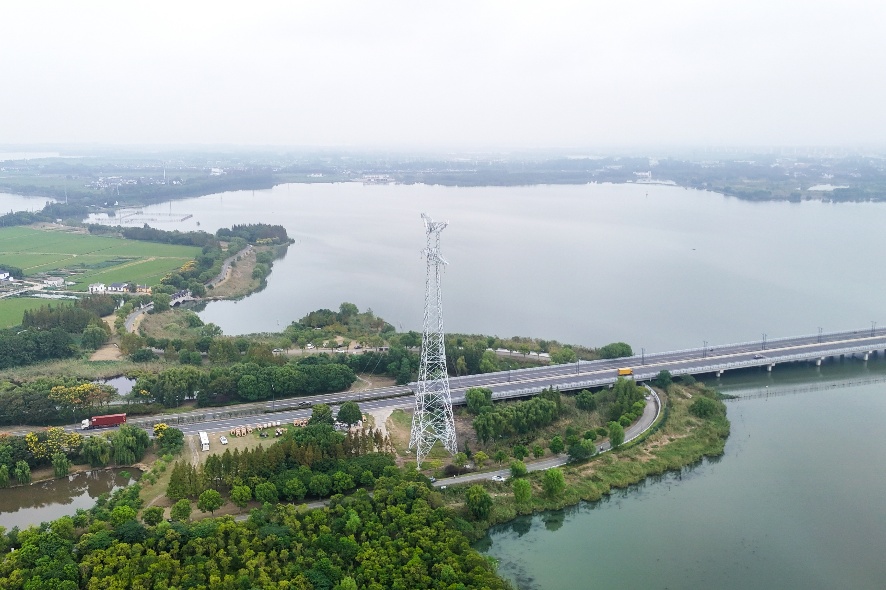

中国江苏网讯 “最后一相导线已锚固,两侧耐张塔复核锚固状态及双重保护措施。”9月29日,在苏州昆山锦溪镇,随着最后一根导线锚固,国网苏州供电公司施工人员顺利完成文昌至高勇110千伏线路工程跨越长白荡水域架线施工作业。此次跨越档距869米,两岸铁塔全高87.5米,为苏州市110千伏电压等级迄今最大跨越档距。
据悉,文昌至高勇110千伏线路工程是服务地方汽车电机重点产业的关键配套供电工程,旨在保障省级重大项目峰速创智产业园供电。工程将周边既有110千伏线路接入220千伏文昌变电站,以此构建多回路供电网络,有效缓解昆山南部供电压力,为沿线产业与民生用电提供支撑。工程自5月开工以来,先后完成基础施工、铁塔组立、架线施工等工序,累计新建杆塔33基,新建架空线路总长10.73公里,预计在10月底实现全线贯通,具备投运条件。

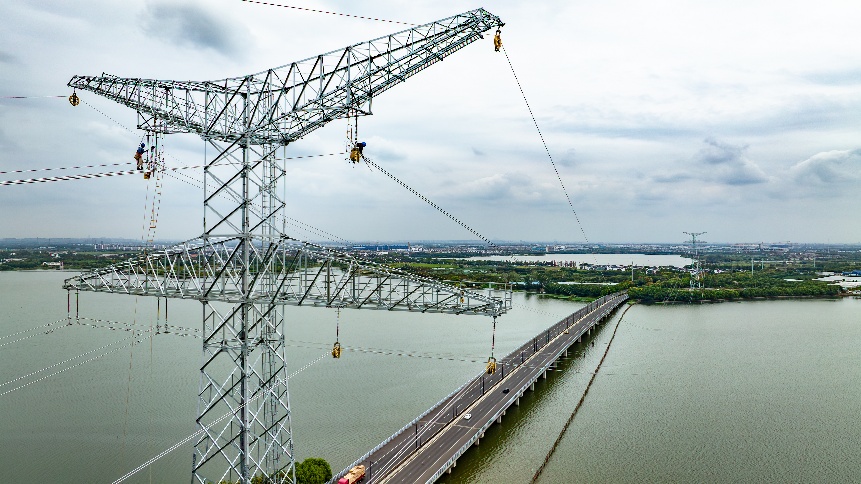

本次施工最大难点在于大档距水域跨越。869米档距远超常规水平,导线弧垂、风偏受风力影响显著。项目部经过多次现场勘查,决定采用“无人机+张力架线”的施工方式,确保作业全过程导地线不落地,减少导线磨损。
“各小组注意,检查无人机及牵引绳连接状态,准备导引绳展放!”随着项目负责人王伟锋一声指令,大型无人机拖着导引绳从东岸起飞,掠过长白荡水面,在西岸空地抛落,地面人员迅速完成导引绳对接升空。“控制牵引速度,注意控制张力!”王伟锋根据盯控读数实时下达调整指令,张力机同步调整作业节奏。随着导引绳索逐级转换,最终转换为牵引钢丝绳连接牵张场两端,进行导地线展放。一根根银线凌空横跨长白荡,为千年锦溪古镇增添一道电力风景线。
施工期间,国网苏州供电公司同步落实航道监管机制,全程现场值守,严守水域生态保护要求,保障跨湖架线安全平稳推进。
接下来,国网苏州供电公司将开展紧挂线、附件安装等后续施工,保障工程在10月底前具备投产条件,持续为昆山南部产业集群输送稳定电力。(秦旭晨)
