5月5日8时许,苏州±800千伏姑苏换流站GIS绝缘盆子更换工程现场一片繁忙景象。这是国网江苏超高压公司检修人员坚守岗位的第五天。在气体绝缘全封闭组合电器(GIS)安装区,检修人员王聪一边查看防尘棚内的温湿度监测仪,一边提醒施工人员:“湿度一定要低于80%。”
姑苏换流站位于苏州常熟,是白鹤滩至江苏±800千伏直流输电工程受端站,也是我国实施“西电东送”的重点工程。根据检修计划,本次检修要更换姑玉5W01线、苏玉5W02线和#7母线GIS分支管母上的4个绝缘盆子。受站内出线布局限制,待更换绝缘盆子周边没有吊车、气务处理车等大型设备的专用通道。经过充分的研究论证,超高压公司和苏州供电公司协同确定了替代方案:借用常熟变电站内道路开展设备吊装。这也是国网江苏电力首次跨站实施设备吊装,也是“五一”假期电网检修的重点任务。

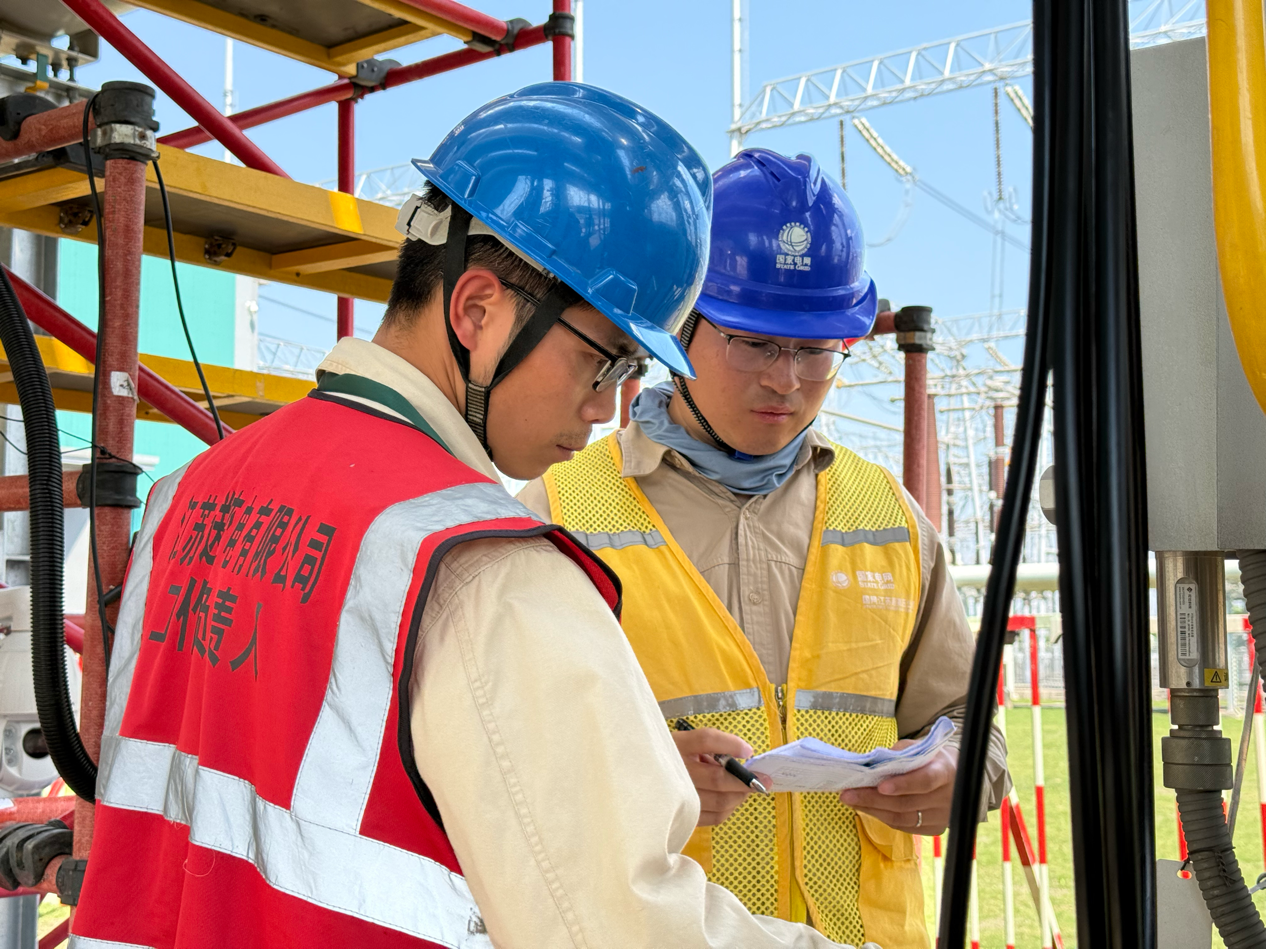

此次检修先后分4个作业面,历时14天,投入作业人员35名,涉及绝缘盆子及伸缩节更换、开仓检查、耐压试验等30多道工序。安装环境复杂、临近带电设备多、设备吊装难度大,作业风险等级达Ⅱ级。“本次工作前,我们针对分支管母、设备引线、电压互感器等不同设备逐一开展吊装验算,明确吊车停放位置、臂长及作业半径,确保满足近电作业安全距离。”超高压公司变电检修中心专职关为民介绍。
针对特种车辆体型庞大、两站衔接路线复杂、易与其他作业交叉冲突的难题,检修团队通过沙盘推演反复优化方案,创新推行“人车分流”管理模式,实现作业人员和特种车辆分道通行。“我们安排专人全程指挥车辆行进,通过错峰运输、分区域动态调度车辆,最大限度减少交叉作业频次。”关为民补充道。早在检修开始前一周,35名作业人员已提前进驻现场,先后搭建4个专用防尘棚和1100米硬质围栏,配置2处现场二级电源箱,配调3辆气务处理设备车,并准备30余种作业工器具及备品备件,为工程顺利推进筑牢基础。

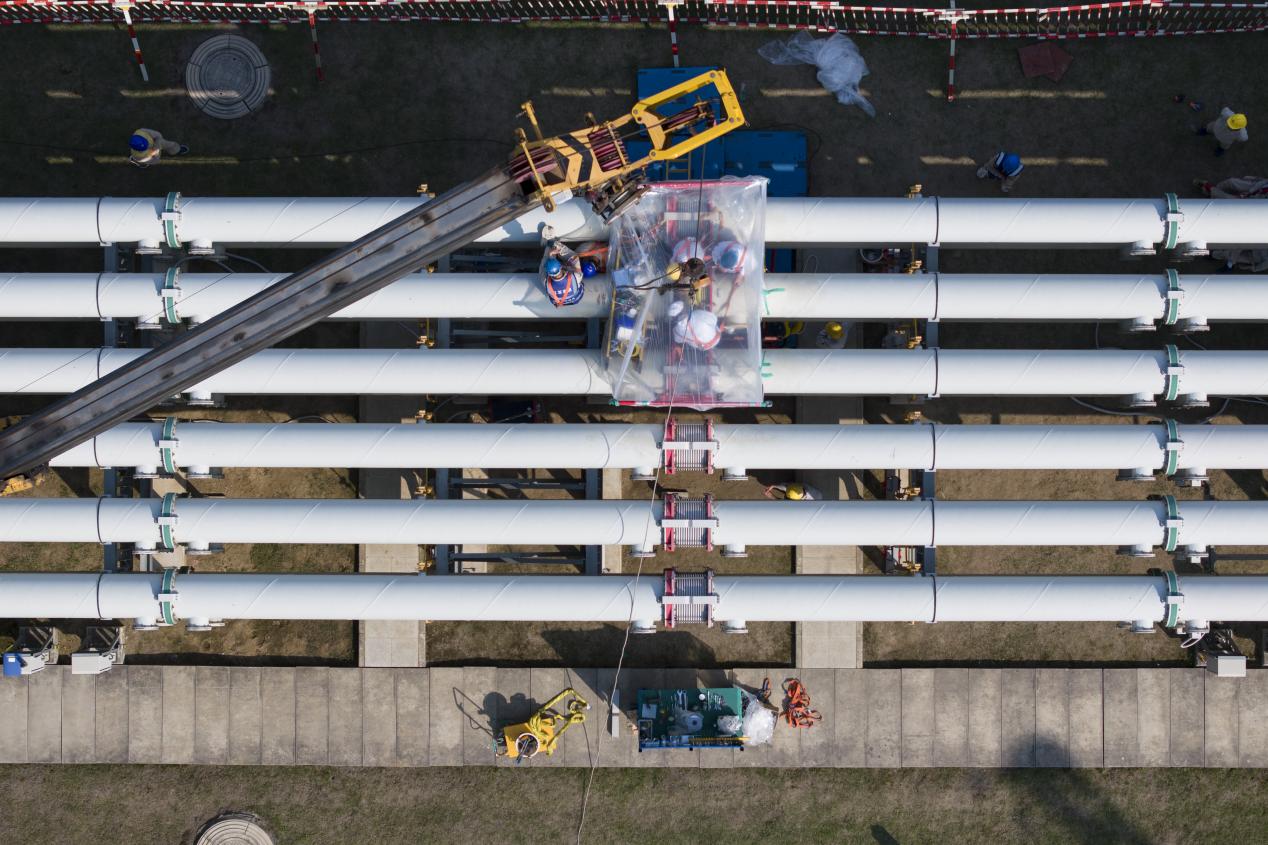

“今天风力为2级,符合吊装条件。准备起吊!”当天15时,随着现场吊车指挥人员一声令下,作业人员精准调整吊具位置、校准设备重心。吊车缓缓启动,先后将绝缘盆子和伸缩节平稳吊起。地面上,1名作业人员紧握牵引绳,另外1名作业人员牵着链条葫芦,共同控制着摆动幅度和落点。现场指挥人员通过对讲机与吊车司机实时沟通,确保设备平稳落位、精准对接。

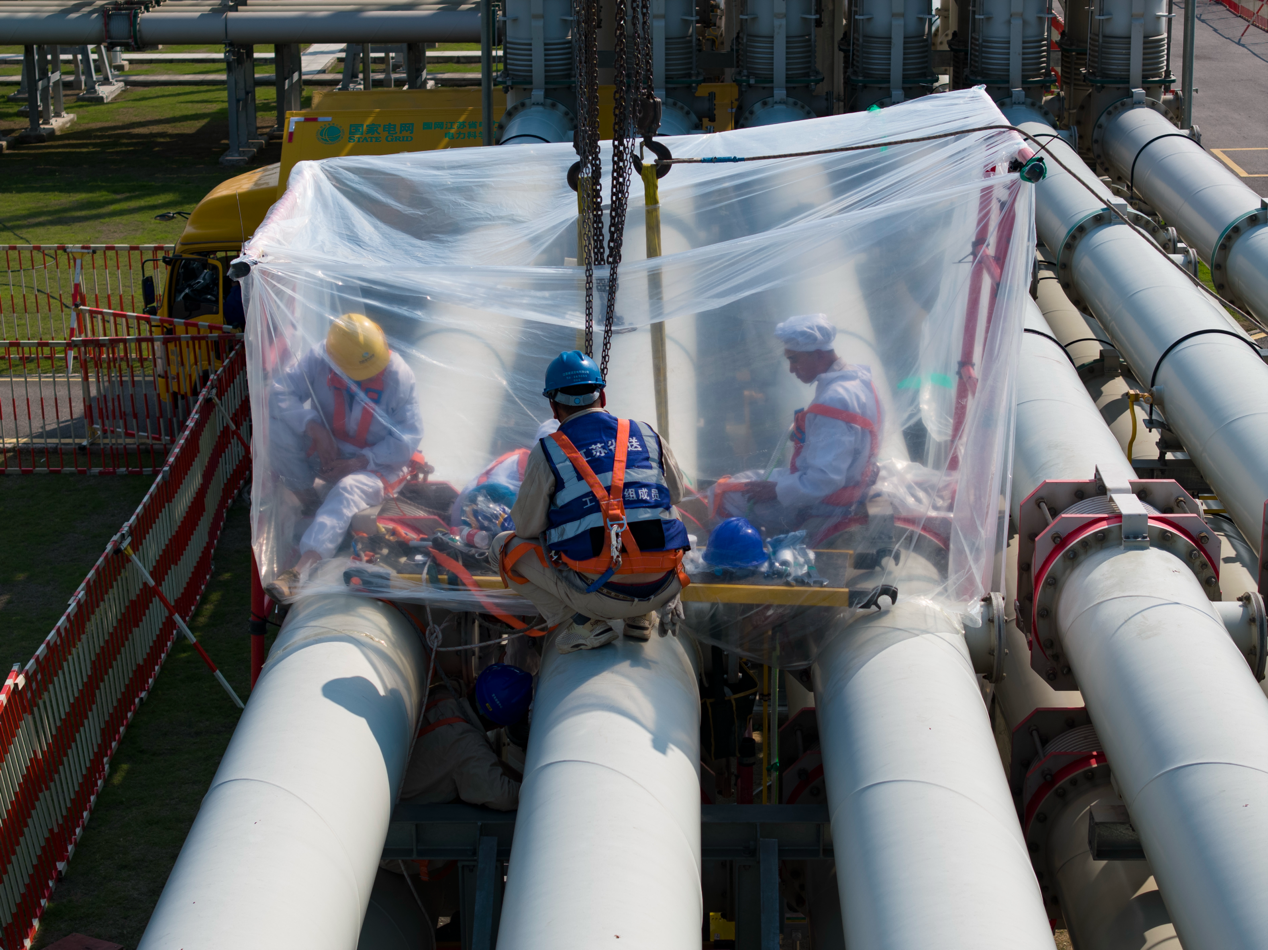

与此同时,在防尘棚内,作业人员穿戴好洁净服,手持无水乙醇,反复擦拭法兰密封面、盆式绝缘子和导体端面等关键部位,确保作业面洁净无杂质。“注意控制导体插入角度,严格控制偏差。”王聪手持塞尺,半蹲在法兰口处,逐点测量接触间隙,校准插接深度,确保导体插接精准到位、接触良好。
“GIS设备安装对环境洁净度、密封性能和对接精度要求极高。”王聪说。“五一”假期攻坚,更要以工匠精神严把质量关。在现场,检修人员对照公司多年实践总结的“四步十三条”检修工法,从气体回收处理、开盖防尘检修,到密封注脂、耐压局放检测,每个环节都有严格的洁净度标准和操作规范,全程实施无尘化管控,确保安装质量。
在站内保护室内,屏柜清灰与端子紧固作业有序推进。工作监管人牟泮龙组织工作班成员开展安全技术交底,在屏柜前逐条说明关键风险点与操作步骤。交底结束后,施工人员俯身屏柜前,对内部装置、电缆及边框进行细致擦拭,擦拭完成后安排专人复查,对未清洁到位的区域进行二次处理,有效降低屏柜内部灰尘对在运装置的影响。
截至目前,姑苏换流站500千伏GIS绝缘盆子更换工程设备安装进度已超过 40%,各项工序正按计划稳步推进。(王玉兔 唐程)
