中国江苏网讯 7月16日深夜,随着最后一张作业票顺利终结,南通互通~新丰双回220千伏线路工程为期三个月的高风险施工作业悄然圆满收官。此刻,施工现场灯火渐熄,紧张而有序的施工场景仿佛还在眼前。

互通~新丰双回220千伏线路工程新建线路总长约23.3公里。这一项目建成投用后,将如同给南通东部地区的电网注入一剂强心针,进一步优化电网网架结构,显著提升通州区、海门区、苏锡通园区的供电可靠性,为区域企业与民生用电稳定提供坚实保障。

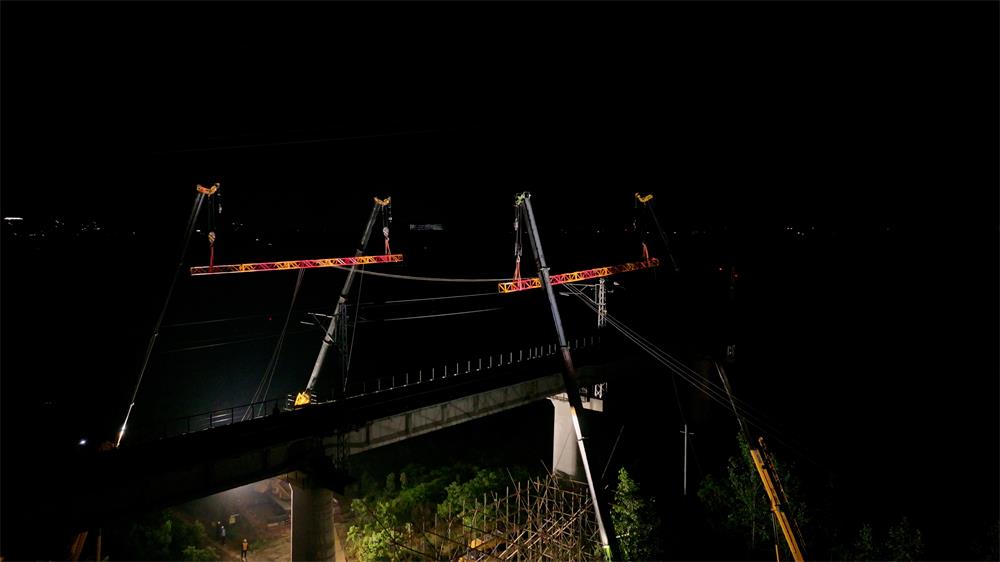

然而,本次施工任务可谓难上加难、风险重重。作业需6次跨越宁启铁路、疏港铁路,3次跨越G15、G40高速公路,二级风险跨越作业共计7次。其中,跨铁路作业更是难中之难。由于铁路是客货共线电气化铁路,动车、普通列车通行频繁,为不影响铁路正常运行,所有施工只能在夜间23点至次日凌晨3点的停运窗口期进行,施工人员只能在这短暂的“天窗点”里争分夺秒。

为了安全、高效推进施工,国网南通供电公司项目团队提前谋划,采取多项措施筑牢安全施工防线。施工前,工作人员主动对接上海局南京供电段、铁路工务、行车调度等单位,多次到现场勘测核对数据,量身定制施工方案和应急处置预案。同时,对所有施工人员进行全员安全培训和技术交底,确保每个人都清楚作业要点和风险防控要求。

施工过程中,安全管控十分严格。现场实行“同进同出”管理制度,每天开工前召开安全班会,梳理当日作业风险,明确各环节管控重点。针对夜间施工特点,项目采用“两班倒”作业模式,保障施工人员精力充沛、施工高效有序。团队还抢抓施工窗口期,赶在“巴威”台风来临前完成全部铁路跨线高风险作业,成功规避天气风险,保障铁路通行安全。

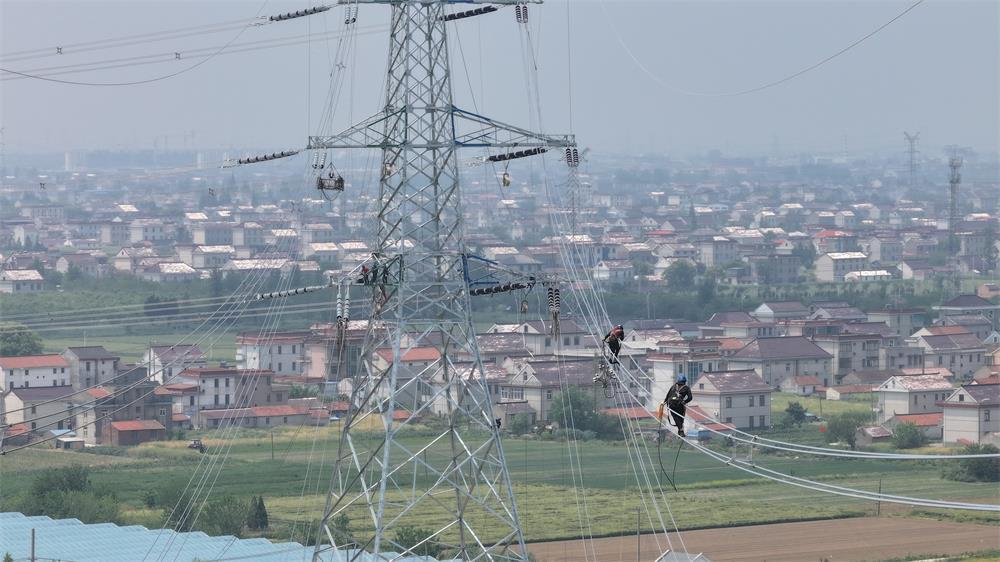

在跨铁路施工现场,一套完整的安全防护体系全面落实。现场实行“电力 + 铁路”双监护管控模式,业主、总包、监理、铁路设备管理单位四方工作人员分区值守、全程盯守。施工区域搭设双层封闭式跨越架,加装高强度防护网,防止施工工具、导线坠落影响铁路运行。所有高空作业人员全程佩戴安全防护装备,施工设备专人专岗、持证操作,工作人员不间断巡回检查,严守施工安全和工程质量底线。

针对架线作业跨高速施工,国网南通供电公司以“党建 + 基建”为攻坚抓手,成立党员安全突击队,划分高速跨越党员责任区。党员骨干全程牵头方案编制、现场隐患排查、跨部门协调工作,精准划定临时交通疏导窗口期,细化封路、警戒、应急处置全流程,确保高速施工安全、有序、可控。

历经六次十五个深夜铁路天窗点鏖战,以及三次跨越G15、G40高速公路的二级风险跨越作业后,施工人员在有限的封锁作业时段内,完成全部高风险作业内容,为南通电网持续高质量发展助力。(丁天)
