迎峰度夏进行时 | 华能南通电厂燃机配套500千伏送出工程投运
2025-06-06 10:29  来源:新江苏客户端·中国江苏网
1

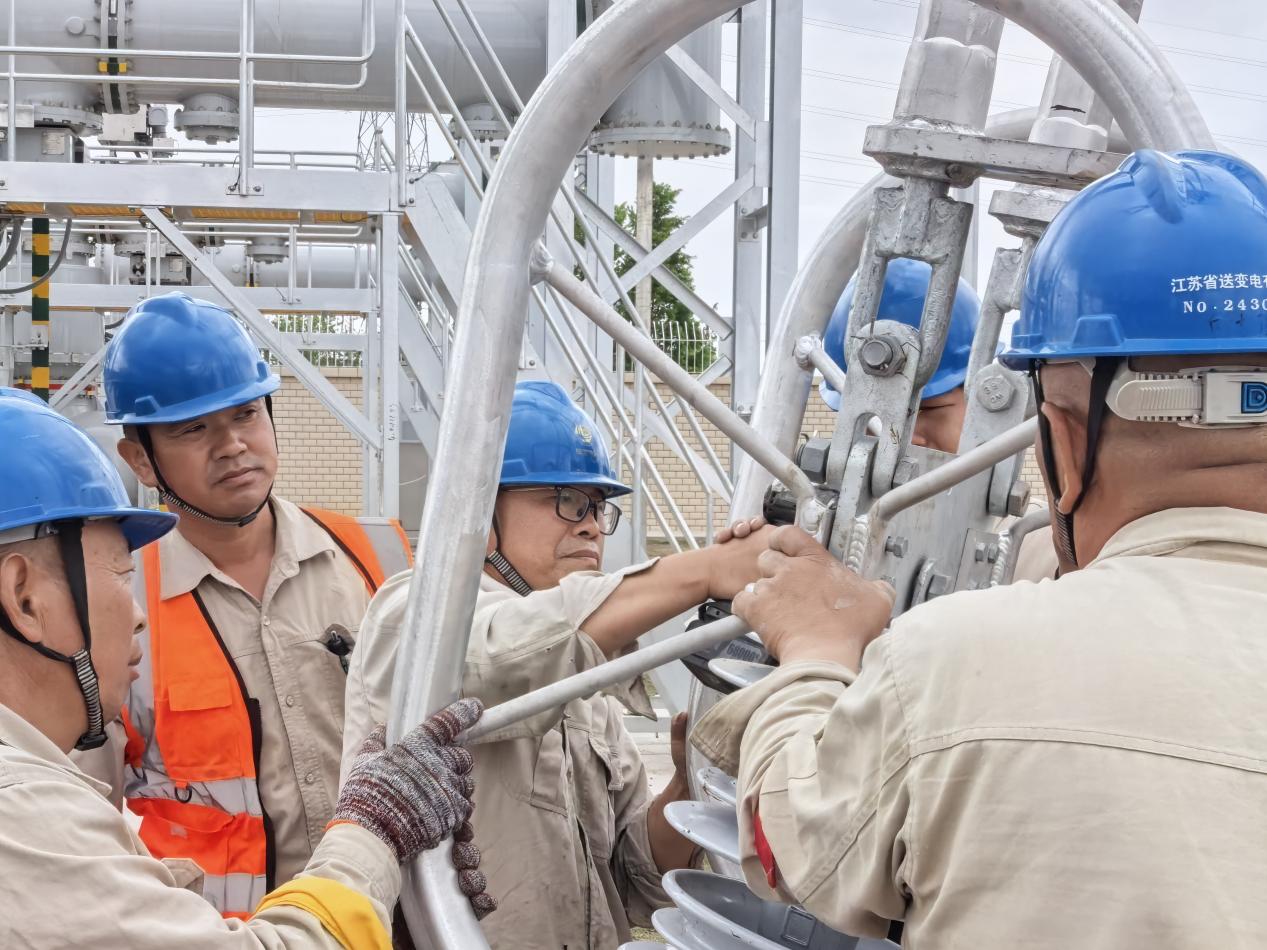

6月6日凌晨3点10分,江苏南通华能1×700兆瓦级燃机500千伏送出工程——南通三官殿500千伏变电站间隔扩建工程顺利进入24小时试运行,标志着该工程第一阶段正式竣工投产。

“工程主要的难点是停电计划复杂,多班组多专业交叉作业,建设条件复杂。”江苏省送变电有限公司现场项目负责人郑皓介绍,“第一阶段超规模扩建第五串场地于2024年8月正式开工,第一串AIS不完整串改造为HGIS完整串于2025年3月正式进场,整个第一阶段施工共历时约11个月。改造期间涉及的停电计划共14项。”

针对该工程作业风险高、时间跨度长、参与人数多等情况,江苏省送变电有限公司施工项目部建立了“时间、空间、人员”三维安全管理模式,综合考虑各方因素,分解工作任务,梳理关键工序并分析每项工序中潜在的危险点,形成全要素、全流程的管控方案。

华能南通燃气轮机创新发展示范项目是江苏省“十四五”重点建设项目。本次投运1台H级745兆瓦燃气-蒸汽联合循环发电机组,年发电量约29.9亿千瓦时,联合循环效率达63.17%,每年可减少标煤消耗量约68.5万吨。同时,项目实现了H级燃机核心热部件关键技术的国产化,也将进一步提高江苏电网的调峰保供能力,助力南通市经济快速发展。(通讯员 朱哲毅)
