国内高压交直流混联电网示范工程首台换流变顺利进场
2025-09-17 16:09  来源:中国江苏网
1

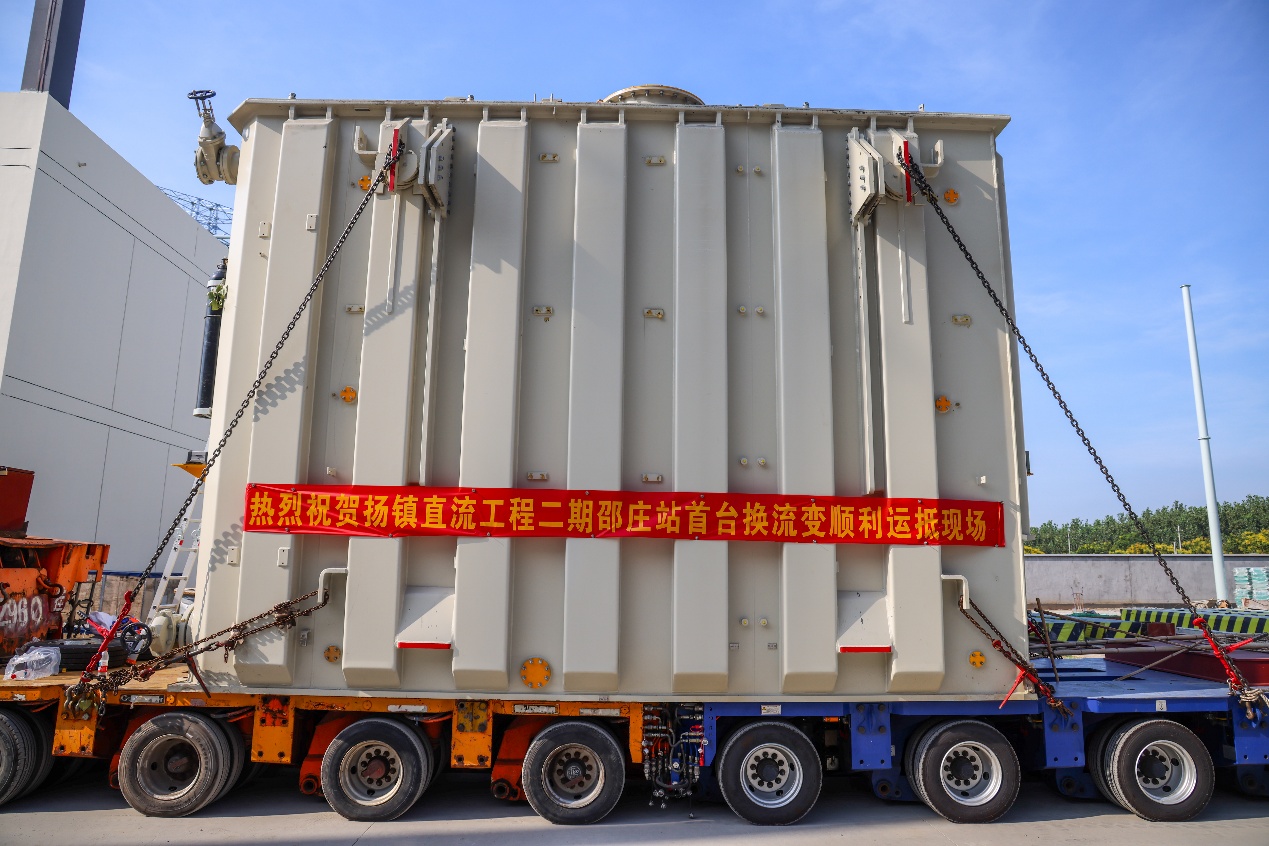

中国江苏网讯 9月16日,历时17天,重约201吨的换流变压器经过近700公里的陆水联合运输,顺利抵达位于江苏淮安的邵庄±200千伏换流站现场,这是扬州-镇江±200千伏直流输电二期工程首台到场的换流变压器,标志着该工程全面进入电气安装高峰期。

江苏扬州-镇江±200千伏直流输电二期工程是国内高压交直流混联电网示范工程,工程起于江苏淮安市淮安区,止于镇江丹阳市,线路全长约228千,送受两端分别新建邵庄、陵口±200千伏换流站。工程建成后,输电容量可以提升至240万千瓦,有效缓解北电南送输电压力,提高电网运行灵活性。

“换流变压器是直流输电工程的‘心脏’。”邵庄换流站工程业主项目经理吴串国介绍,“它与换流阀配合实现交直流电能转换的重要作用,直接影响电网的安全稳定。”

此次运输的换流变压器额定容量234.9兆伏安,长7.3米、高4.9米,体型庞大,运输难度极大。为运输这台庞然大物,国网江苏省电力工程咨询有限公司联合运输团队创新采用“公路-水路-公路”组合运输方案,提前制定运输安全技术保障措施,顺利将换流变安全运达。

运输途中,设备需经过最低仅5.25米的限高区域。“为此,我们采用专用桥式车组,实现5.2米极限高度下的安全通行。”吴串国介绍,从码头上岸后,换流变还需经过10公里复杂路段,涉及多条国省道与乡间道路。现场业主、监理、施工三方联合成立攻关团队,提前踏勘、模拟推演,逐一排除障碍,最终保障了设备顺利进场。

自工程开工以来,来自国网江苏电力工程咨询公司的业主和监理人员坚守一线,针对现场交叉作业多、专业协同难、物资供应紧张等问题,创新实行施工工种“分色分类”管理,以颜色区分工种、划定责任区域,实现对超800名作业人员的精细化、全覆盖管控。目前,邵庄换流站已正式进入换流变、换流阀等主设备安装阶段。

据悉,扬州-镇江±200千伏直流输电二期工程共有16台换流变压器,其中邵庄换流站8台,陵口换流站8台,预计今年11月全部安装就位,工程整体预计将于2026年2月投运。届时,将进一步拓展交直流混联电网技术的深化应用,加快构建清洁低碳安全高效的能源体系。(霍雨佳 周浩然)
