兴力工程公司:圆满完成中核南区220线路跨越监理任务
2025-11-05 16:13  来源:中国江苏网
1

10月30日下午15:10,随着最后一根相间间隔棒安装结束,由兴力工程公司承监的中核田湾光伏至南区220千伏线路工程T48#-T50#停电跨越220千伏/110千伏同塔混压及跨域铁路段所有施工任务圆满完成。

本次跨越自10月28日开始,在铁路电气化接触网同步停电时间内进行导地线、光缆展放施工,作业窗口期为每天的8:30时至16:00时。据项目总监理工程师李海峰介绍,此次跨越施工作为整个输电线路工程的“咽喉”环节,面临着交叉跨越等级高、安全风险系数大、协调难度复杂等多重挑战。为此连云港地区监理项目部以专业管控、精准服务为核心,根据项目特点、工期峰谷波动灵活调派骨干人员支撑现场,全程筑牢质量与安全防线,为工程顺利推进提供了坚实保障。

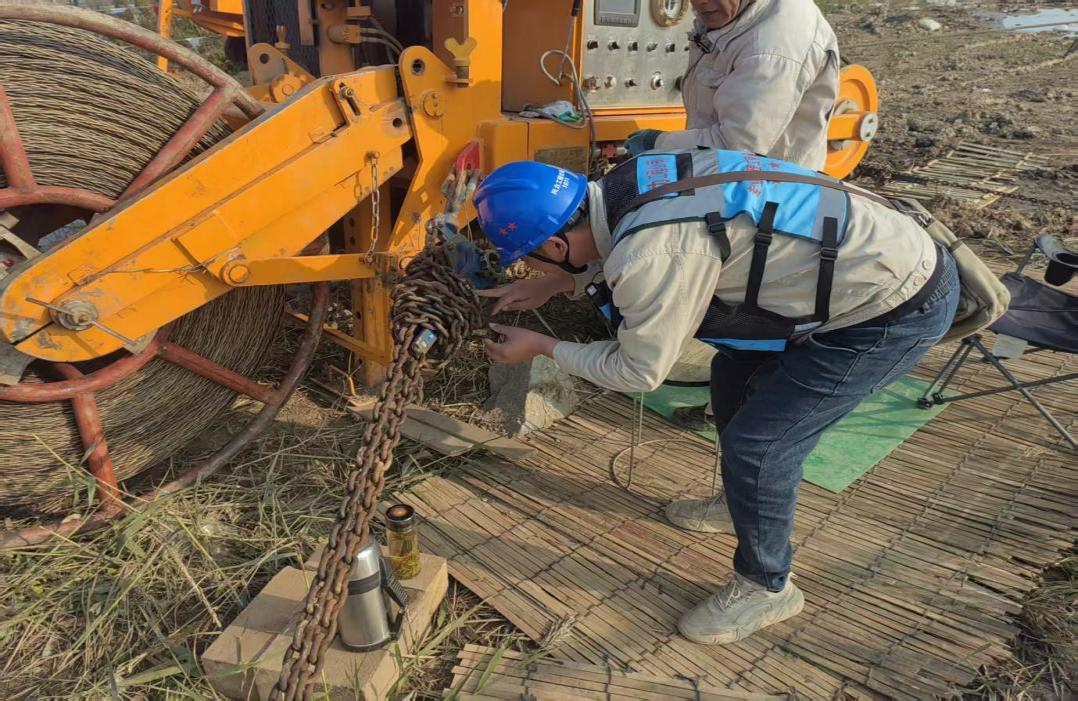

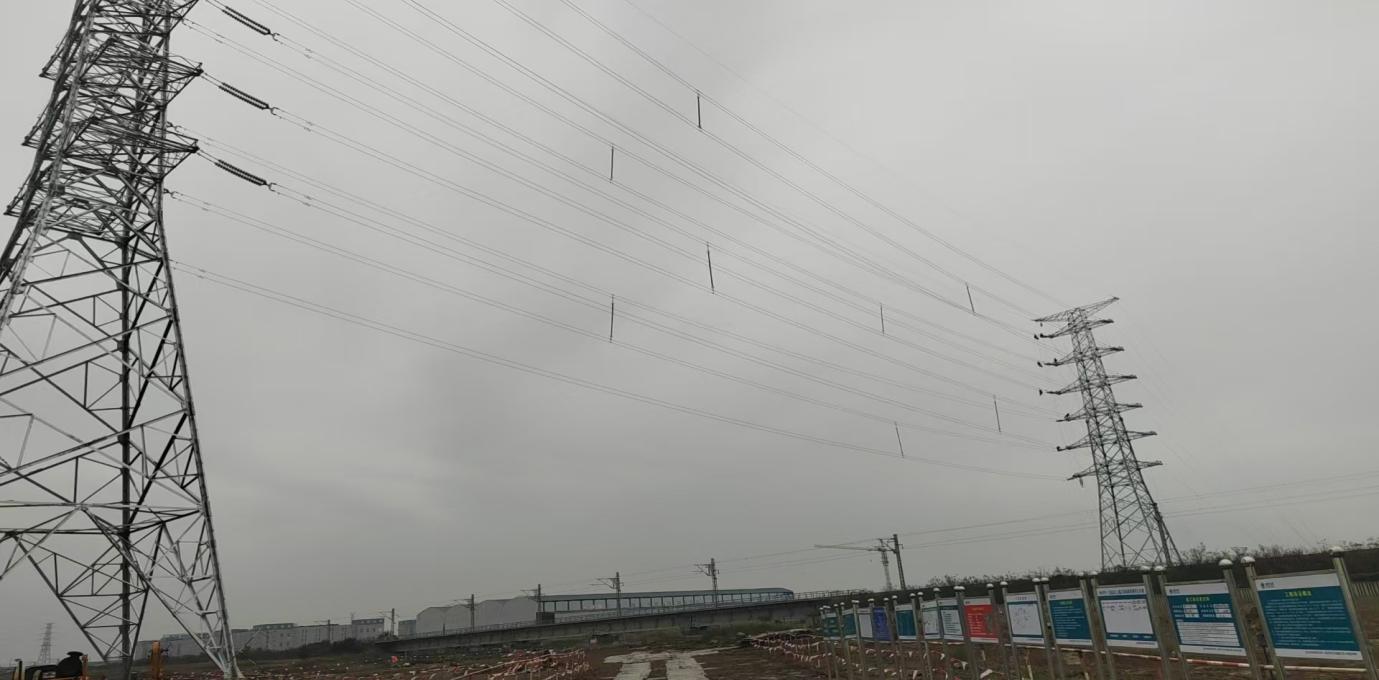

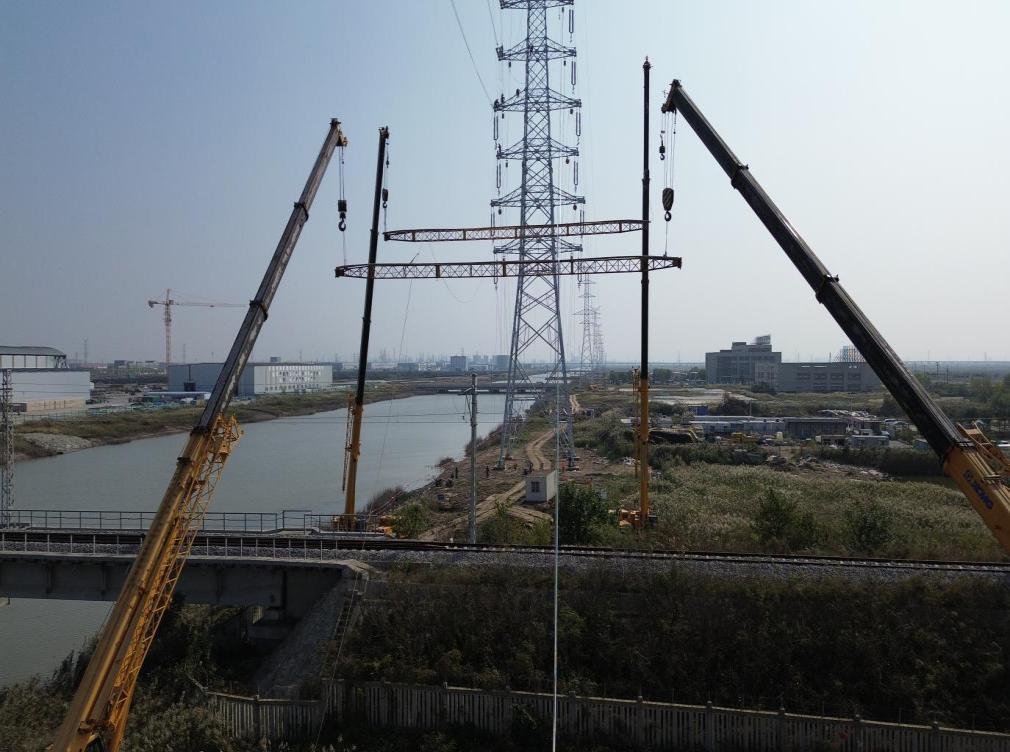

28日6:30,铁路电务、工务、营运、监理、施工项目等人员于东辛牵引站举行开工会。7:00所有施工人员到达现场进行准备工作,监理班组成员于跨越两端分别检查安全质量技术措施落实情况。8:30经铁路电务部门通知已停电许可可以施工,铁路两侧4台50吨起重机两两同时升起。

随着导线升空、紧挂,安全总监朱自元来回穿梭于跨越段铁路两侧现场,关注牵引机、张力机运行情况,并检查人员状态,用扩音器提醒现场各项施工注意点。“监控牵引机、张力机运行参数,防止导线跳槽、过载、落实铁路两侧设置监护点、时刻提醒起重机操作人员及指挥人员是我们的日常检查,杜绝严重违章、压降行为违章、管控装置违章、守住安全底线是我们共同目标。”朱自元说。

10月30日15:30,随着最后一名高空人员安全下塔,铁路工务段现场驻点通知电务段可以上道拆接地准备恢复送电。监理项目部全体人员全部松了一口气。

16:00,现场准时恢复送电,中核南区220线路跨越 220千伏线路及铁路施工顺利完成,标志着中核田湾光伏至南区220千伏线路工程取得阶段性突破,为后续工程全线贯通奠定了坚实基础。

(通讯员 朱自元)
