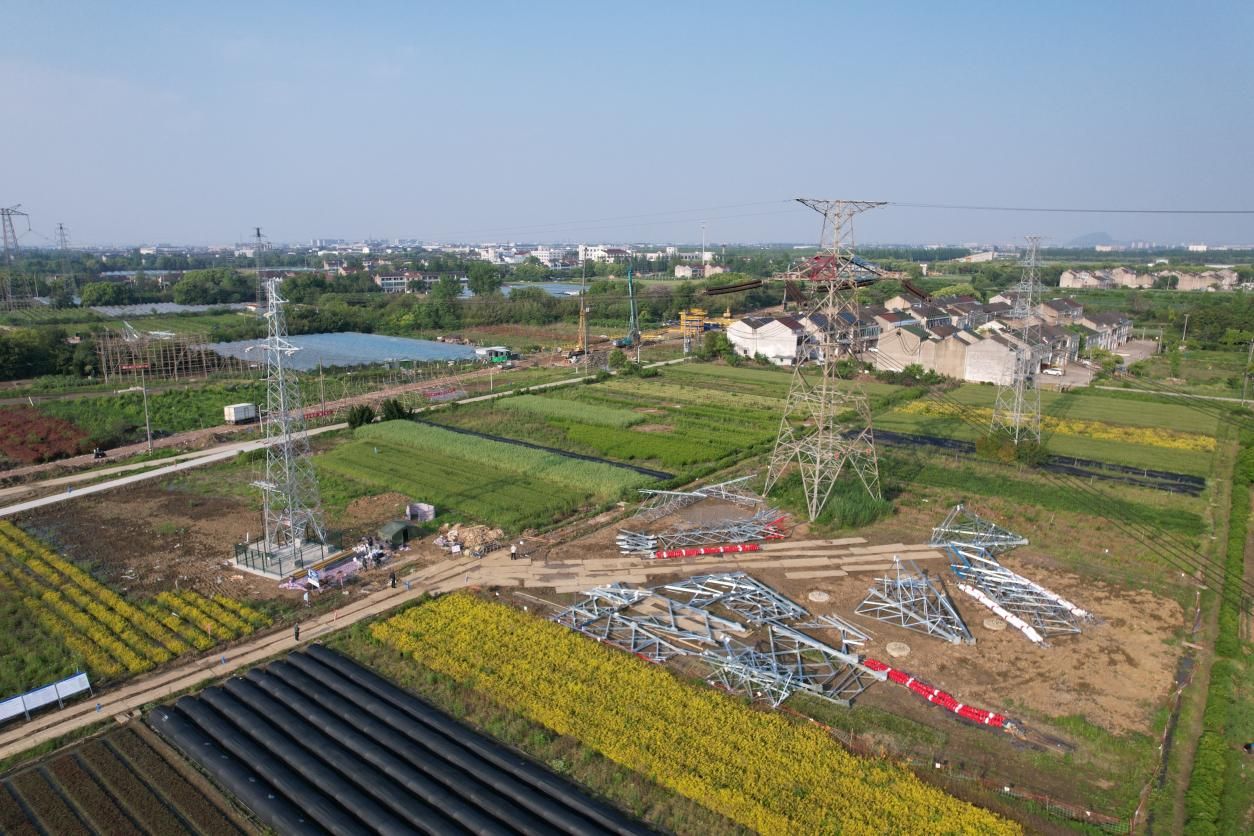

交汇点讯 日前,由中铁一局电务公司负责的盐泰锡常宜铁路迁改2标迁改启动誓师大会在±800kV建苏直流特高压#4138点位举行,标志着±500kV龙政直流超高压、±800kV建苏直流特高压电力线路迁改同时启动。
据省铁路集团城际公司征拆部负责人介绍,本次迁改需完成±500kV、±800kV电力线路迁改共6处,新建铁塔18基,施工点位分散于宜兴、常州、无锡等多个乡镇。龙政、建苏两条线路最大合计负荷达1100万千瓦,是我省重要电力大动脉。此次两条线路同时停电为省内第二次,而在停电窗口期内大规模同步实施超、特高压线路迁改尚属首次。停电窗口期仅为5月1日至5月15日共15天,其间需同步完成新塔建设、导线展放及旧塔旧线拆除,任务极为艰巨。
面对严峻挑战,项目部采取多项措施强化安全管控。派驻专人重点盯控铁塔组立、高空作业、导线展放等高危工序;迁改单位严格按规范细化流程,逐级开展安全与技术交底,对核心工序进行全方位把控,全力保障工程安全有序推进。
据悉,盐泰锡常宜铁路是江苏“六纵六横”高铁网的骨干线路、国家“八纵八横”高铁网的重要南北向联络线,正线全长311公里,设计时速350公里,北起盐城市,中连泰州市,穿长江天堑后,经无锡市、常州市,终至宜兴市。建成运营后,对补强国家沿海高铁通道、推动长三角一体化发展、促进江苏南北跨江融合发展等具有重要意义。
