中国江苏网讯 4月1日,国网淮安供电公司淮安供电服务中心完成了10千伏上北D86线高北支线32至33号杆等杆线迁改工程,为全球最大单体制盐装置工程建设扫清了障碍。值得一提的是,本次施工全程采用带电作业技术,实现用户“零感知”、用电“零影响”。

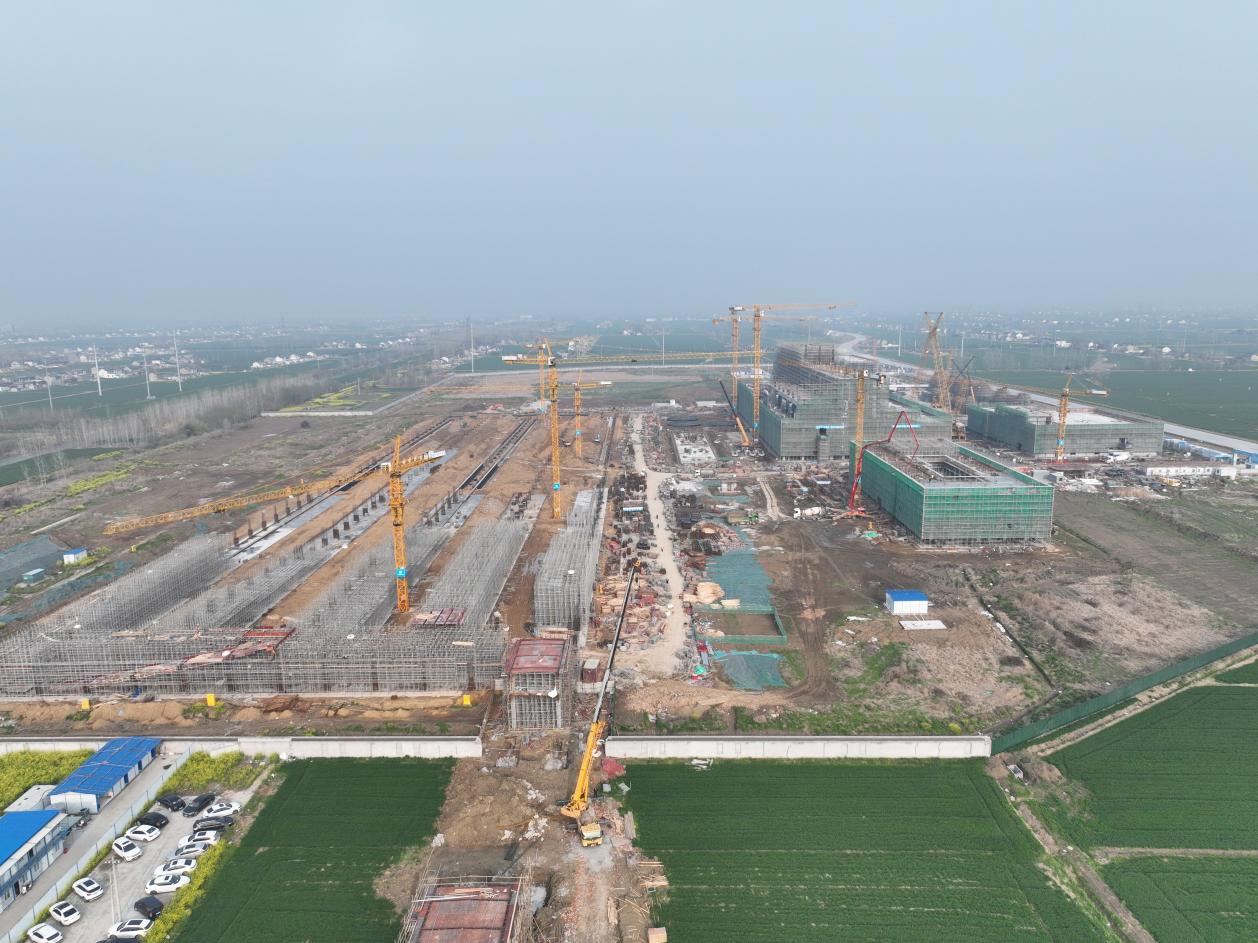

淮安自古为淮盐重镇,因盐而兴、因盐而盛。如今,这座“盐都”正以现代工业续写盐的辉煌。此次电力杆线迁改,主要为保障苏盐井神储气库卤水制盐项目建设。作为江苏省能源领域重大项目,该项目总投资18.89亿元,用地550亩,建成后将成为全球最大的单体制盐装置,可新增150万方/年的储油储气溶腔、300万吨/年的制盐产能。因原有杆线影响项目施工,淮安供电服务中心主动对接、靠前服务,第一时间启动杆线迁改工作。
期间,该中心组织召开专题协调会,全力推进工程实施。本次迁改工程涉及7处作业点,施工点位多、作业环境复杂。该项工程需拆除水泥杆8基、架空导线609米,新敷设电缆957米。自3月26日起,施工人员连续多日奋战,夯实电力保障基础,为项目建设腾出空间。
施工中面临的最大考验是:迁改线路同时承担淮安区天好大数据中心供电任务,该企业对供电可靠性要求极高,须保障全天候不间断供电。如果采取传统停电作业,将导致数据中心断电,造成难以估量的损失。为此,淮安供电服务中心采用带电作业方式,以“能带不停”为原则,量身定制了“带电作业+发电车保供”的复合方案。据统计,本次工程共开展复杂类带电作业3次、带电新增引流线4次、低压发电车供电作业1次、10千伏发电作业2次,所有高风险操作均在用户完全“无感”的状态下完成,实现了工程推进与可靠供电“两不误”。

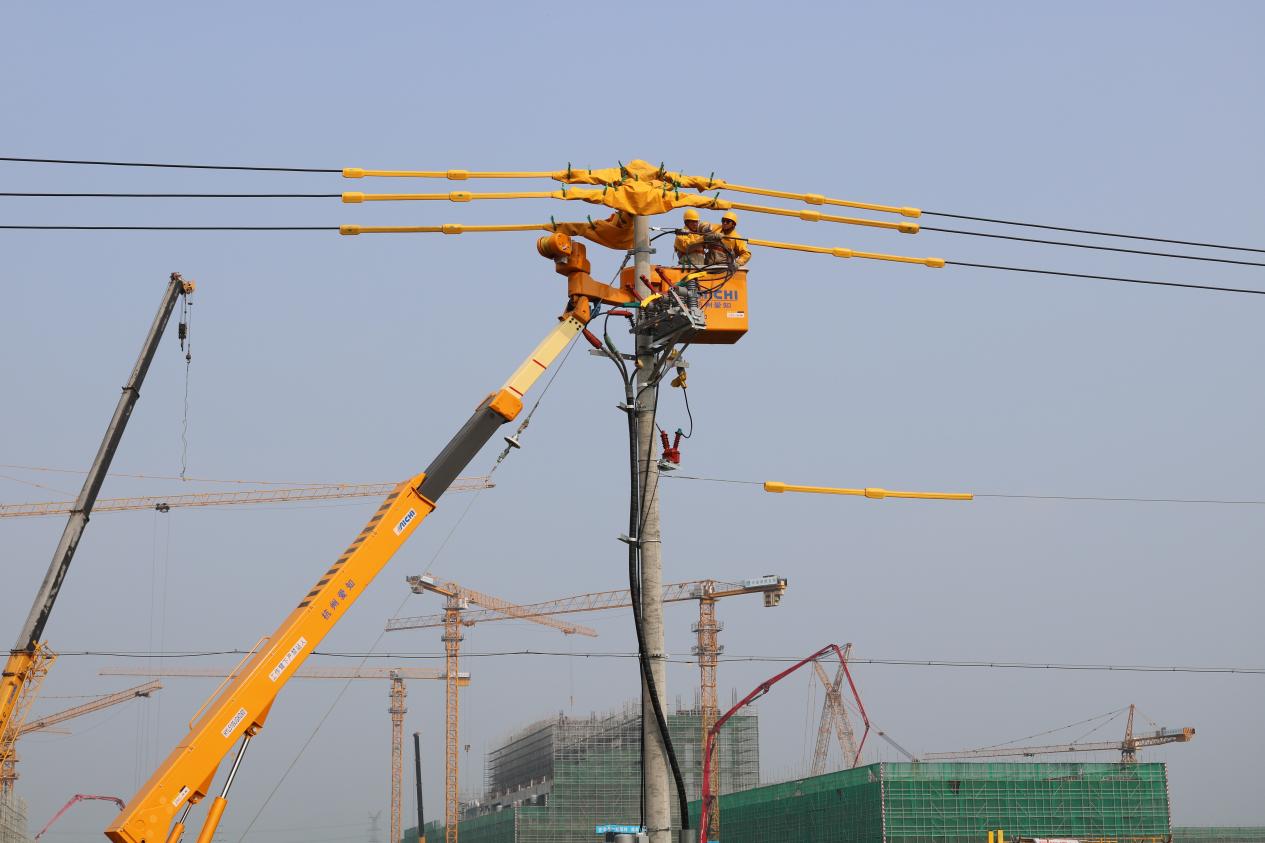

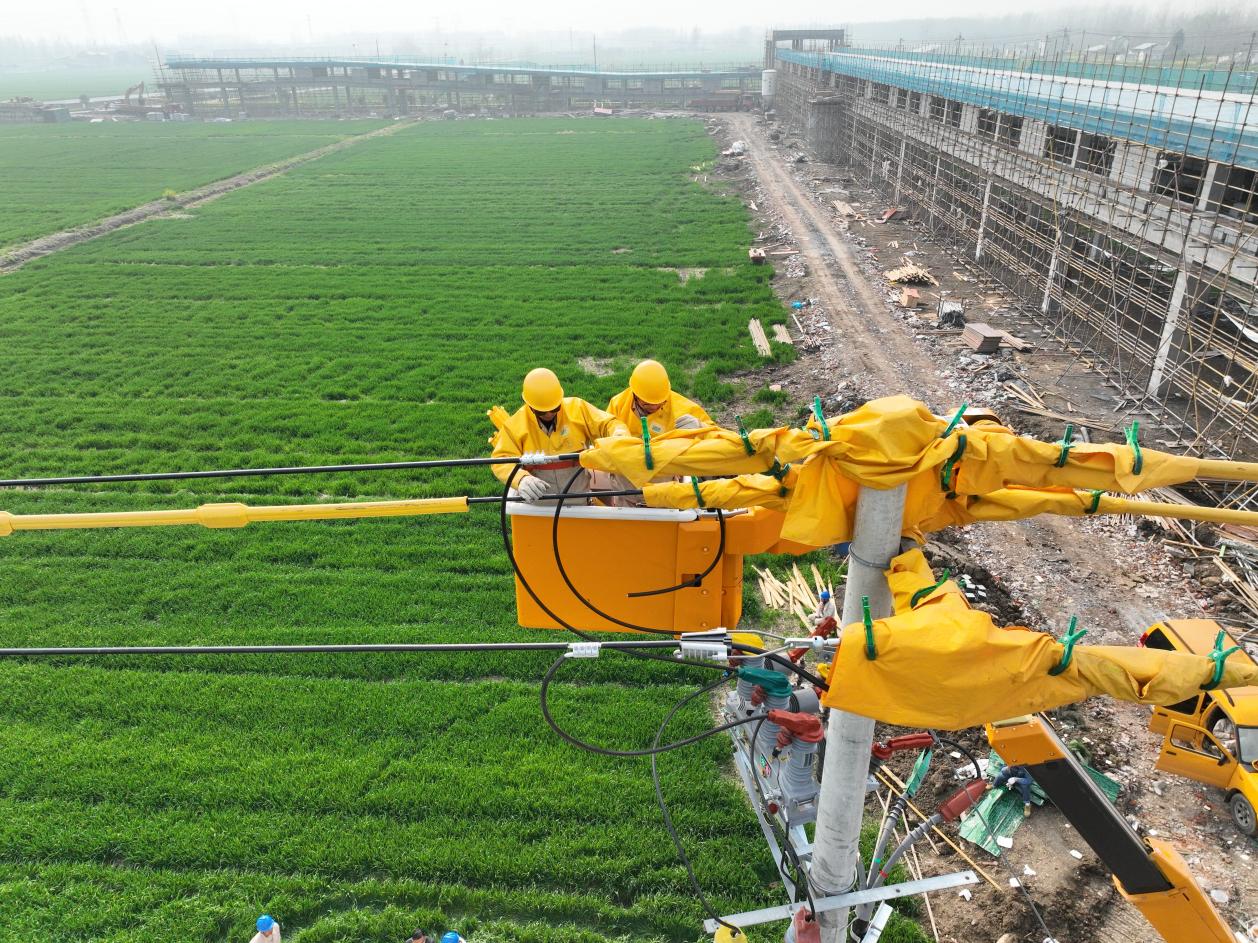

在关键节点,带电作业班身着绝缘服、操作绝缘斗臂车,在不停电的情况下完成引流线搭接和旧线剪断。在确保安全的前提下,大家抢抓进度。截至目前,已完成4处作业点的施工任务,整体工程有序推进。“这几天大家铆足了劲往前赶,虽然辛苦,但看到工程一步步推进,心里很踏实。”淮安供电服务中心施工班组班长李春表示。他介绍,每天开工前都要反复勘察现场、推演带电作业流程,确保每一处操作都万无一失。
“淮安供电服务中心这次的服务,让我们实实在在感受到了高效与专业。”苏盐井神一分公司副总经理贺向前表示,“尤其是带电迁改的做法,既保障了我们施工不停,又没让周边企业和居民受到任何停电影响,我们对后续项目建设充满信心。”
从千年前的淮盐古道,到今日全球最大的单体制盐装置,电力始终为这座城市注入不竭动能。淮安供电服务中心将继续以企业感受为镜、以群众满意为尺,在“用上电、用好电、不停电”的持续努力中,提升营商环境的“软实力”。
