技术创新突破瓶颈 压缩工期提前“交卷”——金坛110千伏儒林变综自改造冲刺收官
2025-12-30 09:10  来源:中国江苏网
1

中国江苏网 12月29日,在位于常州市金坛区儒林镇中河北路的110千伏儒林变电所,国网常州市金坛区供电公司正在开展10千伏五叶线等线路保护综自改造工作,此举标志着儒林变综自改造进入收尾阶段——常规需要3个月的技改工程,硬是被压缩至55天。

前置筹备:精研细判 扛起“施工+验收”双重担

作为该公司年度重点技改项目,本次改造将实现全站继电保护及安全自动装置与相关二次回路的全面更换升级,涵盖110千伏线路压变、开关、闸刀等相关二次回路改造,及10千伏线路保护、电容器保护等继电保护装置,电压并列、备自投等安全自动装置的整体更换。工程体量大、技术复杂。

不同于传统主业班组仅参与竣工验收的模式,该公司需承担“施工+验收”双重重担。前期筹备阶段,班组深入开展现场勘查,牵头编制并3次优化“三措一案”,通过5轮技术交底,精准辨识13项核心作业风险,逐一制定危险点防控措施。从作业流程规范到应急处置预案,每一个细节都反复推敲,为工程高质量推进筑牢“安全基石”。

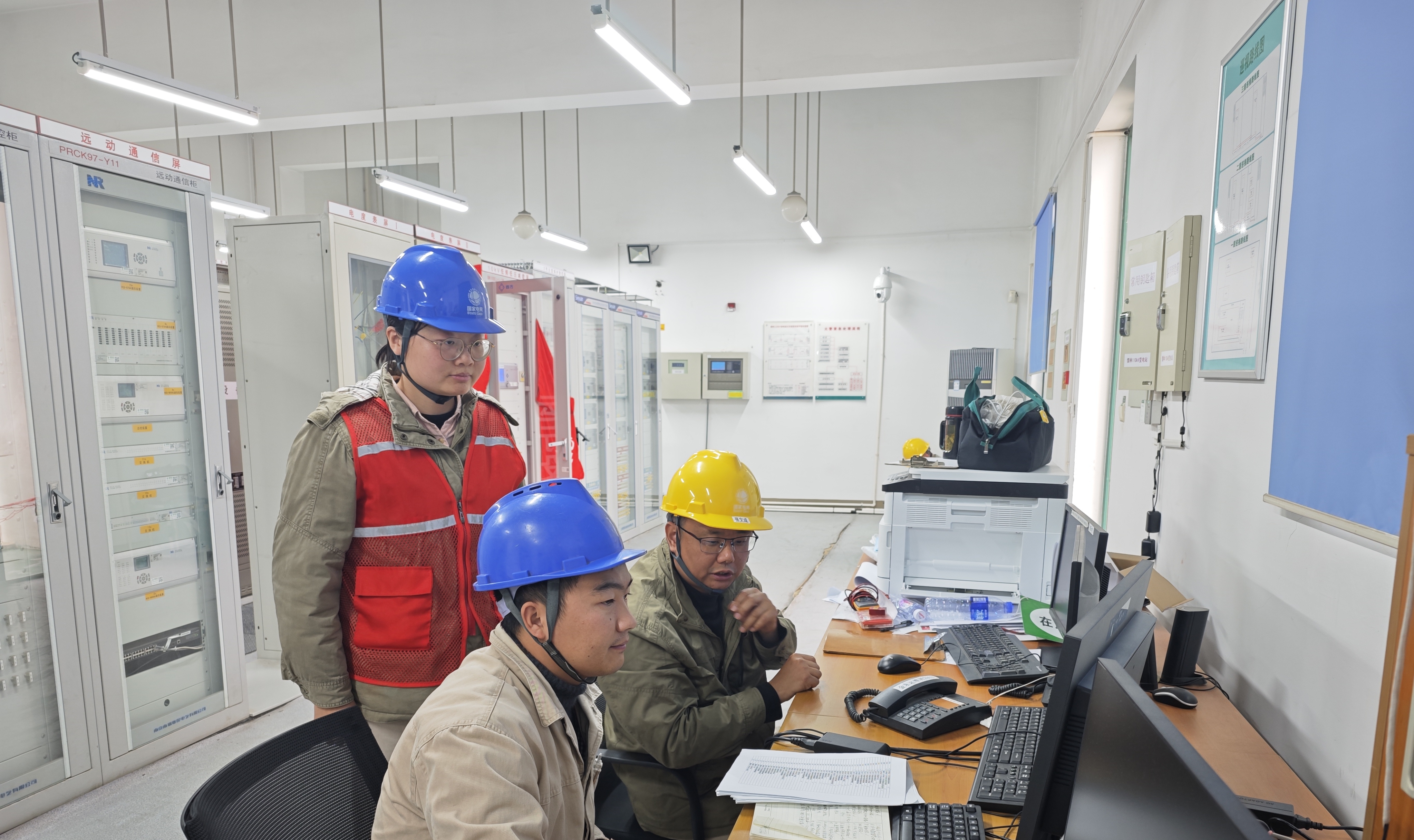

时值岁末,寒潮频袭,改造攻坚任务与电网保供压力双重叠加。自11月6日进入核心施工阶段,班组全员坚守改造一线,实行连轴转模式,周末无休、轮班担任工作负责人,统筹协调各作业环节,主导项目实施,严控安全、质量与进度闭环。深夜的调试现场,密集屏柜间的灯光下,是他们专注而坚定的身影。为赶进度、保节点,他们常常错过饭点,饿着肚子坚守岗位,确保工程稳步推进。

核心攻坚:分毫不差 创新方法破解兼容难题

“每一根线缆都不能接错,任何一个细节都不能放过,争取做到一步到位!”改造现场,班长周烈的叮嘱,成为全体工作班成员的行动准则。

此次改造最棘手的瓶颈,是运行十余年的老旧回路与新型继电保护及安全自动装置的兼容适配。原有回路电缆芯线老化磨损、标识模糊脱落,部分接线与设计图纸存在偏差,新老装置背板功能接口定义存在差异,直接照搬接线会引发信号紊乱、保护误动,传统“整体测试、笼统排查”方法效率低下,不容易找到根源故障、整改后又反复出错。

班组青年技术骨干迅速组建攻坚小组,连续7天扎根现场,对照新老装置背板图纸和新老回路接线图,逐屏逐柜、逐根线缆核对,重新精准绘制新装置背板端子接线图,创新采用“分段校验、逐点排查”的工作方法,实现“模块化拆解、精准化测试、闭环化整改”。

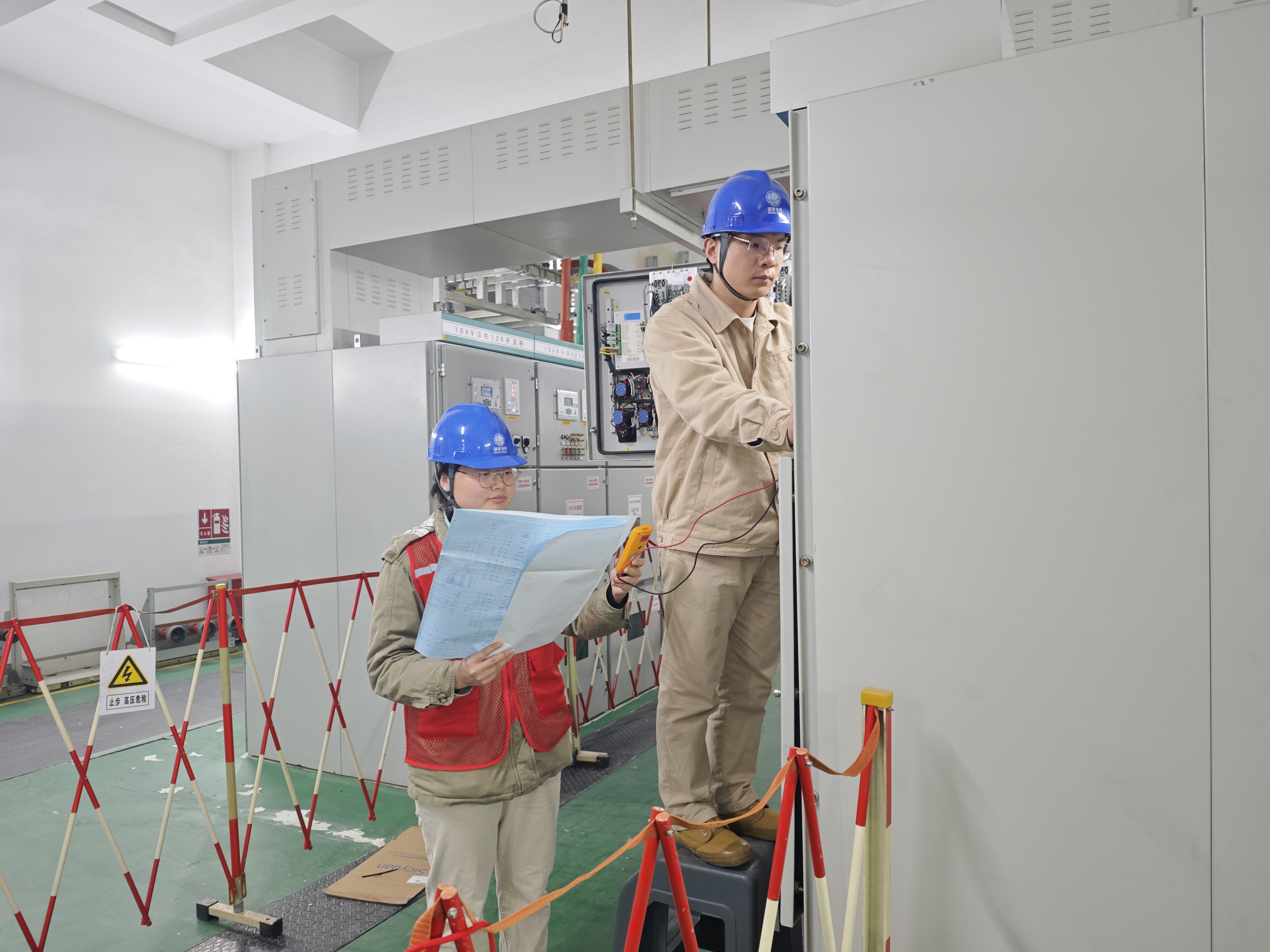

班组将全站复杂的二次回路按电压等级、功能模块拆解为110千伏主变保护回路、10千伏线路保护回路、10千伏备自投回路、10千伏电压并列回路、后台通信回路等独立单元。作业时先断开各单元间关联回路,再开展单体调试,联调后精准锁定问题区段。然后采用专业设备对电缆芯线、端子排、装置背板接口、连片螺丝等关键节点进行“地毯式”检测,重点核查导通状态、绝缘电阻、接触电阻等核心指标,建立“一点一档”测试台账,对发现的接线错误、端子氧化、绝缘薄弱等问题,实行“一问题一方案”,整改后立即复测,确保节点100%达标。

通过这一创新方法,攻坚小组累计排查整改隐患20余处,较传统方法缩短工期30%。在模拟故障试验中,小组先后模拟线路短路、电压异常、开关跳闸等典型故障,累计核对“三遥”信号500余条,精准消除3处隐蔽缺陷,全力确保设备“零隐患”投运。

据悉,该工程目前进展良好,将于12月31日完成全部改造任务,有效减少老旧装置存量,提升设备智能化水平,为地区电网安全稳定运行注入强劲动力。(姚慧敏)
