中国江苏网讯 11月3日中午12时,在常州市金坛区金城镇大新庄村,随着最后一名作业人员从50米高的铁塔上撤离,历时10天的茅嘉4Y75等4条220kV电力线路顺利送电,成功消除5级电网风险和3级作业风险,为在建的丹金高速项目后续施工按下“加速键”。
丹阳至金坛高速公路项目路线起自与沪蓉高速公路交叉处的丹阳新区枢纽,北接已建的镇江至丹阳高速公路,向南经丹阳东、珥陵、金坛东、嘉泽,接已建的常州至溧阳高速公路,路线全长41.35公里。项目采用双向六车道高速公路标准建设。丹金高速的建设对完善区域高速公路网络,构建全省新的南北运输通道,有效疏解过江交通,改善沿线地区交通出行条件,促进区域经济社会发展等具有重要意义。
因220kV茅嘉双线(同塔220kV薛河双线)部分区段位于丹金高速(拟建)匝道内,需要对该区段进行路径改迁并升高改造。本工程新建220kV同塔四回线路1.157千米、同塔双回路0.485千米,共新建6基角钢塔。
线路虽然不长,但涉及4条输电线路全停,引起多个系统变电站及重要用户存在全停风险、多条电力线路存在过载风险。为此,江苏省电力调度控制中心调整了多个变电站、多条线路的运行方式。国网常州供电公司提前3天开展茅山变-金坛变-洮湖变等11条输电线路通道特巡,强化重要部位、关键环节到岗到位和旁站监督,严控机械开挖、设备吊装等大型机械作业过程,严防发生误碰运行设备等情况;加强对洮湖、水北、薛庄等12个变电站的周边环境整治和安全管控工作,消除外破隐患,并做好变电站内运行设备巡视。同时做好可能全停的变电站事故预案,通知区域内重要用户、高危用户做好停电防控工作。
工程地点位于金坛与丹阳交界处,属太湖水网平原地貌单元,沿线地区地形平坦,沟、塘较多,水系发达。涉及线路改接、杆塔组立、导线架设、交叉跨越、杆线拆除等多项复杂作业,不仅需在有限时间内完成大量高空、户外施工,更面临5级电网风险下的负荷转移难题与3级作业风险中的安全管控压力,施工难度与安全挑战双重叠加。

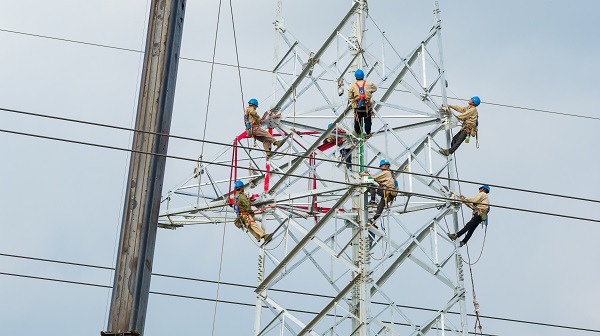

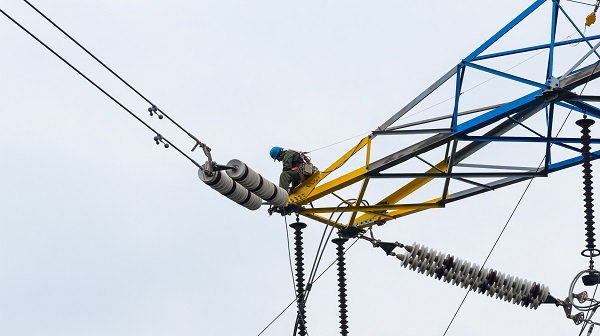

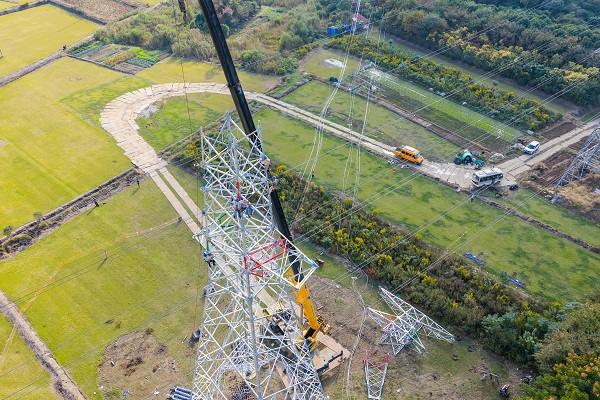

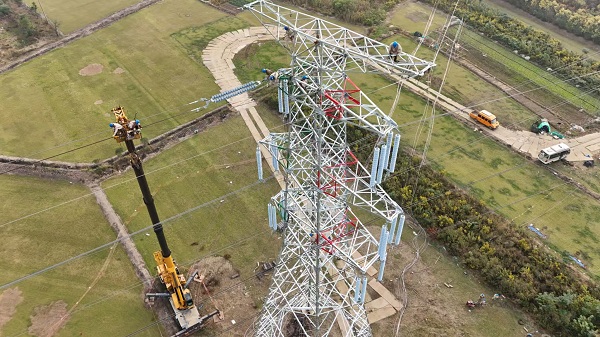

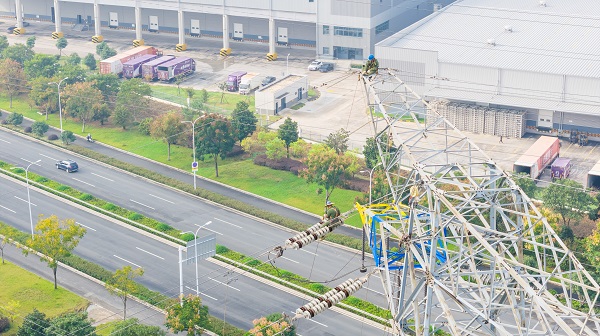

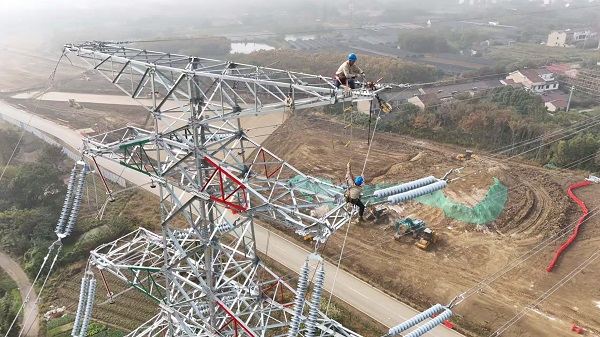

为确保工程顺利推进,国网常州市金坛区供电公司针对涉网作业部分成立专项工作小组,提前与高速公路建设单位对接,实地勘察现场30余次,优化设计、施工方案10余版,工作计划精确到半天,精准规划停电时间与施工流程。施工期间,抽调骨干力量督促施工单位严格执行“两票三制”与风险管控措施,投入无人机、智能安全工器具等设备提升工作效率,每天召开班前会明确分工、班后会复盘问题。在作业攻坚阶段,所有相关人员放弃休息,在立塔放线、空中开耐张等关键环节昼夜奋战,终于在计划时间内完成工作。
此次线路迁改的顺利完工,不仅彻底解决了高速公路建设与电力线路的安全冲突,更彰显了属地供电公司服务地方发展的责任担当。下一步,金坛供电公司将持续聚焦重点项目建设需要,强化电网规划和运维保障,以可靠电力供应为地方经济社会高质量发展注入强劲动能。(夏冰)
