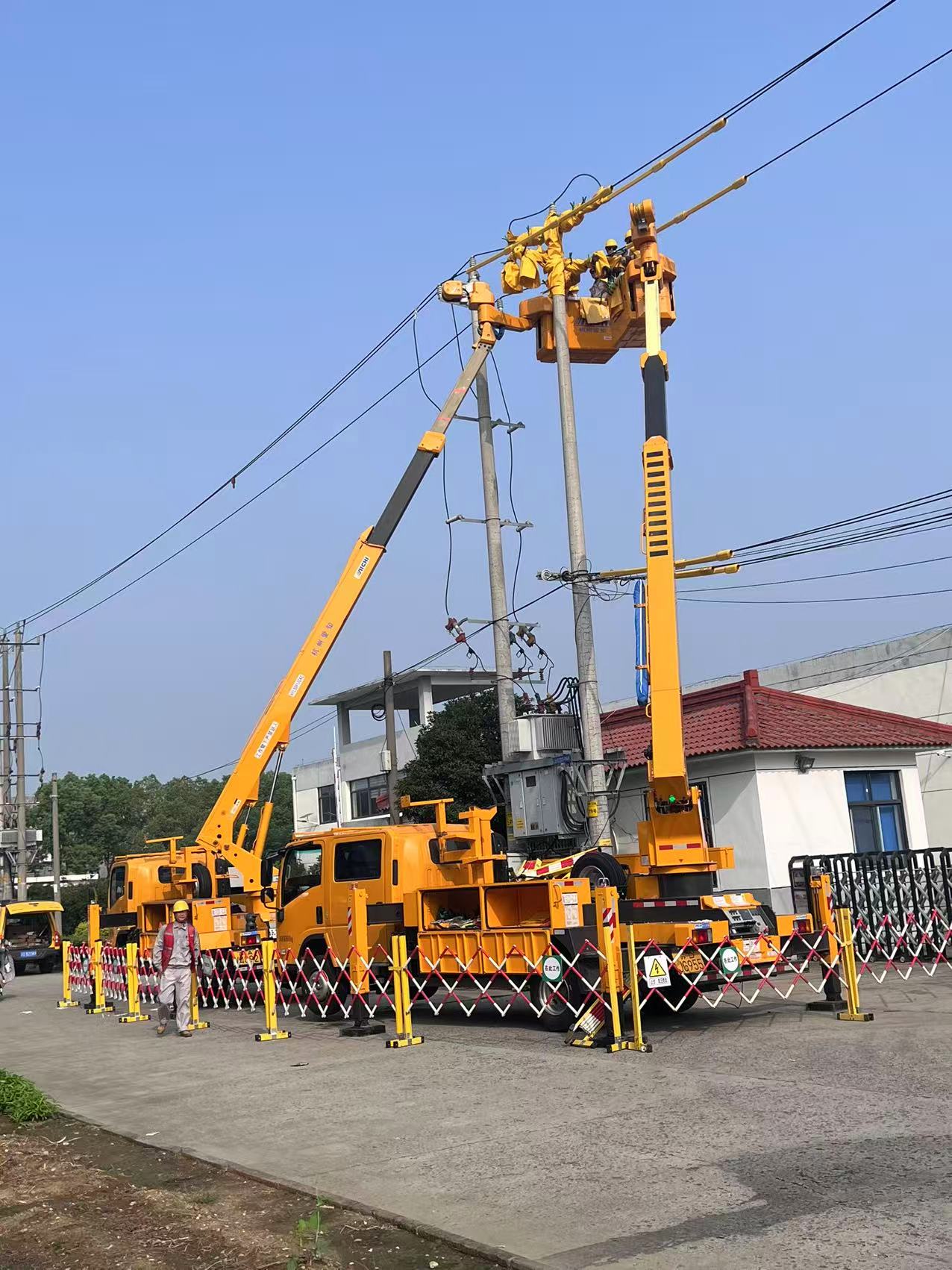

中国江苏网讯 9月8日6时30分,在常州市金坛区西城路10千伏邮堂线一根电杆处,两辆黄色的带电作业车和一辆材料工具车有序抵达指定位置,准备通过10千伏第四类复杂作业方式实施线路分段改接工作。工作负责人王俊随即召开班前会,详细讲解作业内容、作业风险点及相关安全防控措施。

此次作业是金坛兴龙纸品加工厂申请邮堂线工业小区1号变迁改工程,将原挂接于21号杆的变压器移位至24~25杆,看上去只是一台400千伏安的变压器移位,但是其中涉及复杂类带电作业,多个低压发电作业,拆、装成套变压器高低压装置,施工复杂、环节较多,在配网作业中属于高风险等级。作业人员要在不中断供电的前提下,将10千伏邮堂线的一根直线杆改为耐张杆。据国网常州市金坛区供电公司线路专职张亮介绍,该分支14号杆往后是一条独立的大分支,因位处工业园用电密集区,13档线挂接了10台变压器。为保障周边客户的可靠供电,二次查勘后,决定采用增加线路分段点的方式进行——虽然增加了直改耐类复杂类带电作业,但是缩小了近半的作业范围。

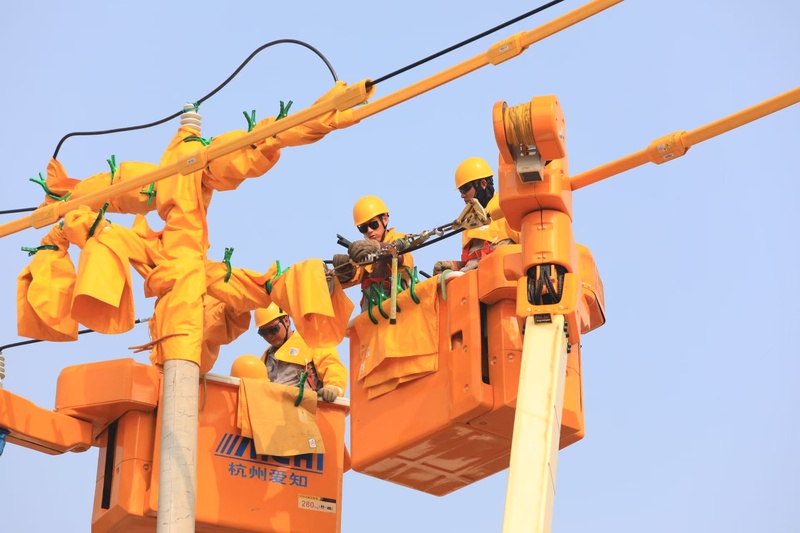

工作人员提前7天前往作业现场勘查,制订了“绝缘手套+绝缘引流线+应急发电车”的带电作业方案。当日6时42分,四名带电作业人员两两一组分别乘坐绝缘斗臂车升至10千伏邮堂线直线横担两侧的作业点位。在张子轩的监护下,他们完成了验电操作,并使用绝缘毯、绝缘套管遮蔽导线和接地体。接着,工作人员王志东和刘青乘坐绝缘斗臂车上升至线路上方,随后操控绝缘斗臂车的小吊装置,将做好绝缘遮蔽的两侧边相导线放置在同样做好绝缘遮蔽的耐张横担上并固定,再将中相导线提升至下方另一组队员头顶上方40厘米处。另一组人员孙小松和倪震拆除了原直线杆上的绝缘子和横担,随后恢复杆顶的绝缘遮蔽,将中相导线放下并固定在耐张横担上。施工现场各项作业有条不紊进行,工作人员的衣服很快被汗水浸湿。汗水从额头流进眼睛,刺得生疼。

7时41分,孙小松和倪震乘坐绝缘斗臂车降至地面,将拆下的横担和绝缘子递给地面队员后返回高空作业点位。随后,四人在电杆两边同时用绝缘紧线器收紧导线,用耐张线夹固定好导线后,安装绝缘引流线。确认分流正常后,四人配合着开断导线……
8时52分,他们完成了全部杆上作业任务,拆除绝缘屏蔽后安全返回地面,带负荷直线杆改耐张杆作业结束。
王俊擦着满脸的汗水说:“今天只是在19号杆增加开断点,为下一步迁改做准备。下一次,我们出动6辆发电车,将19号杆后段6台变压器在低压侧全部供电后,断开变压器高压,再带电解开19号杆线路搭头。这样才能实现在所有变压器不停电的情况下19号杆后段线路高压无电,才能正常开展变压器的移位工作。为了帮客户迁移这台变压器,我们用上了所有的家当!”
