中国江苏网12月24日镇江讯(郭方恒 文飞)进入12月以来,位于边城镇的省重点项目江苏句容抽水蓄能电站建设工地一片繁忙,施工人员正加班加点赶工期、保安全、攻进度,采取有力措施,确保按时保质完成年度目标任务。
“今年我们跟时间赛跑,顺利完成了全年8.8亿的投资目标,目前正加紧对下水库进行填筑。”江苏句容抽水蓄能有限公司工程部主任徐剑飞说,工程建设到了最后冲刺,确保完成今年目标任务。

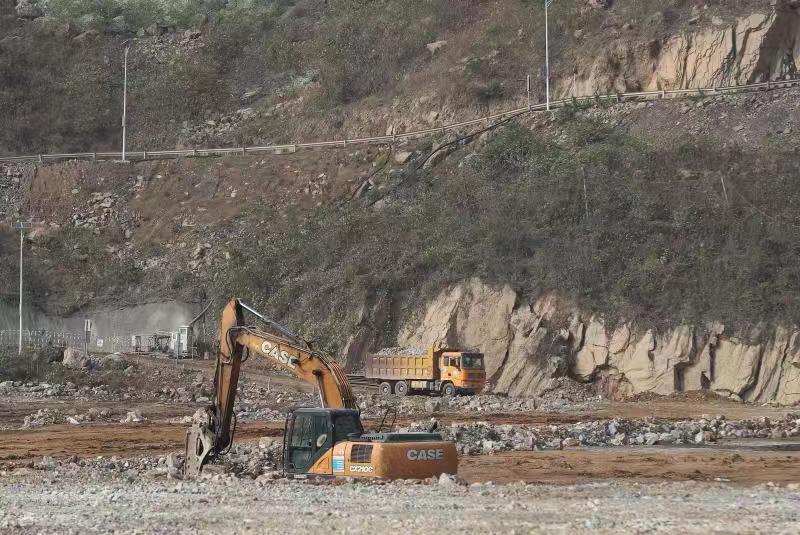

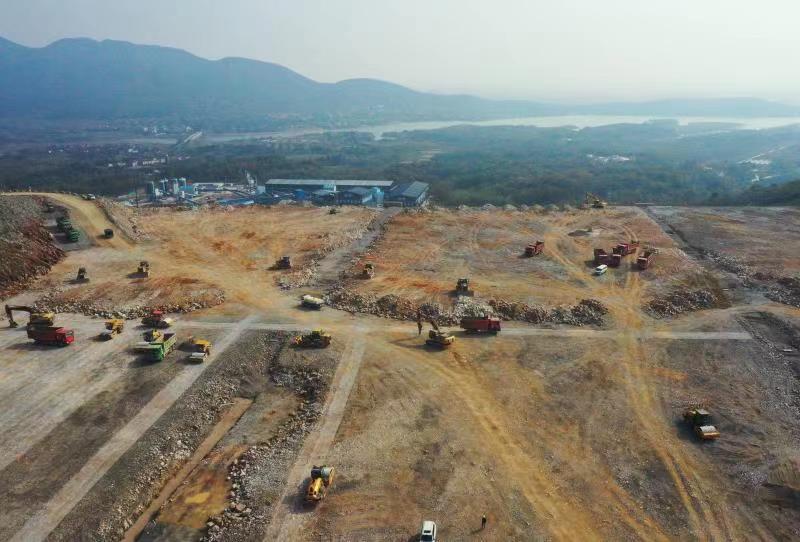

近日,记者在项目施工现场看到,挖掘机挥舞铁臂来回穿梭、推土机“低头”作业,一片忙碌的建设景象。今年以来,面对疫情和梅雨带来的不利影响,电站建设方江苏句容抽水蓄能有限公司和施工方中国能建葛洲坝股份有限公司通过增加人力和机械设备、科学调整施工计划、合理加班作业等方式来推进项目建设,以“目标不变、任务不减、标准不降”的精气神,用9个多月的时间完成了全年目标任务。目前,仅上水库施工现场,每天需要回填土石方3万多立方米,使用大型运输车运送2000多车次。

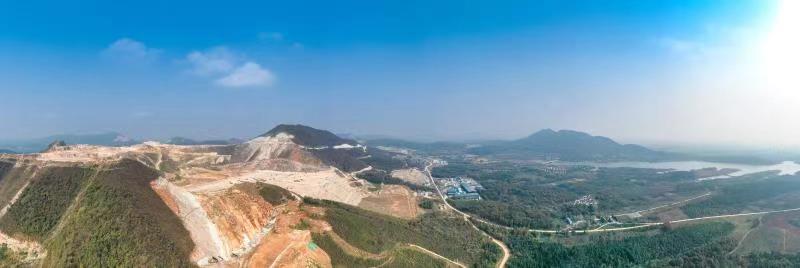

建设中的电站枢纽主要由上水库、下水库、输水系统、地下厂房及开关站等建筑物组成。截至目前,主体工程上水库主坝填筑至182m高程,下水库大坝填筑至79m高程,地下洞室主副厂房顶拱层、主变洞Ⅰ层开挖支护已全部完成,第二层正在开挖,项目已累计完成投资超30亿元。据了解,江苏句容抽水蓄能电站于2018年4月主体土建工程开工,总投资96.06亿元,总工期94个月,计划于2026年全部投产发电,工程建设预计将拉动GDP增长160亿元,建成后将为江苏电网提供清洁能源,发挥调峰、填谷、调频、调相及紧急事故备用等任务。
