句容抽水蓄能电站有序复工复产
2020-02-27 16:48:00  来源:中国江苏网
1
听新闻

中国江苏网2月27日镇江讯 (张慧君 郭方恒)近日,句容抽水蓄能电站工程全面复工。“现在开工的是地下厂房开挖工程。”江苏句容抽水蓄能有限公司董事长、总经理蒋海云介绍,因受疫情防控影响,工程推迟到18日才复工。据其介绍,现参与施工的是在句留场的194名工人。“疫情发生后,早在1月21日,我们就劝留了194名外地员工在工地上过春节,采取封闭管理的方式,减少人员流动。”

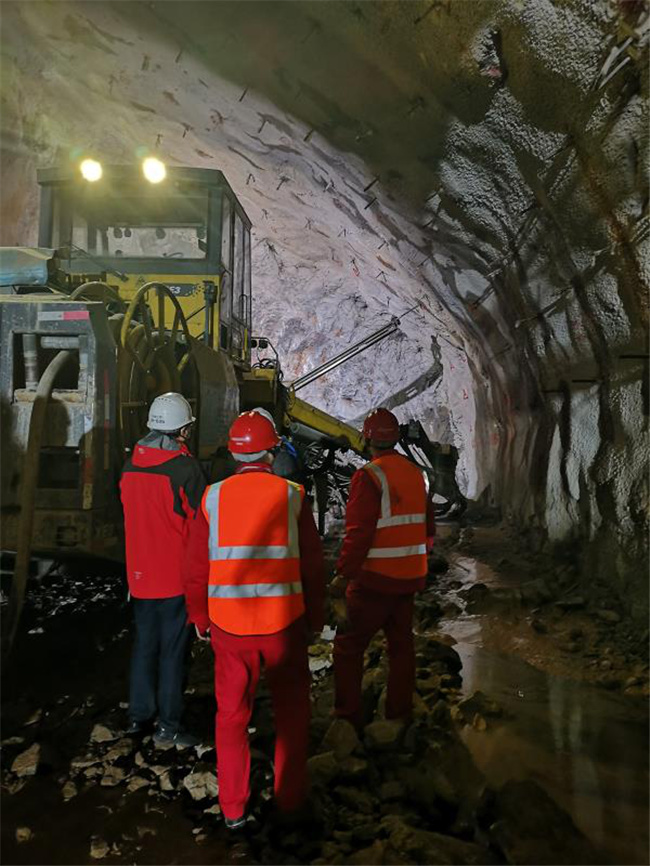

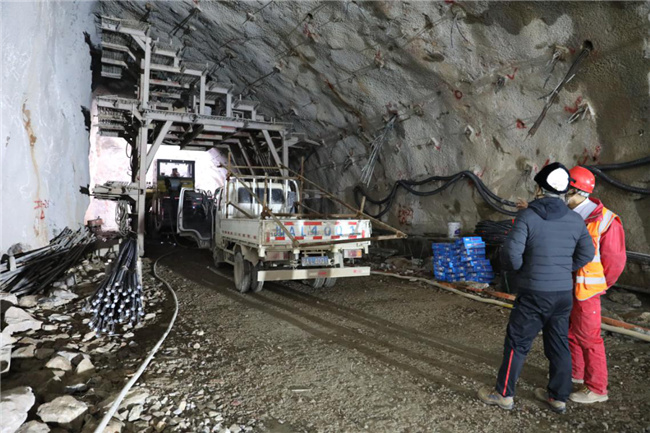

“过年就没回去,现在工作生活很平稳,作业实行2小时轮班制。”多臂钻操作工人李延江说,公司每天都对作业场所进行消毒通风,对作业人员进行体温检测。在地下厂房开挖现场,工人们正在进行锚固剂的绑扎,排风竖井下平洞,3台多臂钻机分别进行导洞、挂网、焊接施工。

“作业过程中,公司优先采用自动化设备,提高作业机械化水平,采取小班制模式,减少人员聚集。”蒋海云说道,随着复工全面开始,员工全部到位,防疫的压力会随之增大。“我们将根据工程先后次序与紧急的程度,积极与地方政府沟通协调,制定外地作业人员返场计划,稳步组织外地人员返场,完善返场人员隔离区建设,开展‘无疫情’项目工程建设。”

在搭建的隔离区,记者看到:隔离间内,棉被、牙刷牙膏、毛巾、热水壶等生活用品一应俱全,消毒用品、防护物资摆放整齐。“从21日开始,第一批次返岗员工90余人通过拼车、包车方式,点对点陆续到达工地,来了先隔离14天,达到健康标准后再进场施工。”公司副总经理高峰说,目前120间隔离房已准备就绪,员工来了就可拎包入住。根据复工复产部署,公司从排布复工计划、统筹人员调配、推进复工准备、落实政府报备四个方面,全力保障企业顺利复业、工地按期复工。

据了解,句容抽水蓄能电站于2018年4月主体土建工程正式开工,总工期94个月,计划于2026年全部投产发电,建成后将为江苏电网提供清洁能源,发挥调峰、填谷、调频、调相及紧急事故备用等任务。截至2019年底已累计完成投资达23.6亿元。
