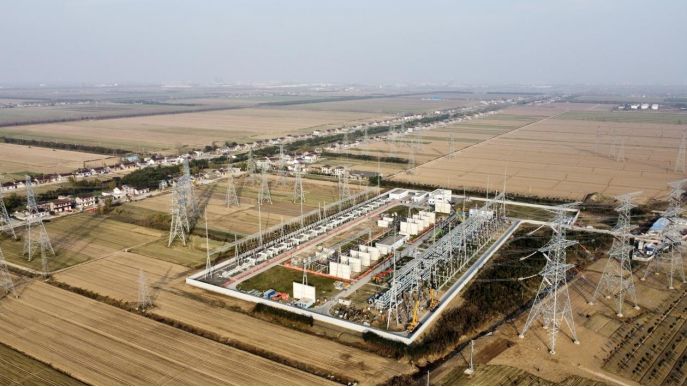

中国江苏网讯 “请合上潘汇线丰鹿线5022开关。”11月26日,随着国网江苏超高压公司500千伏丰汇变生产准备负责人吴伟对站内GIS设备发令进行第一次带电冲击。从10月1日开始,历时57天连续奋战,500千伏丰汇变改扩建工程终于迎来收官节点,标志着江苏省内首次500千伏GIS全停综合性工程圆满完成。

500千伏丰汇变改扩建工程是丰海500千伏输变电工程的子项目之一,本期扩建500千伏出线4回,35千伏低抗2个,电抗事故油池1个,同时涉及至潘荡2个500千伏间隔与至双草的2个500千伏出线间隔对换调整,是沿海二通道工程的重要组成部分,对提升江苏盐城沿海地区新能源消纳能力具有重要作用。

工程期间,站内500千伏、主变、35千伏部分全部停电,相当于220千伏开关站方式运行,运行方式薄弱,安全风险极高。面对工期紧、现场作业环境复杂、交叉作业多、安全管控压力大以及疫情防控等诸多困难,国网江苏超高压公司统筹规划,盐城运维站提前编制施工计划横道图,细分各个阶段施工任务,梳理现场安全风险点,针对性编制了《500千伏丰汇现场管控预案》,强化风险预控针对性。

“我们在工作中定点定人,紧盯关键节点,实现精益对接。”盐城运维站主任杨涛介绍,从三措多级审查,设备人员入场直至整个工程竣工验收实施了全过程管控,破解了基建交圈地带界面“真空”状况难题,确保工程“零违章”高质量有效展开。此外,该运维站划分党员责任区,以“党员身边无违章”专项行动为契机,通过现场督察、电话拷问、智能管控中心远程超清视频监察等多重方式,从多维度多空间管控现场安全作业,共制止整改现场各类违章行为共20余处。在验收期间,该运维站通过创建施工运检对接微信群,建立“日简报”工作机制,每日专人定时汇报现场施工进度,核查工作落实情况,总结当天协调事宜,建立缺陷整改闭环管控机制,握指成拳破难点、通堵点,确保施工作业安全有序展开。

值得关注的是,丰汇变改扩建工程期间站内仅一路所用电源,为全力预防控制变电站全站停电事故,盐城供电公司给予了坚强的属地支撑,第一时间对丰汇变提供了双路外电源保证,确保工程期间电网安全可靠稳定供电。

据悉,丰汇变电站改扩建工程成功投运后,届时将同时连接着潘荡、双草、鹿乡、鹤栖四座500千伏站,及时填补射阳、大丰地区海上风电项目新能源消纳缺口,进一步满足江苏沿海地区日益增长的用电需求,有效增强主网网架结构,为长三角一体化发展注入更多绿色动能,更好助力江苏绿色低碳发展。(文:陈呈、陈思思 图:陈呈)
