江苏电力检修公司:寒来鹿乡正当时
2021-11-17 15:13:00  来源:中国江苏网
1
听新闻

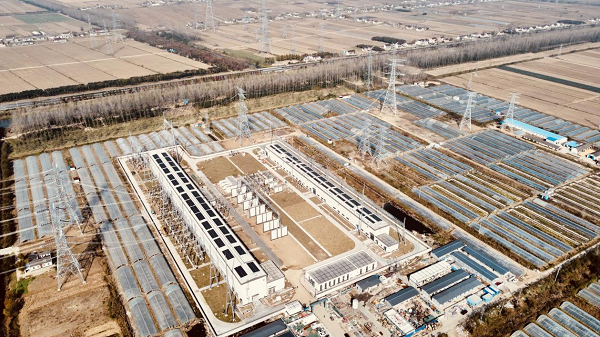

中国江苏网11月17日盐城讯 立冬来临寒意重,北风呼啸霜更浓。气温骤降,寒风肆虐,但在盐城市大丰区境内的500千伏鹿乡变的验收工作现场仍旧是一派热火朝天的景象。

500千伏鹿乡变是盐城海上风电送出枢纽站,属于丰海500千伏输变电工程。该工程是江苏沿海二通道工程建设主战场之一,对大幅度提升江苏沿海地区清洁能源消纳能力具有重要意义。为提升工程验收质量,提高运检人员业务素养,盐城运维站多措并举,助力500千伏鹿乡变验收高质量进行,为后期启动投运打下坚实的基础。

提前介入,统筹协调

“今年下半年面临着两座新建变电站前后投运,丰汇500千伏全停改扩建同期展开,时间紧凑,验收任务密集,要做好提前介入准备工作,主动对接施工单位各专业负责人。”盐城运维站验收负责人陈彬介绍道。

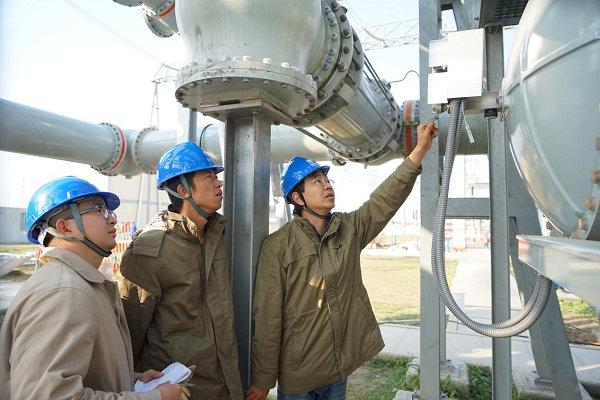

为高质量完成500千伏鹿乡验收任务,验收人员和监理单位、施工单位等参建各方共同召开验收协调会,将一次设备、二次设备、消防辅助设施等细分专业,成立专业验收小组,详细划分验收任务,明晰责任界面,分层分级有序推进验收对接工作。验收期间,验收人员要参照验收标准作业指导卡、验收规范表、五通验收细则及相关反措等要求严把质量关,对照标准逐一核对,确保验收期间项目不漏项,验收工作无疏漏。

缺陷跟踪,全程闭环

“本次验收要严格按照精益化验收要求,强化责任担当,遵循‘绝不放过任何隐患’原则,以高度负责、精益求精的态度全力以赴开展验收工作。”盐城运维站党总支书记冯进兵多次强调道。

为积极响应公司“基建交圈地带安全管控”专项活动,运维站严格落实“八项精益对接”工作要求,设备出厂验收期间,主动提前协调对接驻厂监理人员、厂家调试人员等,细化出厂验收时间和调试计划,明确验收要求,并及时归档,消除设备先天隐患。验收期间,验收人员本着“不达要求,绝不通过”原则,与监理、施工等单位建立“日简报”工作机制,每日汇总当天验收缺陷,逐条核对,并针对发现的隐患及时联系施工单位进行消缺整改,再回头复验,落实“发现缺陷-落实整改-严密复验”闭环机制,确保本次基建工程零隐患投运。

躬行实践,青工启航

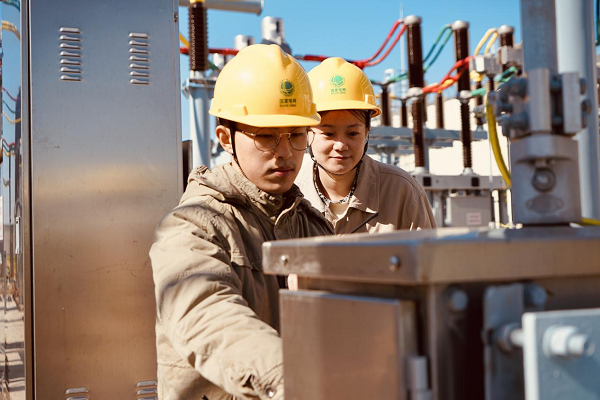

“35千伏无功自投切保护装置里的功能软压板中闭锁低抗投切功能是什么情况下需要用到啊,电容器保护中零序过流又是什么情况下才会发生?”在220千伏保护验收现场,参与验收学习的青工们时不时提出疑惑。

为进一步提升青年员工的业务技能水平和现场操作能力,盐城运维站以新建500千伏鹿乡变工程验收投产准备工作为契机,组织开展青工随工验收工作,将理论培训延伸至工作现场,帮助青工们将理论知识与实践深入融合。为保证青工学习质量,在投产准备阶段,青工们利用设备不带电机会,近距离接触GIS设备、智能汇控柜、保护屏柜装置等一次、二次设备区,通过实际动手操作验证,进一步提升专业技能操作水平,累积实操经验,结束后及时总结反思,建立“实践操作-反思问题-再实践”的学习闭环机制,确保随工验收工作培训到位。

据悉,500千伏鹿乡变预计11月底投运,建成后将海上风电接入江苏电网主网架,全力打通沿海新能源输送的咽喉通道,为江苏高质量发展注入绿色动能。下一步,盐城运维站验收人员将继续坚守岗位,以高要求、严标准持续开展验收工作,高质量完成投运前的准备工作,以老带新,提炼经验,助力青工快速成长及确保工程零隐患投运。(陈思思、陈呈)
