中国江苏网讯 3月17日凌晨,随着铁路上方最后一根封网承力索抽回,虞城换流站-木渎500千伏线路工程一、四标段同步实施的跨越沪宁城际铁路、京沪铁路二级风险作业圆满完成。

虞城换流站-木渎500千伏线路工程起于苏州常熟虞城换流站,止于苏州吴中区木渎变电站,线路全长45.5公里、新建铁塔143基,是白鹤滩-江苏±800千伏特高压直流受端配套500千伏送出工程的一个单体工程。

据悉,本次架线同时跨越沪宁城际下行线K100+800、K100+860,以及京沪铁路K1351+150、K1351+090,附近的500千伏梅里-木渎双线需要配合停电,以保障安全施工。“500千伏梅里-木渎双线是苏南地区重要的500千伏联络通道,该线路停电后,苏州南部电网可靠性降低,因此风险较高,是五级电网事件风险。”工程分管领导柏彬说。

国网江苏电力工程咨询公司组织各参建单位,克服近期疫情影响,从施工组织、技术方案、安全措施的审定,到机械、材料等环节做好充分准备,保证放线跨越铁路施工按照停电计划工期执行。

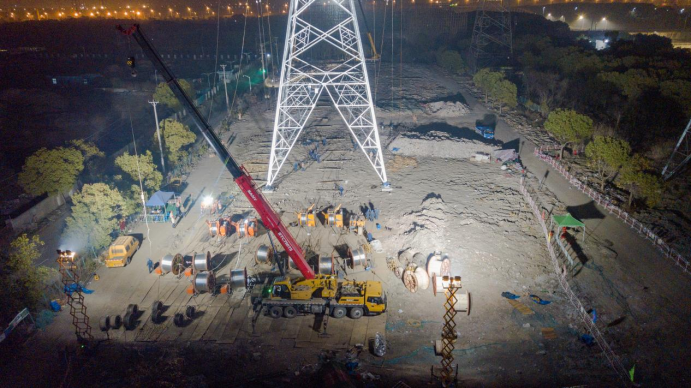

据柏彬介绍,此次施工过程中使用了新型集控智能可视化牵张设备,多台牵张设备可同步集中控制,施工效率提升了30%。同时,现场还采用合理的机械化施工方案,减少现场人员投入约20%,提升了安全管控水平,确保疫情期间风险施工任务安全顺利完成。

据悉,虞城换流站-木渎500千伏线路单体工程计划于2022年6月投运,整个白鹤滩配套送出工程11回500千伏出线将在2022年底全部投运,届时将提升白鹤滩清洁水电在江苏南部地区消纳能力,推动江苏电网绿色转型,助力“碳达峰、碳中和”目标实现。(刘巍)
