江苏省送变电:元旦不停工,项目建设不放松
2022-01-05 10:29:00  来源:中国江苏网
1
听新闻

新江苏·中国江苏网讯 (记者 燕钰)在江苏省苏州常熟市,坐落着一个重要可靠的“西电东送”工程。从2020年11月初核准后开工建设,来自江苏省送变电有限公司的团队成员扎根于此,全身心投入项目建设中。今年的这个元旦,他们依旧没回家,在岗位上尽职认真地工作,以辛勤的劳动迎接新一年的到来。

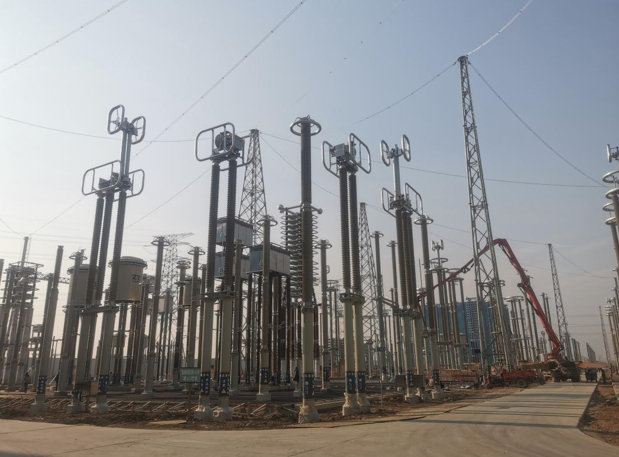

虞城(姑苏)±800千伏换流站总征地面积约35.06公顷,其中围墙内28.7 公顷。新建换流容量8000MW,电压等级±800kV。全站共33台换流变,建设2座高端常规直流阀厅、6座低端柔性直流阀厅,交流500kV出线11回。虞城(姑苏)±800千伏换流站是电力发展“十三五”规划中白鹤滩水电站“西电东送”工程的重要项目之一。据项目经理金振强介绍,虞城(姑苏)±800千伏换流站将于2022年6月高端阀组投运、12月全站投运。

这是世界首座特高压混合级联柔性直流换流站,具有建设规模大、技术水平高、施工难度大等特点。工期紧、技术要求高,这两座大山压在团队成员的心中。虽然压力巨大,但团队成员却满怀信心。

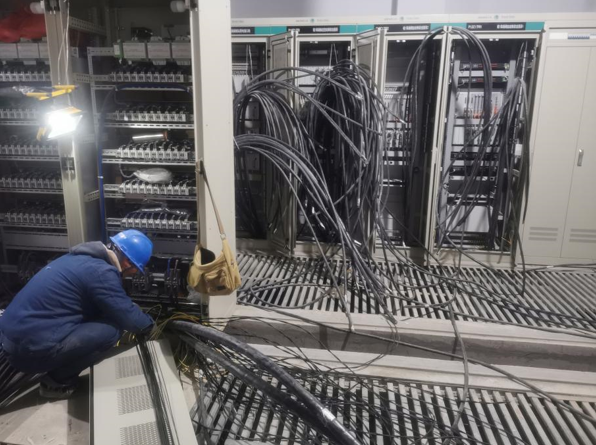

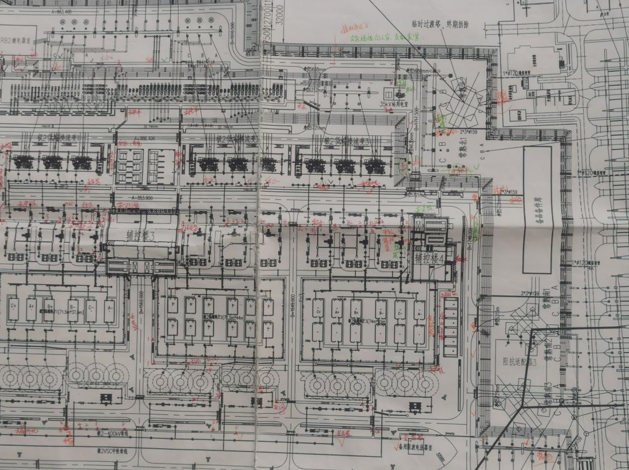

队伍中不乏年轻的成员,有的才刚成家,就忙碌得顾不了家庭;有的甚至只有在孩子满月的时候才能回去看一眼。元旦期间,团队成员都坚守在岗位上。对他们来说,这并不是一个假期,而只是一个普通的周末。白天和各公司沟通、日常进行停电检修、晚上静下来还要认真看图纸,是他们的生活常态。“白天没时间看嘛,所以晚上回去就会钻研图纸。”项目部技术员陈雪睿说。

“我们负责的电气A包施工内容包括全站二次电缆、控制保护及站用直流等二次系统设备安装;高低端阀厅设备安装;全站辅助控制系统等。”项目总工巫吉祥介绍,如果把二次电缆视作经脉的话,那么高低端阀厅设备安装可视作工程的心脏。

虞城(姑苏)±800千伏换流站工程在发挥重点电网工程在优化投资结构、清洁能源消纳、电力精准扶贫等方面具有重要作用。建成后既可接纳西南的清洁水电,也能满足江苏快速增长的负荷需求,提升电力供给能力。在团队成员看来,这是极有意义的事情。“我们辛苦点,能高质高效完成任务的话就很值得。”金振强表示。
