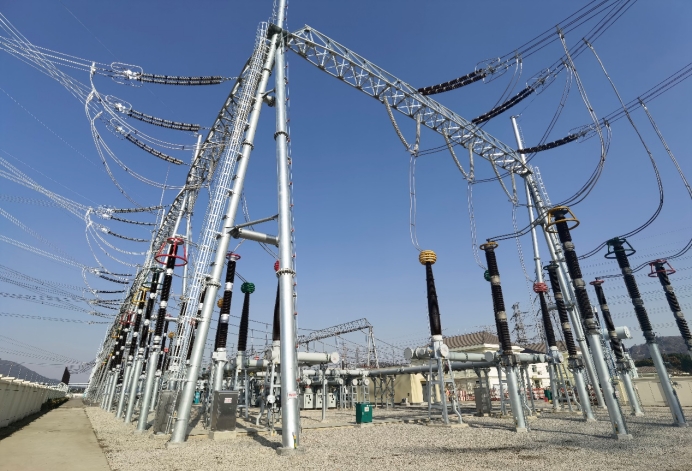

中国江苏网讯 12月21日,记者从国网江苏电力获悉,位于江苏苏州的木渎500千伏变电站扩建工程、吴江南输变电工程(第二阶段)结束24小时试运行,正式投运。据测算,工程投运后,将提高苏州地区清洁水电消纳能力约160万千瓦。
木渎500千伏变电站扩建工程本期超规模扩建一个500千伏完整串 GIS(气体绝缘全封闭组合电器)设备,新建2回出线间隔至虞城换流站。隶属于白鹤滩入苏工程配套500千伏送出工程中的一个单体工程。
吴江南输变电工程(第二阶段)包括木渎500千伏变电站间隔改造工程、±800千伏同里换流站保护改造工程和同里—木渎双回开断环入吴江南500千伏线路工程。

“之前,木渎变与苏州换流站相连,主要负责消纳锦苏线送来的清洁水电。本次工程,将二者开断,同时接入吴江南变(笠泽变),使它成为苏州南部电网新枢纽站。而木渎变将与虞城换流站相连,为白鹤滩水电入苏做准备。”国网江苏电力工程咨询公司项目管理中心党总支书记柏彬介绍。
据了解,本次基建施工共涉及二级作业风险3项、三级作业风险16项。停电施工期间,极易使锦苏线发生直流双极闭锁,苏锡常南部电网供电可靠性和供电能力大幅降低。“这是全省有史以来复杂程度最高、交叉作业最多的500千伏基建工程,该阶段停电施工面临着施工风险和电网风险‘双高’的严峻形势。”柏彬说。
对此,国网江苏电力工程咨询公司坚持“安全高效、有序推进”的建设原则,精心组织,超前谋划,业主项目部和苏州运维站开展基建运检精益对接,编制《苏木苏渎双线同停施工风险管控表》和《基建项目“九步”精益管控表》,严格落实作业现场反违章专项行动,全方位、全过程动态辨识现场作业风险。期间完成安全教育交底培训130余人次,共查处现场违章40余条,开具安全问题处罚单3张,有效消除了现场安全隐患,为工程按期投运提供了强有力保障。

“通过精益对接工作,我们共形成了土建施工阶段、电气安装阶段、竣工验收阶段8份备忘录,共同解决了‘多单位作业安措交叉’、‘新设备套管与运行套管耐压安全距离不足’等十余项现场难题。”苏州运维站相关负责人介绍,此次启动共涉及1座特高压变电站、3座500千伏变电站以及228公里500千伏输电线路的相关调试与送电操作,西至吴中区木渎镇,东至苏州工业园区车坊地区,南至吴江区震泽镇,横跨半个苏州,现场近100名工作人员高效协作配合,连续奋战50余小时,最终五回500千伏线路顺利启动,电网风险提前28小时解除。
近年来,苏州地区经济发展迅猛,尤其是吴江地区用电负荷增长较快,今年1-11月,吴江全社会用电量达到272.82万千瓦时,同比增长12.69%,预计今冬吴江地区调度用电最高负荷可达350万千瓦,同比增长约3.2%。
“工程投运后,将极大缓解吴江地区今冬明春供电压力。同时,升级后的电网为未来两大水电清洁能源同步汇入苏州提供坚强支撑,苏州地区清洁能源占比将迎来大幅提升,助力‘双碳’目标早日落地。”国网苏州供电公司建设部负责人说。(茅鑫同 季天程 董小强)
