中国江苏网11月18日苏州讯 11月18日,苏州500千伏木渎变电站渎车5249线复役,标志着白鹤滩入苏配套500千伏送出工程木渎变电站扩建一阶段停电工作圆满完成。
苏州500千伏木渎变电站间隔扩建工程是白鹤滩~江苏±800千伏特高压直流受端配套500千伏送出工程的单项工程之一,本期超规模扩建500千伏出线2回至常熟换流站。工程建成后,将提高四川水电在苏南地区的消纳能力,满足江苏快速增长的负荷需求,对提升电力发展水平以及促进经济社会发展具有重要意义。

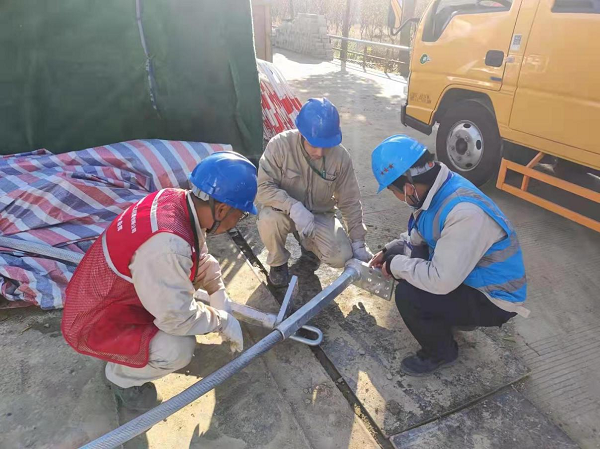

据了解,本次停电施工需要渎车5249和渎坊5250双线停电,同停后,苏州南部电网内部小环网断开,形成链式结构,电网可靠性降低。同时,施工扩建区域涉及旧铁塔拆除,土建、电气、线路交叉作业,因此,现场安全、质量、进度管控挑战巨大。
面临电网和施工风险“双高”形势,国网江苏电力工程咨询公司作为建设管理和监理单位,始终坚持“安全第一、有序推进”的原则,业主项目部联合监理项目部、安能二局施工项目部,精心组织,超前谋划,严格审查施工三措及专项方案,开工前组织现场风险复勘,分专业编制风险管控表,梳理每日人员、作业、风险、大型机械及管控措施。
“本次停电施工属于五级电网事件风险,施工从11月2号开始,共历时16天,共投入施工力量50多人,一次二次工作量、交叉作业、复杂程度均为省内改扩建之最。”国网江苏电力工程咨询公司项目管理中心党总支书记柏彬说。
因此,业主项目部积极对接省检修公司苏州运维站,立足开工准备、施工作业、验收消缺三个阶段,针对技改、大修、隐患排查项目的交圈作业,组建联合管控团队,分层级落实各项精益对接工作,联防联控交圈地带安全风险,做好现场安全、质量、进度管控。
除此之外,监理项目部每日参与技术交底和站班会,认真做好旁站履职,细心做好“三无”专项排查,严格落实“安全履责‘二十条’”和“四个管住”要求,积极开展反违章工作,督促落实好风险防护措施。
“在施工前,我们按照方案内容组织施工单位做好现场安全措施及施工人员安全技术交底;在施工过程中,每天督查现场施工作业,安排专人在关键工序及点位均监护和旁站。停电施工期间,共查纠并督促整改现场违章42条,其中Ⅲ类违章1条、Ⅳ类违章6条、Ⅴ类违章35条。”工程总监孙克波说。

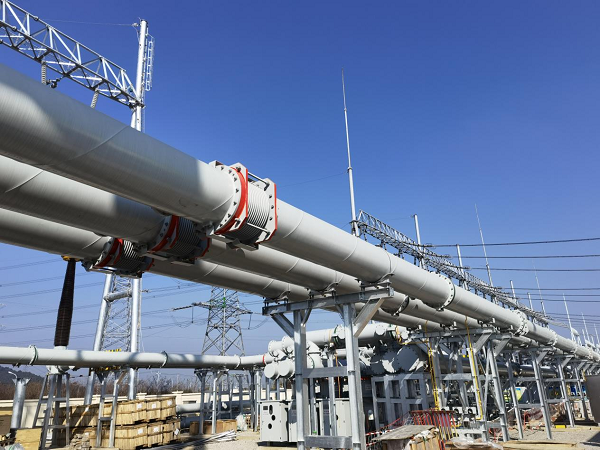

目前,500千伏木渎变电站间隔扩建工程土建部分施工已基本完成,电气部分正开展新间隔GIS安装、电缆敷设、二次接线和保护装置调试等工作,预计2022年6月工程正式投运。(茅鑫同 王筱莹)
