2020年5月27日,随着500千伏渎车5249线/渎坊5250线成功送电,清明山500千伏输电杆塔应急改造工程圆满结束。自此,苏州清明山山体滑坡灾害造成的输电杆塔安全隐患彻底消除。国网江苏省电力有限公司检修分公司苏州运维站干部职工心中悬了六年的石头终于落地,苏州运维站又一次为保障苏州地区电网安全稳定运行作出贡献。
山体滑坡初现,应急响应启动
早在2015年,清明山北坡突发严重滑塌地质灾害,危及清明山上架设的渎车5249线/渎坊5250线及其铁塔的安全运行。当时,作为设备本体的运检管理单位,苏州运维站迅速启动了应急响应机制,协同属地苏州供电公司,与苏州市政府、吴中区政府展开对接。最终,在各方的极力推动下,在苏州市吴中区国土局果断开展了山体地质灾害治理项目,及时消除了清明山北坡严重滑塌区的安全隐患。
虽然清明山地质灾害得到了初步控制,但此后苏州运维站始终以高度的责任感保持着对清明山处线路和杆塔运行情况的密切关注。从加强日常监测巡查到未雨绸缪地制定应急预案,苏州运维站把事故预想做到了前面。2018年3月,为进一步确认清明山区域地质是否适合渎车5249线/渎坊5250线杆塔的继续运行,苏州运维站委托华东电力设计院、江苏地质调查研究院,对清明山山体滑坡开展专业评估。最终评估报告指出,该区域坡体整体稳定性较差,存在滑坡、崩塌安全隐患,威胁铁塔安全稳定。评估结果出炉后,苏州运维站立刻向上级汇报,并再次协调苏州供电公司、苏州市政府,为新一轮的隐患消除工程展开了细致的筹划。针对苏州运维站作出的系列汇报,苏州市政府召开专题会议,明确了清明山隐患治理的时间表、任务图,至此,苏州清明山隐患治理“驶入快车道”。
地质灾害加剧,应对措施升级
2020年4月上旬,苏州运维站工作人员通过日常远程视频监控和现场特巡,发现清明山地质灾害山体滑塌有进一步的发展,发生线路倒塔重大安全事故的风险明显加大。
清明山地质灾害新进展情况发生后,苏州运维站迅速启动了早已制定好的应急响应方案,马上向上级公司汇报隐患险情,并与属地政府联络沟通。安全重于泰山,得到汇报后,苏州市政府特别召开了专题会议,加快研究苏州运维站上报的滑坡区铁塔迁移方案,紧急将清明山隐患治理工作的计划提前落实。由于苏州运维站早在2018年就开始对隐患整体治理做了充分的准备,滑坡区铁塔迁移方案得到了市政府专家的一致认可,并获得会议通过。苏州市政府特别要求政府各部门与电力部门协同配合,全力做好应急支撑工作。最终,得益于各级领导的大力支持和苏州运维站制定的详细方案,在最近一次安全隐患发现后的不到半个月时间里,铁塔迁移工作就已全面启动。
迁改工程启动,隐患顺利消除
“新建塔位树木已全部迁移,场地清理完毕!”“停电工作已许可,停电作业正式开工!”在清明山线路杆塔迁移工程的现场,现场工作人员的每一次汇报,都标志着隐患治理工作的全新进展。

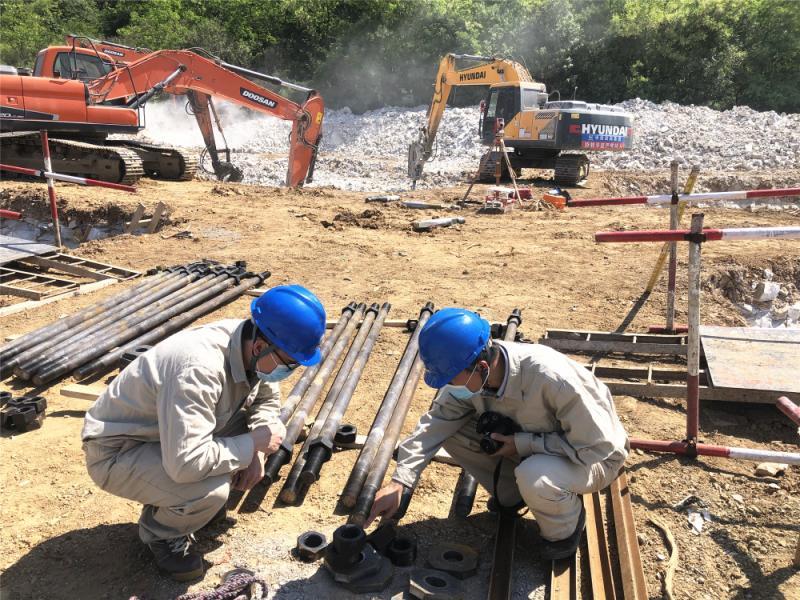

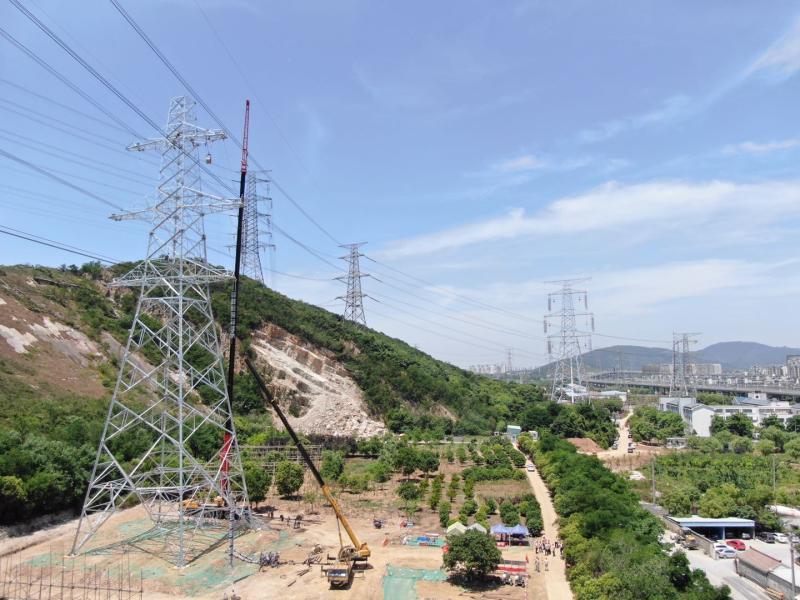

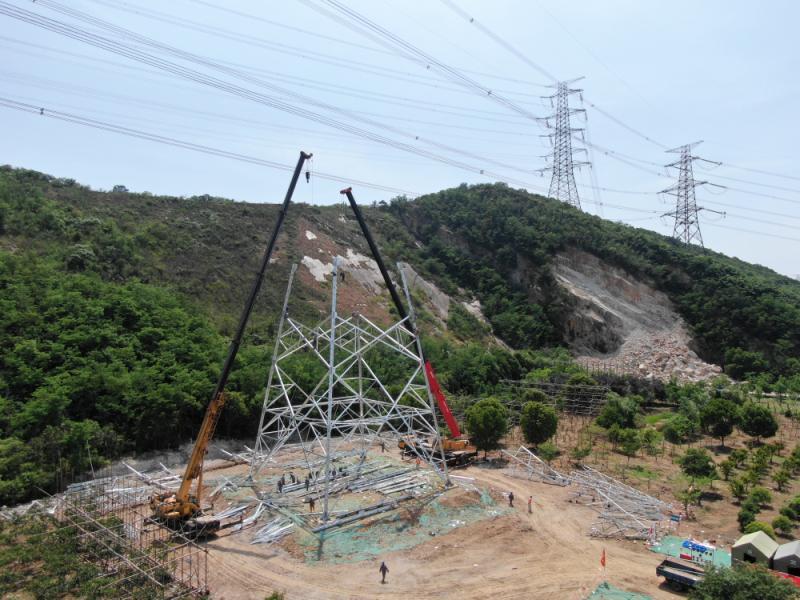

2020年4月23日,杆塔迁移工程的基础施工正式展开。基础施工环环相扣,仅大板基础施工一项,工作流程就包括了十余个环节,每一个环节都不能出一丁点差错。苏州运维站为此做好了充分的施工准备,从线路复测,到施工基面,再到基础分坑等各项工作,都精益求精。5月17日,随着工作许可人许可指令的下达,杆塔应急改造工程进入了停电施工阶段。停电当天早晨,初夏的阳光刺眼,天气闷热,但作业现场各项工作并未因气候问题而受到影响,铁塔组立等各项工作均紧张有序开展。停电期间,正值全国两会召开,苏州运维站上下高度重视,每日安排专业管理人员到岗到位,提级作业现场安全管控,并组建“尖锋”共产党员突击队,充分发挥党组织战斗堡垒作用和党员先锋模范作用,确保了工程实施期间的安全、质量和进度。5月27日, 500千伏渎车5249线/渎坊5250线顺利完成送电任务,标志着清明山山体滑坡安全隐患得到了彻底消除。
从2015年至今,苏州运维站干部职工用六年的坚守,妥善处置了一起严重的电网安全隐患,保障了苏州地区电网的安全稳定运行,持续为苏州地方经济社会建设提供坚实的能源保障。(苏报融媒记者 惠玉兰 通讯员 梁宏杰 杨昊 畅达)
