中国江苏网讯 8月24日上午6时,随着施工负责人“ 十四片区32号变送电完成”的汇报,标志着国网南京市江北新区供电公司、南化公司“三供一业” 供电移交改造正式进入收尾冲刺阶段。
2018年初,为全力完成国家将国有企业职工家属区水、电、气和物业管理职能从国企剥离、为企业 “瘦身健体”,减轻负担,优化营商环境,使企业能够集中全力发展主营业务的工作,江北新区供电公司依照国资委“先移交后改造”的原则,先行南化公司开展南化生活区25000户低压用电户计量装置及表后线改造,实现居民供电到户、抄表到户、收费到户和服务到户。
为确保高质量完成供电移交改造工作,该公司周密部署,将原有南化公司职工家属区细化为十八个分区,并成立项目组,一是负责外部电源方案勘查、设计、报规及施工过程中政策处理,二是负责协调小区内部供配电设备位置、施工矛盾、道路开挖等问题,三是针对南化线路老化严重、线径细、供电半径长、容载比严重不对应的问题安排运维人员24小时处理三供一业片区抢报修工作。

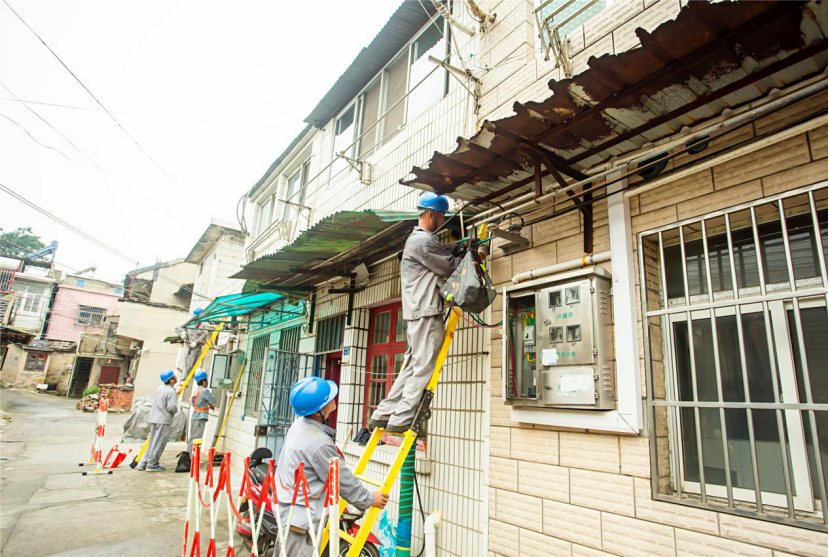

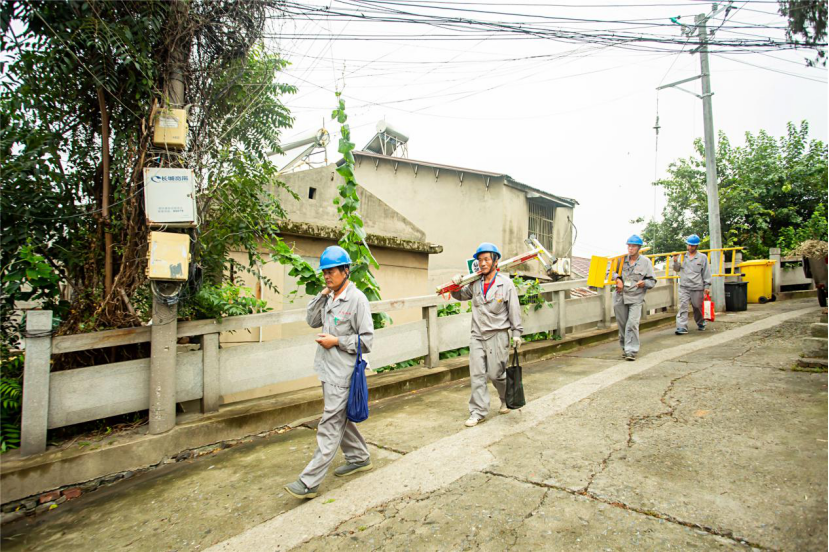

面对施工矛盾、抢保修、工单、优质服务等多重压力,该公司迎难而上,2019年6月正式进场施工,共完成外部电源工程新建环网柜16台、新建电缆通道6072米、敷设电缆13514米;内部工程新建环网柜35台、敷设高低压电缆25万米、新建变压器210台、架设架空线55000米。

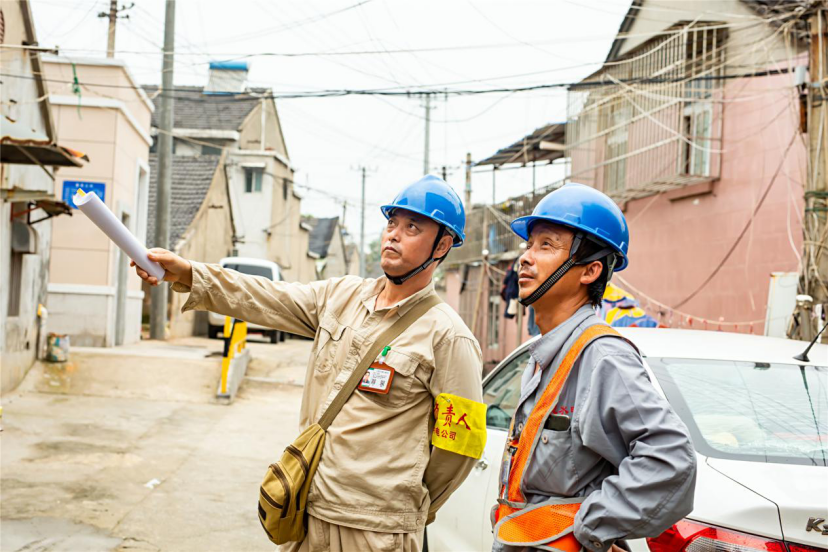

截至2020年8月,已累计切转约1.7万余户,而正在进行的十四片区是整个却转工作的难点、痛点,整个片区为棚户居民区,房屋错综复杂、地势高低落差近4米、道路狭窄、人员密集度极高,原有南化供电线路在夏季高峰时基本无法满足空调负荷的正常运行。该公司组织工作人员挨户勘察,确定改造方案,有任何阻挠施工等问题当天解决,绝不拖延,有序推进改造工作,力争在9月中旬完成该区域两千余户的切转工作。
接下来,江北新区供电公司将进一步加快 “三供一业”供电移交改造工作,强化工作管控、提高工作效率,助推剩余项目顺利完成,全力打好“三供一业”供电移交攻坚战。(易晓东、翟诚)
